Năng lượng gió

Chuẩn bị hoàn thành công tác khảo sát dự án điện gió Tân Thuận Cà Mau

Thứ tư, 1/4/2020 | 08:51 GMT+7
Dự kiến, công tác khảo sát dự án điện gió Tân Thuận Cà Mau sẽ kết thúc vào ngày 3/4/2020, đảm bảo đúng tiến độ đề ra.

Sau gần 3 tháng, Công ty CP Tư vấn Xây dựng Điện 2 (PECC2) - tổng thầu EPC của dự án điện gió Tân Thuận Cà Mau cùng Xí nghiệp khảo sát và các nhà thầu hiện đã hoàn thành hầu hết khối lượng công tác khảo sát. Dự kiến, công tác khảo sát dự án sẽ kết thúc toàn bộ vào ngày 3/4/2020, đảm bảo đúng tiến độ đề ra.

Nhà máy Điện gió Tân Thuận Cà Mau có 18 tuabin gió và tương ứng với 18 hố khoan độ sâu 80 m trên biển. Dù thời tiết biển trong tháng 1 và tháng 2 không được thuận lợi và thường có sóng lớn, PECC2 vẫn quyết tâm triển khai công tác khảo sát để đảm bảo tiến độ đề ra. Các kỹ sư địa chất, địa hình của Xí nghiệp khảo sát đã có mặt tại hiện trường ngày 7/1/2020 và triển khai lắp đặt giàn khoan số 1 ngày 8/1. Lúc cao điểm, 6 giàn khoan cùng làm việc.

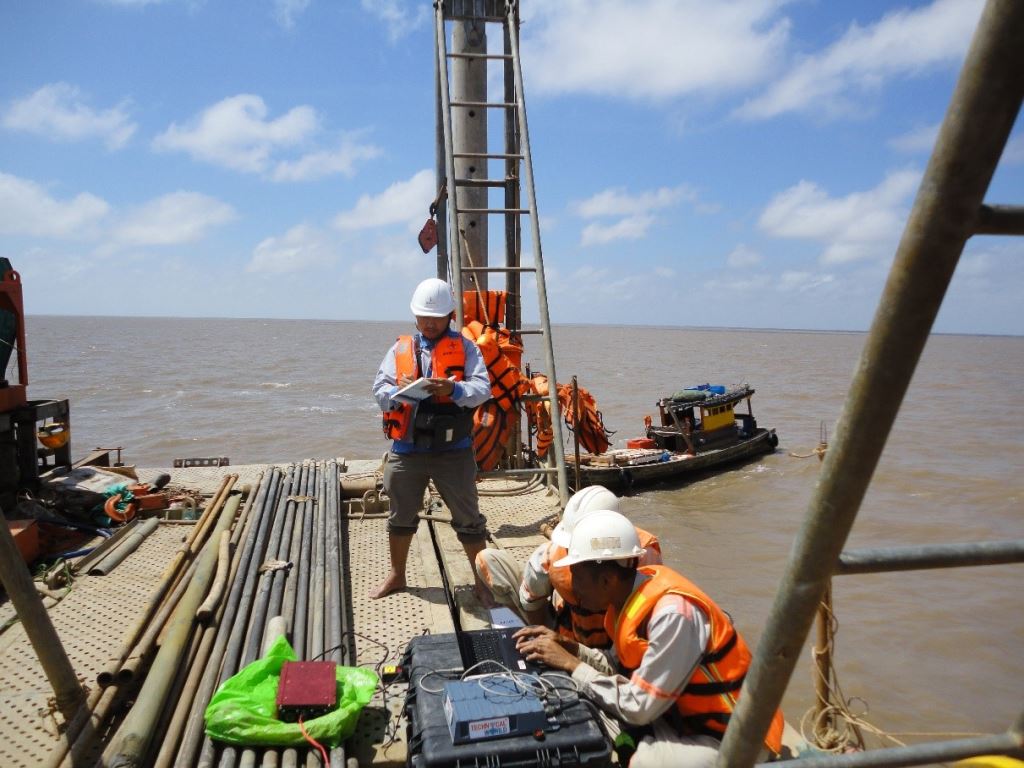

Thí nghiệm hiện trường dưới sự giám sát của các kỹ sư PECC2

Cũng có lúc thời tiết không thuận lợi gây khó khăn lớn cho công tác khảo sát. Ngày 10/2, giàn WTG-2 bị sóng kết hợp triều cường đánh sập, đến ngày 3/3 mới vào lại được vị trí sau khi được kéo vào bờ sửa chữa.

Ngoài 18 hố khoan trên biển, các hố khoan khảo sát trên bờ phục vụ thiết kế trạm biến áp và đường dây bắt đầu khoan ngày 16/2 và kết thúc ngày 1/3.

Việc hoàn thành công tác khảo sát đúng tiến độ là bước tiến quan trọng của dự án, khẳng định quyết tâm của PECC2 hoàn thành dự án điện gió Tân Thuận theo đúng các tiêu chí: đảm bảo chất lượng, tiến độ, độ tin cậy, hiệu quả khai thác để dự án mang lại hiệu quả tốt nhất cho chủ đầu tư và xã hội.

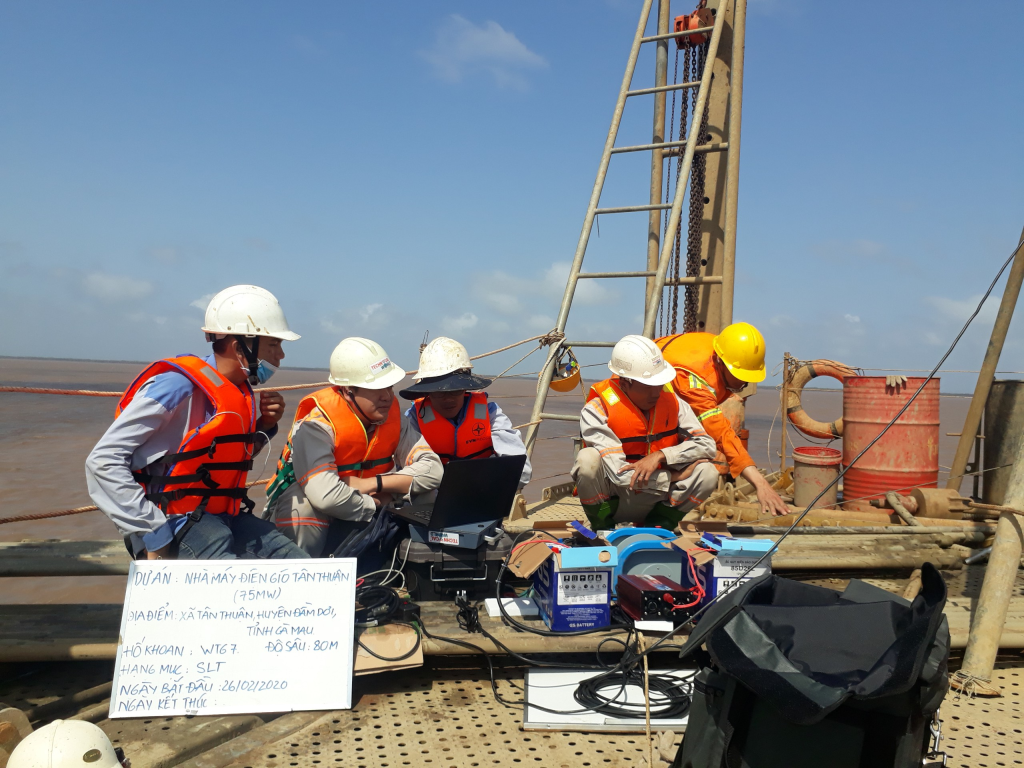

Công tác khảo sát dự án

Dự án điện gió Tân Thuận tại xã Tân Thuận, huyện Đầm Dơi, tỉnh Cà Mau do Công ty CP Đầu tư Năng lượng tái tạo Cà Mau làm chủ đầu tư, PECC2 là tổng thầu EPC. Dự án có tổng mức đầu tư 2.950 tỷ đồng, công suất lắp đặt 75MW, đã được Bộ Công Thương bổ sung vào quy hoạch theo Quyết định số 1402/QĐ-BCT ngày 11/4/2016 và Quyết định số 4940/QĐ-BCT ngày 27/12/2018.
Dự kiến, dự án sẽ hoàn thành vào quý III/2021, bổ sung cho hệ thống điện sản lượng khoảng 220 triệu kWh/năm.
Nhã Quyên
