Hoàn thành cụm công trình truyền tải điện khu vực miền núi phía Bắc

Thứ tư, 15/4/2020 | 15:30 GMT+7
Tại trạm biến áp (TBA) 220kV Lưu Xá (Thái Nguyên), Truyền tải điện Đông Bắc 3 đã đóng điện thành công đưa vào vận hành giàn tụ bù ngang TBN 101 - 25 MVAr, hoàn thành công trình di chuyển giàn tụ bù ngang TBN 101 - 25 MVAr từ TBA 220kV Vĩnh Yên để lắp đặt vận hành tại TBA 220kV Yên Bái.

Đây là công trình cuối cùng trong cụm 3 công trình di chuyển, lắp đặt các giàn tụ bù ngang 110kV tại các TBA 220kV nhằm đảm bảo chất lượng điện năng khu vực mua điện Trung Quốc.

Trước đó, Truyền tải điện Tây Bắc đã hoàn thành 2 công trình: đi chuyển giàn tụ bù ngang TBN 102 - 50 MVAr từ TBA 500 kV Thường Tín để lắp đặt vận hành tại TBA 220kV Vĩnh Yên vào ngày 6/4/2020 và di chuyển giàn tụ bù ngang TBN 101 - 25 MVAr từ TBA 220 kV Vĩnh Yên đến lắp đặt vận hành tại TBA 220kV Yên Bái vào ngày 10/4/2020. Cụm công trình được hoàn thành vượt tiến độ so với kế hoạch được giao là ngày 15/4/2020.

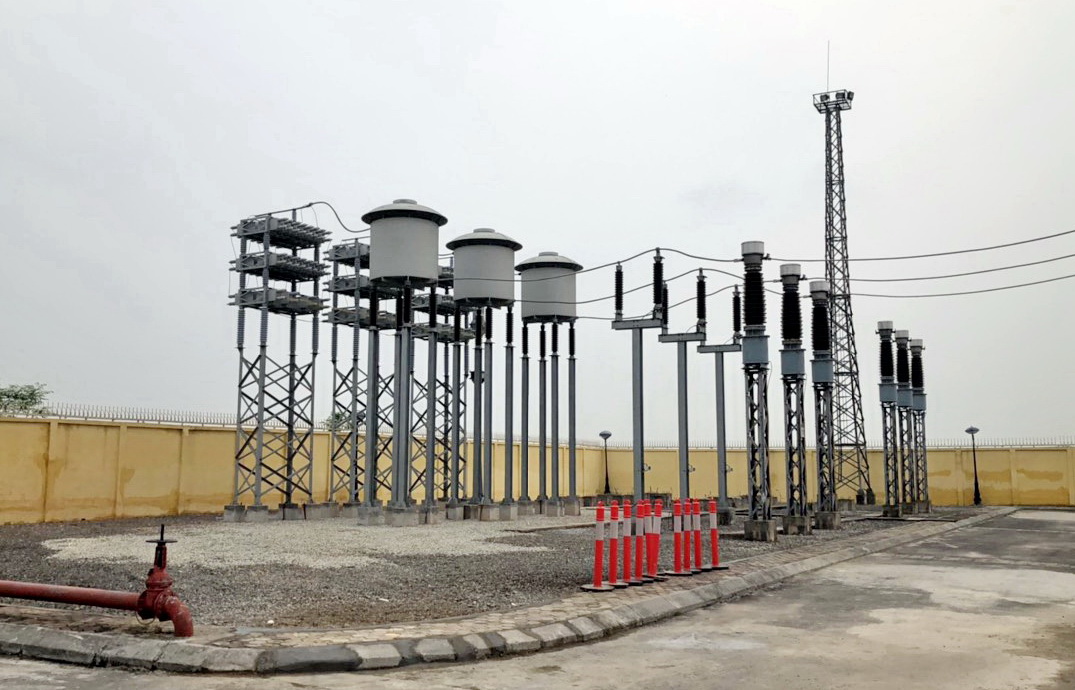

Giàn tụ bù ngang tại TBA 220kV Yên Bái

Việc đóng điện đưa vào vận hành các giàn tụ bù ngang 110kV tại các TBA 220kV Yên Bái, Lưu Xá, Vĩnh Yên sẽ đảm bảo chất lượng điện năng khu vực mua điện Trung Quốc. Công trình hoàn thành có ý nghĩa rất quan trọng khi tình hình cung ứng điện năm 2020 được dự báo là căng thẳng do lượng nước về các hồ thủy điện tiếp tục giảm, trong khi đó, nắng nóng năm nay theo dự báo có khả năng sẽ xuất hiện sớm vì vậy Tập đoàn Điện lực Việt Nam (EVN) đang tập trung nhiều giải pháp cũng như huy động các nguồn điện để đảm bảo cung ứng điện thời gian tới trong đó bao gồm mua điện từ Trung Quốc.

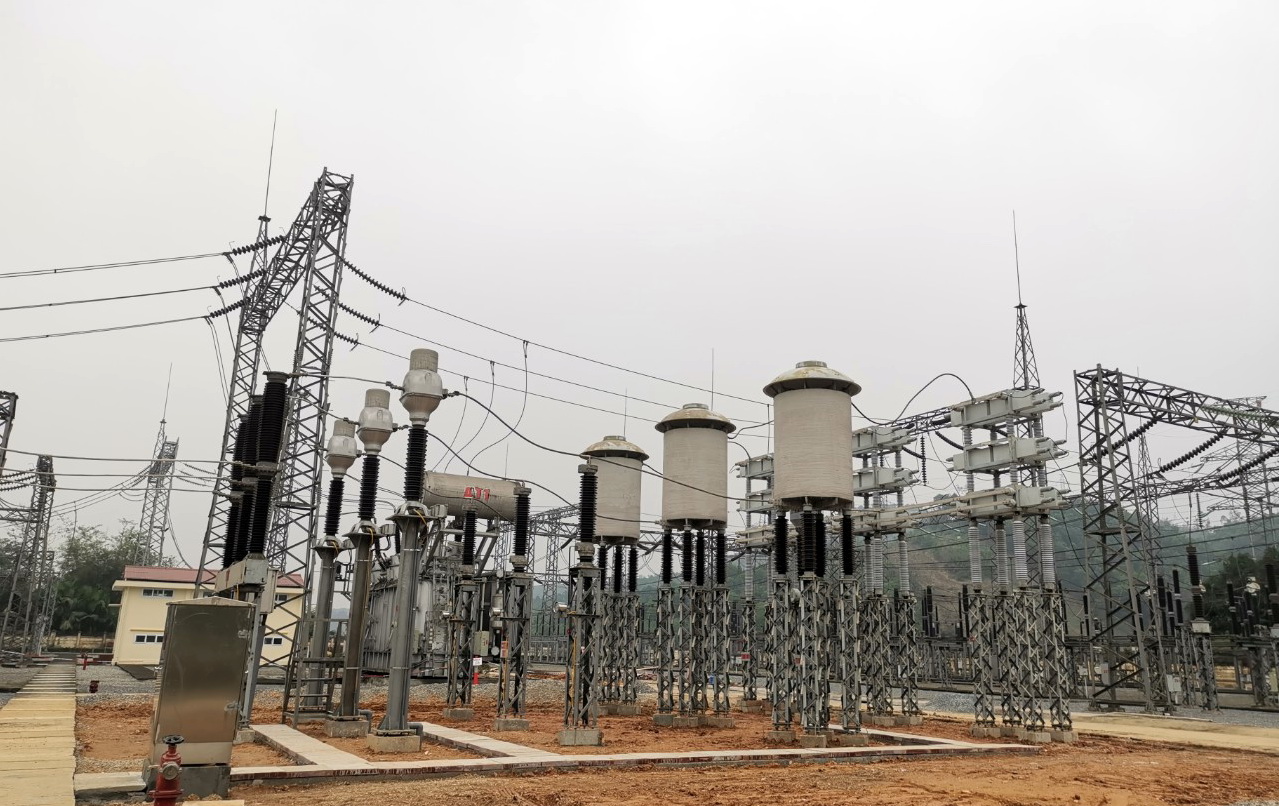

Giàn tụ bù ngang tại TBA 220kV Vĩnh Yên

Để đảm bảo tiến độ các công trình trên, song song với nhiệm vụ quản lý vận hành lưới điện khu vực do các đơn vị quản lý và tập trung các biện pháp cấp bách để phòng chống dịch bệnh COVID-19, Ban lãnh đạo các Truyền tải điện Tây Bắc và Đông Bắc 3 đã tập trung nhân lực, phân công hợp lý, đôn đốc chỉ đạo sát sao đối với từng nhóm công tác tại các công trình.

Bên cạnh đó, quá trình thi công cũng gặp rất nhiều khó khăn do tiến độ gấp, tình trạng mưa giông lốc lớn cục bộ tại các tỉnh phía Bắc xuất hiện thường xuyên, áp lực đối với việc kiểm soát người ra vào thi công để phòng chống dịch bệnh COVID-19 để đảm bảo ổn định tâm lý cho cán bộ công nhân viên tham gia là không nhỏ.

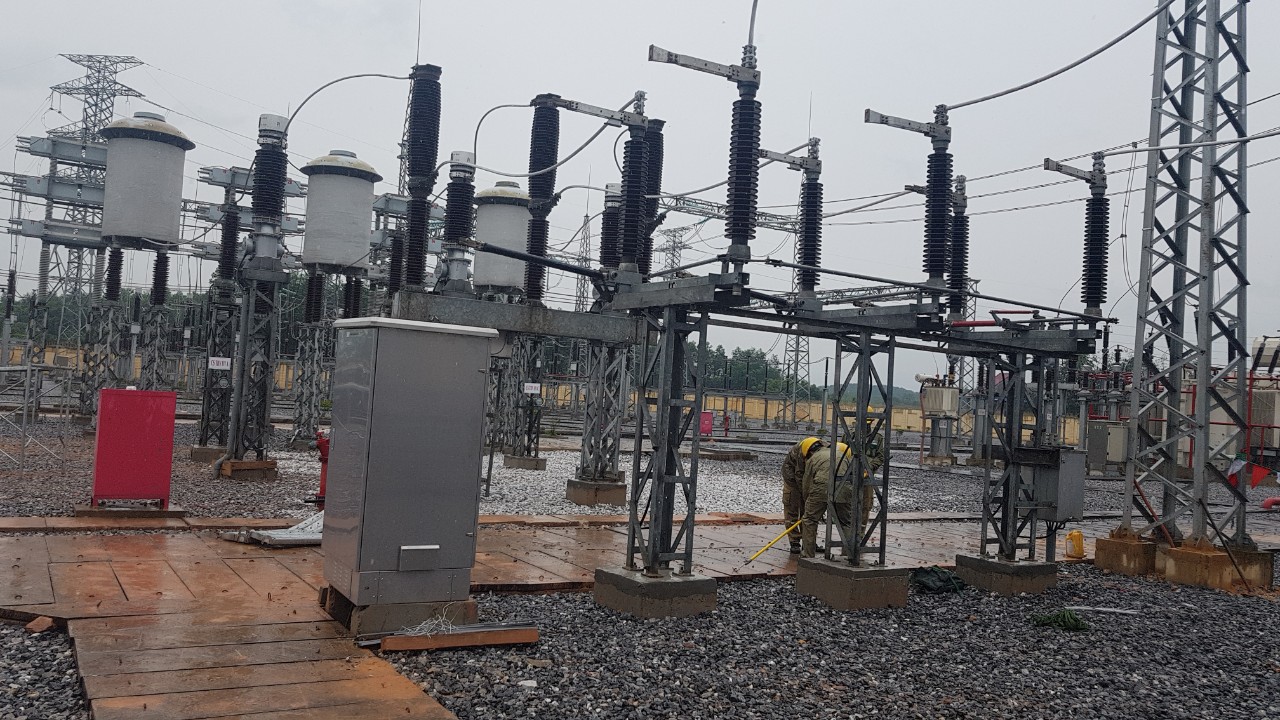

Thi công trong điều kiện mưa phùn tại TBA 220kV Lưu Xá

Tuy nhiên, sau thời gian gấp rút thi công cả ngày lẫn đêm, cụm công trình di chuyển, lắp đặt các giàn tụ bù ngang 110kV tại các TBA 220kV đã hoàn thành vượt tiến độ so với kế hoạch được giao.

Đức Dũng
