Sẽ đóng điện dự án TBA 220kV Ninh Phước và đấu nối vào tháng 6/2020

Thứ tư, 1/4/2020 | 14:19 GMT+7
Theo Ban Quản lý dự án các công trình điện miền Trung (CPMB), với tiến độ như hiện nay, dự án trạm biến áp (TBA) 220kV Ninh Phước và đấu nối đảm bảo kế hoạch đóng điện vào tháng 6/2020.

Dự án do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, CPMB quản lý điều hành dự án. Dự án được khởi công 27/12/2019, có công suất (2x250MVA) với tổng mức đầu tư 352,987 tỷ đồng được xây dựng tại xã Phước Hữu, huyện Ninh Phước, tỉnh Ninh Thuận.

Trạm 220kV Ninh Phước và đấu nối là công trình trọng điểm với mục tiêu giảm tổn thất công suất cực đại lưới điện khu vực; nâng cao, cải thiện điện áp lưới điện 110kV khu vực; thu gom nguồn năng lượng tái tạo trong khu vực để truyền tải công suất lên lưới điện quốc gia, góp phần quan trọng trong việc đảm bảo cung ứng điện cho miền Nam trong giai đoạn tới cũng như có ý nghĩa quan trọng trong việc vận hành kinh tế hệ thống điện quốc gia.

EVNNPT đã phát động phong trào thi đua liên kết xây dựng công trình trạm 220kV Ninh Phước và đấu nối. Thời gian phát động thi đua, từ ngày 24/3/2020 đến ngày 31/12/2020 với các nội dung:

Đối với công tác đền bù giải phóng mặt bằng: bàn giao xong phần móng và hành lang tuyến trong tháng 4/2020.

Đối với công tác thi công xây lắp phần trạm biến áp 220kV:

Phần xây dựng: giai đoạn 1: tiến độ hoàn thành tháng 6/2020; giai đoạn hoàn thiện: tiến độ hoàn thành tháng 11/2020; hoàn thiện mặt bằng trạm tháng 6/2020 (trừ các ngăn lộ đóng điện giai đoạn hoàn thiện).

Phần điện nhất thứ, nhị thứ: phần điện nhất thứ: giai đoạn 1: lắp đặt trong tháng 05/2020; giai đoạn hoàn thiện (gồm 02 ngăn đường dây và 01 ngăn thanh cái vòng): kế hoạch lắp đặt theo tiến độ cấp hàng.

Phần điện nhị thứ: giai đoạn 1: lắp đặt từ 15/05/2020 – 25/6/2020; giai đoạn hoàn thiện (gồm 02 ngăn đường dây và 01 ngăn thanh cái vòng): lắp đặt từ tháng 9/2020 - 10/12/2020.

Nghiệm thu, đóng điện: giai đoạn 1: ngày 28/6/2020; giai đoạn hoàn thiện: ngày 15/12/2020.

Đối với công tác thi công xây lắp phần đường dây đấu nối: phần đúc móng hoàn thành tháng 10/5/2020;  phần dựng cột hoàn thành tháng 30/5/2020; phần kéo dây hoàn thành: 15/6/2020.

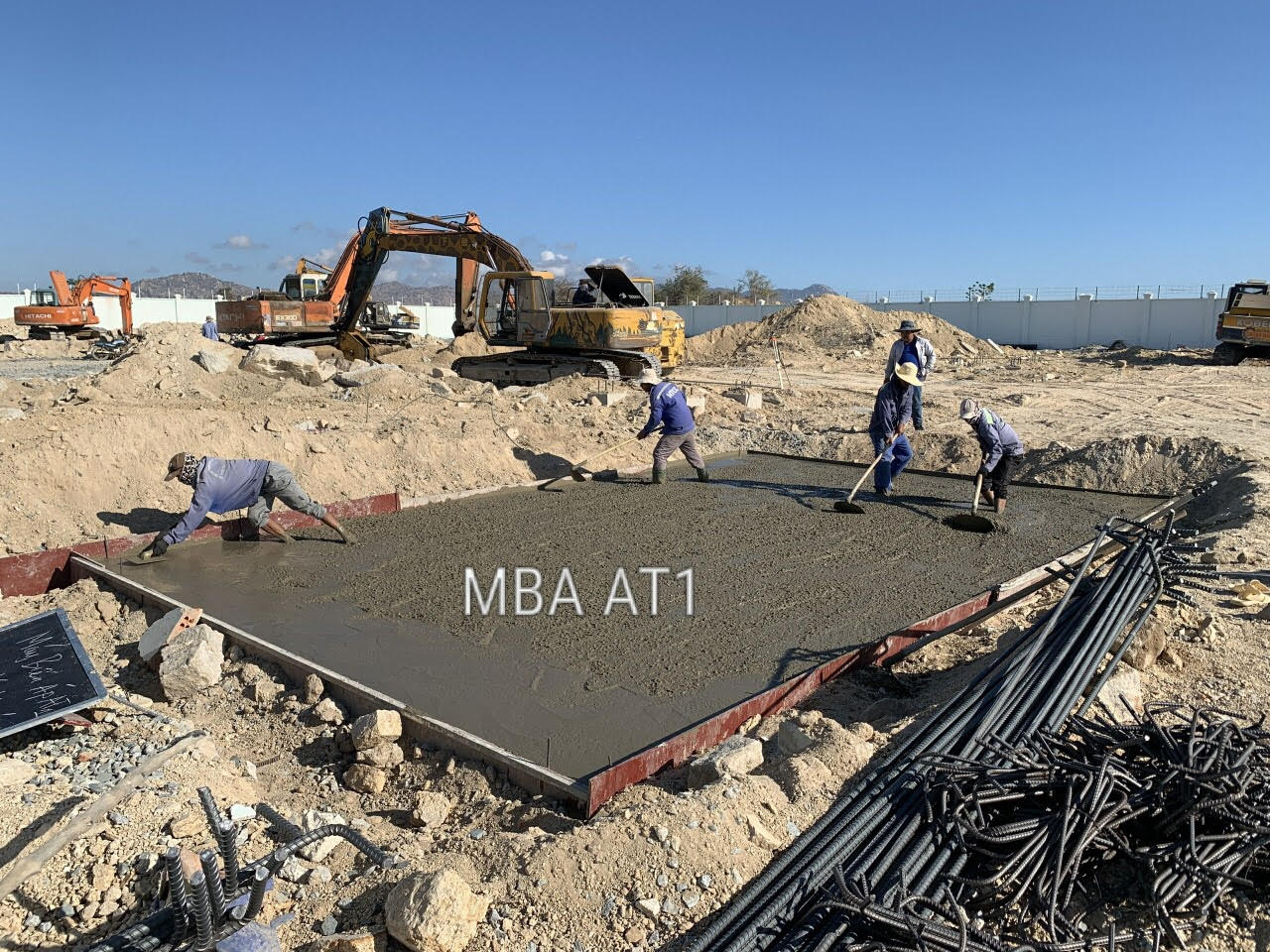

Công trình trạm 220kV Ninh Phước và đấu nối

Theo tình hình thi công thực tế hiện nay, mặt bằng trạm biến áp và đường dây vào trạm biến áp đã hoàn thành bàn giao cho đơn vị thi công. Phần nhánh rẽ 220kV đã bàn giao cho đơn vị thi công 9/12 vị trí, còn 03 vị trí chưa bàn giao do các vướng mắc, CPMB đang tập trung xử lý dứt điểm.

Phần thi công, hiện phần trạm biến áp đã hoàn thành bóc lớp thực vật, đắp đất đạt 80%. Đang thi công hàng rào, bể dầu sự cố, nhà điều khiển, bể nước phòng cháy chữa cháy, đường mở rộng. Phần đường dây đấu nối đang đào, đúc các vị trí móng theo tiến độ.

Về hợp đồng các gói thầu cung cấp vật tư thiết bị như dây dẫn, cáp quang, cách điện và phụ kiện nhánh rẽ, phụ kiện trạm; cung cấp, vận chuyển MBA; cung cấp, vận chuyển vật tư thiết bị nhị thứ, thiết bị thông tin và SCADA được ký hợp đồng và các nhà thầu cung cấp vật tư thiết bị cam kết đảm bảo vận chuyển đúng tiến độ theo hợp đồng.

Theo CPMB, với tiến độ như hiện nay, dự án đảm bảo kế hoạch đóng điện tháng 6/2020 theo yêu cầu của Đảng ủy Tập đoàn Điện lực Việt Nam (EVN) nhằm gắn biển chào mừng Đại hội toàn quốc lần thứ XIII của Đảng.

Để đảm bảo tiến độ dự án đã đặt ra, EVNNPT đã ra chỉ thị phát động phong trào thi đua liên kết xây dựng công trình trạm 220kV Ninh Phước và đấu nối; thành lập ban tổ chức phong trào thi đua liên kết và phân công các thành viên theo dõi sát mục tiêu tiến độ các hạng mục đã đề ra. EVNNPT kêu gọi tất cả các đơn vị tham gia xây dựng dự án cùng ký cam kết thi đua với mục tiêu phấn đấu thi công các dự án công trình trạm 220kV Ninh Phước và đấu nối đảm bảo tiến độ, chất lượng, yêu cầu kỹ thuật, mỹ thuật, đảm bảo an toàn cho người cũng như thiết bị; không để xảy ra tai nạn lao động; dự kiến sẽ tổ chức lễ tổng kết phong trào thi đua vào tháng 12/2020 và giao nhiệm vụ cho Giám đốc và Công đoàn CPMB làm Thường trực thi đua, lập tiến độ theo dõi chi tiết công việc, bám sát nội dung thi đua, đôn đốc, giám sát, giải quyết kịp thời các mục tiêu đề ra trong tuần, tháng, quý đảm bảo chất lượng, hiệu quả, an toàn lao động; báo cáo kết quả thi đua và tổng hợp đề xuất khen thưởng cho tập thể, cá nhân có thành tích xuất sắc trong quá trình tham gia xây dựng công trình.

Việc đưa công trình xây dựng trạm 220kV Ninh Phước và đấu nối về đích sớm nhất, góp phần thực hiện thắng lợi các mục tiêu, nhiệm vụ sản xuất kinh doanh và đầu tư phát triển của EVN và EVNNPT 5 năm giai đoạn 2016 – 2020.

An Vinh
