Tháng 12/2020, dự kiến vận hành TBA 220kV Lao Bảo và ĐZ 220kV Đông Hà - Lao Bảo

Thứ hai, 18/5/2020 | 14:17 GMT+7
Tại Quảng Trị, Ban Quản lý dự án các công trình điện miền Trung (CPMB) mới đây đã tổ chức cuộc họp rà soát công tác triển khai thi công dự án TBA 220kV Lao Bảo và đường dây (ĐZ) 220kV Đông Hà - Lao Bảo.

Dự án do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, CPMB thay mặt EVNNPT quản lý dự án; Công ty CP Tư vấn Xây dựng điện 3 thiết kế, Công ty Truyền tải điện 2 là đơn vị tiếp nhận quản lý vận hành sau khi công trình hoàn thành.

Dự án TBA 220kV Lao Bảo và ĐZ 220kV Đông Hà - Lao Bảo là dự án trọng điểm cấp bách năm 2020 nhằm mục tiêu truyền tải công suất tại các nhà máy điện gió và nhà máy thủy điện phía Tây tỉnh Quảng Trị lên hệ thống điện quốc gia. Tiến độ hoàn thành đóng điện đưa vào vận hành theo chỉ đạo của EVNNPT là tháng 12/2020. Do đó, các bên liên quan cần phối hợp thực hiện để đưa công trình vào vận hành đúng tiến độ. Bên cạnh đó, các bên liên quan cần phải đặc biệt lưu ý đến vấn đề an toàn lao động, công tác phối hợp với công an địa phương trong việc đảm bảo an ninh, trật tự, an toàn trong quá trình thi công và công tác vận hành dự án sau này.

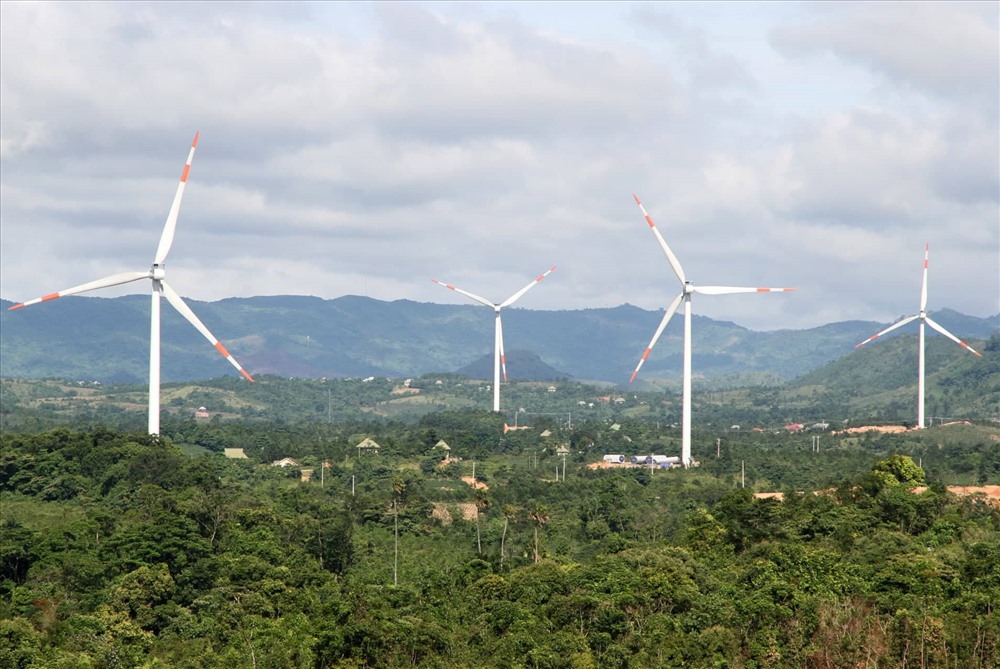

Dự án điện gió Hướng Linh (huyện Hướng Hóa, Quảng Trị)

Khởi công từ tháng 12/2019, tuy nhiên, đến nay khối lượng thi công dự án chưa được nhiều do ảnh hưởng bởi dịch Covid-19. Theo báo cáo, hiện nay, công tác bồi thường giải phóng mặt bằng đang gặp nhiều khó khăn. Huyện Triệu phong phải kê kiểm 15 vị trí của 2 tổ chức, một số hộ dân chưa hoàn chỉnh hồ sơ địa chính và đôn đốc thu hồi đất. Huyện Cam Lộ công tác kê kiểm mới bắt đầu triển khai; huyện ĐaKrông vướng các thủ tục xét nguồn gốc, pháp lý, giá đất cụ thể. Huyện Hướng Hóa phải vận động tuyên truyền bàn giao mặt bằng phần trạm và công tác kiểm kê của phần đường dây.

Do đó, để giải quyết các vướng mắc trên, lãnh đạo CPMB yêu cầu đơn vị tư vấn đền bù cần tập trung tối đa nhân lực để thực hiện công tác kê kiểm đồng loạt trên toàn tuyến song song việc đôn đốc phối hợp các thủ tục trình duyệt, vận động, chi trả tiền bàn giao mặt bằng phần móng trong tháng 5/2020, chủ động phối hợp và báo cáo kịp thời các vướng mắc cho UBND các huyện và CPMB sau khi đã thực hiện các công việc theo đúng quy định nhưng không giải quyết được. Đồng thời, cung cấp danh sách nhân lực thực hiện công tác bồi thường giải phóng mặt bằng trên toàn tuyến, ít nhất, mỗi huyện bố trí 01 người; nghiêm túc thực hiện công tác báo cáo định kỳ theo quy định cho chủ đầu tư.

Bên cạnh đó, các đơn vị thi công chủ động phối hợp với tư vấn đền bù và địa phương vận động các hộ dân bàn giao mặt bằng để triển khai thi công, song song việc hoàn thiện thủ tục trình duyệt phương án bồi thường nhằm đảm bảo tiến độ. Đơn vị tư vấn thiết kế khẩn trương hoàn chỉnh các bản vẽ phần điện các nhà điều khiển, nhà nghỉ trực ca, bảo vệ… kiểm tra, rà soát thủ tục liên quan giao chéo đường cao tốc Cam Lộ - La Sơn... Đơn vị tư vấn giám sát cần báo cáo kịp thời công tác thi công, có đánh giá và đề xuất giải pháp cho CPMB để đảm bảo tiến độ công trình cập nhật đầy đủ, thường xuyên hồ sơ giám sát thi công lên phần mềm quản lý đầu tư xây dựng theo quy định.

Riêng đối với các phòng chức năng của CPMB, cần đôn đốc, giám sát nhắc nhở tư vấn giám sát và đơn vị thi công thường xuyên điều độ tiến độ thi công đảm bảo tiến độ đóng điện dự án. Rà soát, đôn đốc thi công thiết kế cung cấp các bản vẽ thi công đảm bảo công tác thi công theo tiến độ...

Anh Thư
