Điều độ tiến độ dự án đường dây 500kV mạch 3 đoạn Quảng Trạch – Quỳnh Lưu

Thứ hai, 11/3/2024 | 09:49 GMT+7
Tại Hà Tĩnh, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú vừa chủ trì cuộc họp điều độ tiến độ dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu.

Dự án đường dây 500kV Quảng Trạch - Quỳnh Lưu là một trong 4 cung đoạn của dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Dự án nằm trong danh mục các công trình trọng điểm, có tính chất đặc biệt quan trọng, nhằm đảm bảo cung ứng điện cho các tỉnh miền Bắc trong thời gian tới. Theo chỉ đạo của Thủ tướng Chính phủ, dự án phải hoàn thành đóng điện đưa vào vận hành trong tháng 6/2024.

Dự án được đầu tư xây dựng mới đường dây 500kV 2 mạch, dài khoảng 226 km, đi qua địa bàn 3 tỉnh Quảng Bình, Hà Tĩnh và Nghệ An với tổng số 463 vị trí móng cột. Trong đó, đoạn qua tỉnh Quảng Bình dài 1,8 km, gồm 10 vị trí móng cột; đoạn qua tỉnh Hà Tĩnh dài 142 km, gồm 285 vị trí móng cột; đoạn qua tỉnh Nghệ An dài 82,2 km, gồm 168 vị trí móng cột. Toàn tuyến có 38 vị trí móng cọc, 40 vị trí móng bản, 385 vị trí móng trụ.

Ông Nguyễn Đình Thọ, Phó Giám đốc Ban quản lý dự án các công trình điện miền Trung (CPMB) cho biết: Đến nay, toàn tuyến đã vận động bàn giao được 100% vị trí móng và 109/463 khoảng cột hành lang tuyến. Mặc dù đã bàn giao toàn bộ vị trí móng nhưng hiện tại Quảng Bình một hộ dân tại vị trí 1A không cho triển khai đào móng 1 chân còn lại, đang yêu cầu phải đền bù cao hơn quy định.

Tổng giám đốc EVNNPT Phạm Lê Phú phát biểu chỉ đạo tại cuộc họp điều độ dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch - Quỳnh Lưu

Tại Hà Tĩnh còn 2 vị trí móng tại đã bàn giao mặt bằng nhưng đang vướng mắc chưa triển khai thi công do các hộ dân chưa thống nhất đơn giá bồi thường cây và đất, đang yêu cầu bồi thường đất hành lang tuyến.

Về tiến độ thi công, đến nay, dự án đang triển khai thi công 425 vị trí, làm đường thi công vào 38 vị trí móng. Đối với các vị trí móng cọc đã tổ chức ép cọc thử 36/38 vị trí, 2 vị trí còn lại sẽ hoàn thành ép cọc thử vào ngày 11/3, sau đó sẽ triển khai ép cọc đại trà. Về tiến độ đúc móng, hiện đang đúc 165 vị trí; đúc móng xong 15 vị trí.

Tại cuộc họp, đại diện các nhà thầu thi công, đơn vị tư vấn giám sát cho biết: Đoạn tuyến này thi công khó khăn nhất, nhiều vị trí cột phải vượt rừng, vượt núi cao nên việc tiếp cận mở đường thi công vào vị trí móng gặp nhiều khó khăn. Các đơn vị phải mất nhiều ngày dùng phương tiện, máy móc để mở đường vào vị trí. Cùng với đó trong khu vực này, thời tiết mưa, mù nhiều ngày trong năm nên đường sá lầy lội, rất khó đi. Mở đường đến đâu đơn vị dựng trại tại đó để ăn nghỉ tại công trường. Một khó khăn nữa là do đường sá đi lại khó khăn nên việc vận chuyển xăng dầu cho các máy xúc, ủi cũng gặp khó khăn. Đơn vị thuê nhân công tại địa phương và thuê máy cày có thể đi lại ở địa bàn khó khăn để chở xăng dầu, nhu yếu phẩm đến công trường. Có thể nói đây là những đường găng lớn nhất của dự án này đến thời điểm hiện nay.

Ban quản lý xây dựng, Thường trực Ban chỉ đạo dự án đường dây 500kV mạch 3 của EVNNPT cho biết: Dự án này có 38 vị trí móng cọc, đến nay các nhà thầu rất nỗ lực để  đáp ứng được tiến độ đề ra. Đường găng lớn nhất là các vị trí trên núi với điều kiện thi công khó khăn, địa hình phức tạp, thời tiết không thuận lợi. Tuy nhiên, qua kiểm tra thực tế tại hiện trường, các nhà thầu thi công đã huy động đầy đủ nhân lực, phương tiện để thi công đào đúc móng. Vì vậy để đảm bảo tiến độ dự án, các nhà thầu cần tính toán bổ sung phương tiện, nhân lực, tập trung cao độ để thi công đáp ứng yêu cầu của chủ đầu tư.

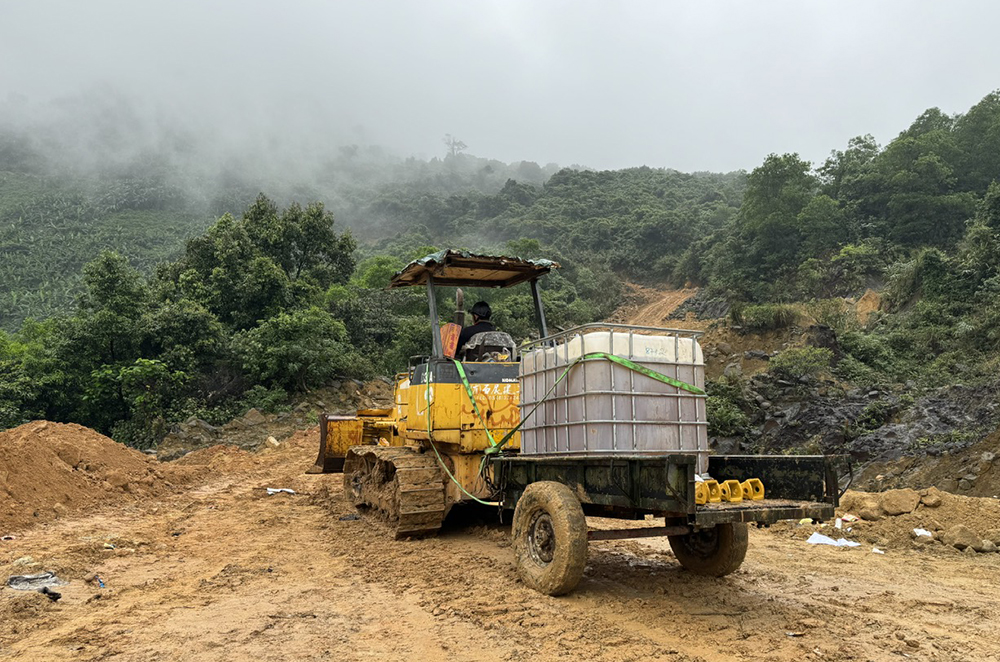

Nhà thầu thi công dùng xe chuyên dụng để vận chuyển xăng dầu lên vị trí móng cột phục vụ máy móc thi công

Kết luận tại cuộc họp, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận, đánh giá cao CPMB và các nhà thầu trong thời gian qua đã nỗ lực để triển khai thi công dự án. Dù dự án gặp nhiều khó khăn nhưng toàn công trường đã rất nỗ lực để thi công đồng loạt các vị trí móng và có những vị trí đã hoàn thành.

Tổng giám đốc EVNNPT cho biết: Đến thời điểm này các vị trí móng đã bàn giao cho các nhà thầu, tuy nhiên trong quá trình tổ chức thi công nhà thầu vẫn gặp vướng mắc đường công vụ khi chưa nhận được sự đồng thuận hoàn toàn của hộ dân, các thôn xóm. Vì vậy đề nghị các nhà thầu phối hợp với Ban tiền phương của CPMB ngay để làm việc, tháo gỡ vướng mắc trong thời gian nhanh nhất.

Về tiến độ thi công Tổng giám đốc EVNNPT cho biết: Đây là dự án dài nhất trong 4 cung đoạn của dự án đường dây 500kV mạch 3. Đối với vị trí móng trên trên núi cao, đường vận chuyển nguyên nhiên liệu xăng dầu và sau này là cột thép rất khó khăn, vì vậy các nhà thầu bố trí phương tiện nhiều nhất có thể để thi công hoàn thành sớm. Huy động thêm nhân lực, làm việc 3 ca, 4 kíp để đáp ứng mục tiêu hoàn thành dự án trong tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ. Trong quá trình thi công cần đặc biệt chú trọng công tác an toàn lao động, tiến độ đi cùng chất lượng công trình.

Lãnh đạo EVNNPT cũng yêu cầu CPMB phối hợp chặt chẽ với địa phương để bàn giao hành lang tuyến trong tháng 3/2024. Cùng với đó, đôn đốc nhà thầu cung cấp cột đã ký hợp đồng phải đảm bảo tiến độ. CPMB phân phối cung cấp cột cho những vị trí móng khó khăn, vị trí cột cao, khối lượng lớn trước do thời gian thi công mất nhiều thời gian.

Thu Hà
