EVNNPT kiến nghị tỉnh Điện Biên giải quyết vướng mắc 2 dự án truyền tải điện

Thứ ba, 10/10/2023 | 08:00 GMT+7
Đảng ủy Tổng công ty Truyền tải điện Quốc gia (EVNNPT) vừa có văn bản gửi Tỉnh ủy, UBND tỉnh Điện Biên về việc tháo gỡ khó khăn, vướng mắc các dự án đầu tư xây dựng trên địa bàn tỉnh Điện Biên.

EVNNPT được Thủ tướng Chính phủ, Bộ Công Thương và Tập đoàn Điện lực Việt Nam giao làm chủ đầu tư các dự án đầu tư xây dựng lưới điện truyền tải trên địa bàn tỉnh Điện Biên gồm: trạm biến áp 220kV Điện Biên; đường dây 220kV Sơn La - Điện Biên do Ban quản lý dự án các công trình điện miền Bắc (NPMB) - đơn vị thay mặt EVNNPT thực hiện dự án.

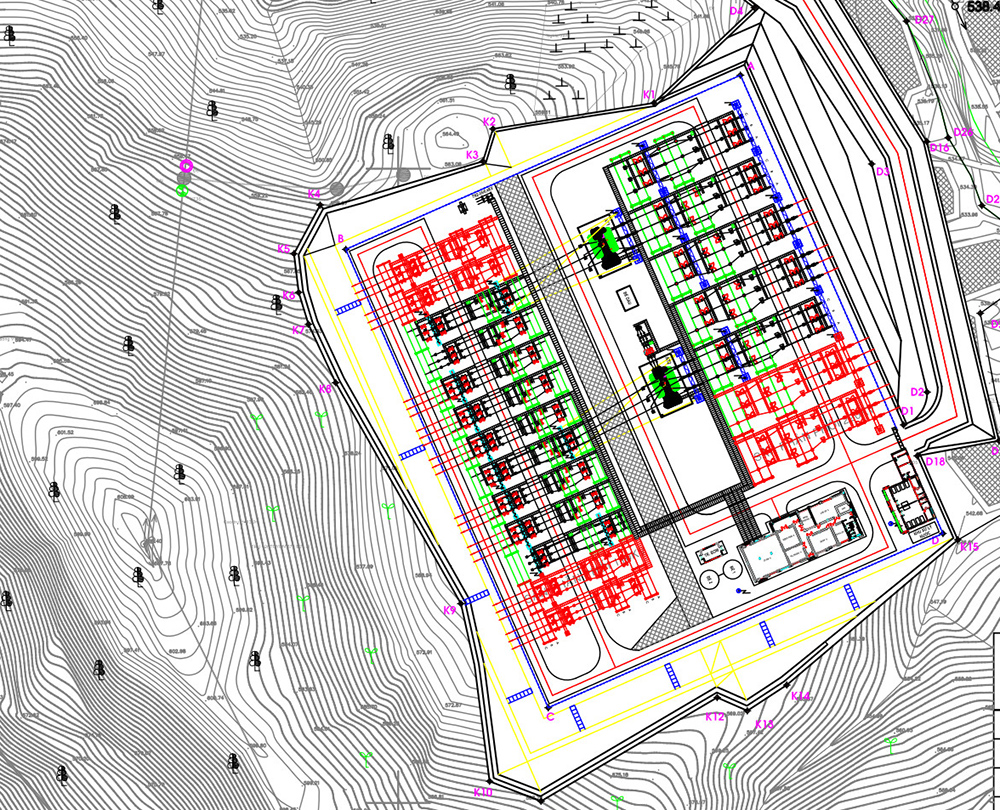

Bản đồ mô phỏng trạm biến áp 220kV Điện Biên

Các dự án trên có vai trò rất quan trọng trong việc tăng cường ổn định cung cấp điện, tạo mạch vòng đường dây 220kV liên kết lưới điện giữa 2 tỉnh Sơn La và Điện Biên, từ đó tăng cường tính linh hoạt trong quản lý, vận hành lưới điện. Trong giai đoạn 2021 - 2025, các dự án sẽ vận hành tạo điều kiện cho sự phát triển kinh tế, xã hội của tỉnh Điện Biên cũng như khu vực Tây Bắc trong tương lai; cung cấp điện cho tỉnh Điện Biên vào mùa khô, đồng thời góp phần khai thác, truyền tải công suất của các thủy điện vừa và nhỏ trên địa bàn tỉnh Điện Biên cũng như trong khu vực.

Tuy nhiên tính đến thời điểm hiện tại, cả 2 dự án còn tồn tại một số vướng mắc, khó khăn như sau:

Dự án TBA 220kV Điện Biên được xây dựng tại xã Thanh Minh, thành phố Điện Biên Phủ, tỉnh Điện Biên với tổng diện tích đất thu hồi là khoảng 4,3 ha, khởi công từ tháng 12/2022 và dự kiến hoàn thành đóng điện trong tháng 6/2024. Tuy nhiên, đến nay dự án vẫn chưa thể triển khai thi công do vướng mắc trong công tác giải phóng mặt bằng.

Dự án đường dây 220kV Điện Biên - Sơn La đi qua 2 tỉnh Điện Biên và Sơn La gồm 2 mạch, trong đó tuyến đường dây đi qua tỉnh Điện Biên có chiều dài 65,6 km, bao gồm 149 vị trí móng cột, tuyến đi qua các huyện Tuần Giáo, huyện Mường Ảng và thành phố Điện Biên Phủ thuộc tỉnh Điện Biên. Tuy nhiên. hiện nay vẫn chưa thể lập được phương án bồi thường vì một số lý do: UBND tỉnh chưa phê duyệt kế hoạch sử dụng đất bổ sung cho dự án trên địa bàn thành phố Điện Biên Phủ, chưa ban hành giá đất cụ thể làm cơ sở áp giá, lập phương án bồi thường giải phóng mặt bằng và chưa ban hành chính sách bồi thường, hỗ trợ đối với phần hành lang an toàn dưới lưới đường dây.

Để đáp ứng Quy hoạch phát triển điện lực của tỉnh Điện Biên, đảm bảo việc cung cấp điện vào mùa khô và đồng thời góp phần khai thác, truyền tải công suất của các thủy điện vừa và nhỏ trên địa bàn tỉnh, Ban Thường vụ Đảng ủy EVNNPT đề nghị Tỉnh ủy, UBND tỉnh Điện Biên xem xét, có ý kiến chỉ đạo các đơn vị liên quan sớm tháo gỡ các vướng mắc nêu trên. Đồng thời đưa các dự án trên vào danh mục các công trình trọng điểm của tỉnh Điện Biên nhằm đẩy nhanh tiến độ hoàn thành trong tháng 6/2024, góp phần phục vụ phát triển kinh tế - xã hội của tỉnh Điện Biên.

Xuân Tiến
