Chuẩn bị đóng điện 2 dự án truyền tải điện trọng điểm trong tháng 5

Thứ ba, 18/5/2021 | 09:08 GMT+7
Trong tháng 5/2021, Ban Quản lý dự án Truyền tải điện (NPTPMB) thuộc Tổng công ty Truyền tải điện quốc gia (EVNNPT) phấn đấu hoàn thành đóng điện dự án nâng công suất trạm biến áp (TBA) 220 kV Thanh Nghị và dự án nâng công suất TBA 220kV Sơn Hà.

Dự án nâng công suất TBA 220 kV Thanh Nghị (huyện Thanh Liêm, tỉnh Hà Nam) góp phần giảm tải cho TBA 220kV Thanh Nghị, tăng khả năng cung cấp điện an toàn, liên tục cho phụ tải khu vực huyện Thanh Liêm, tỉnh Hà Nam giai đoạn 2021 - 2025 và những năm tiếp theo.

Theo đó, dự án nâng công suất TBA 220 kV Thanh Nghị có quy mô lắp 01 MBA 220kV - 250MVA AT2; lắp 01 ngăn lộ tổng 220kV; lắp 01 ngăn lộ tổng 110kV; lắp 02 ngăn lộ 110kV đi Kiện Khê cùng các thiết bị có liên quan. Dự án được NPTPMB khởi công ngày 04/11/2020, sau khi hoàn thành sẽ nâng tổng dung lượng trạm từ 250MVA lên 500MVA và bàn giao cho Công ty Truyền tải điện 1 quản lý vận hành.

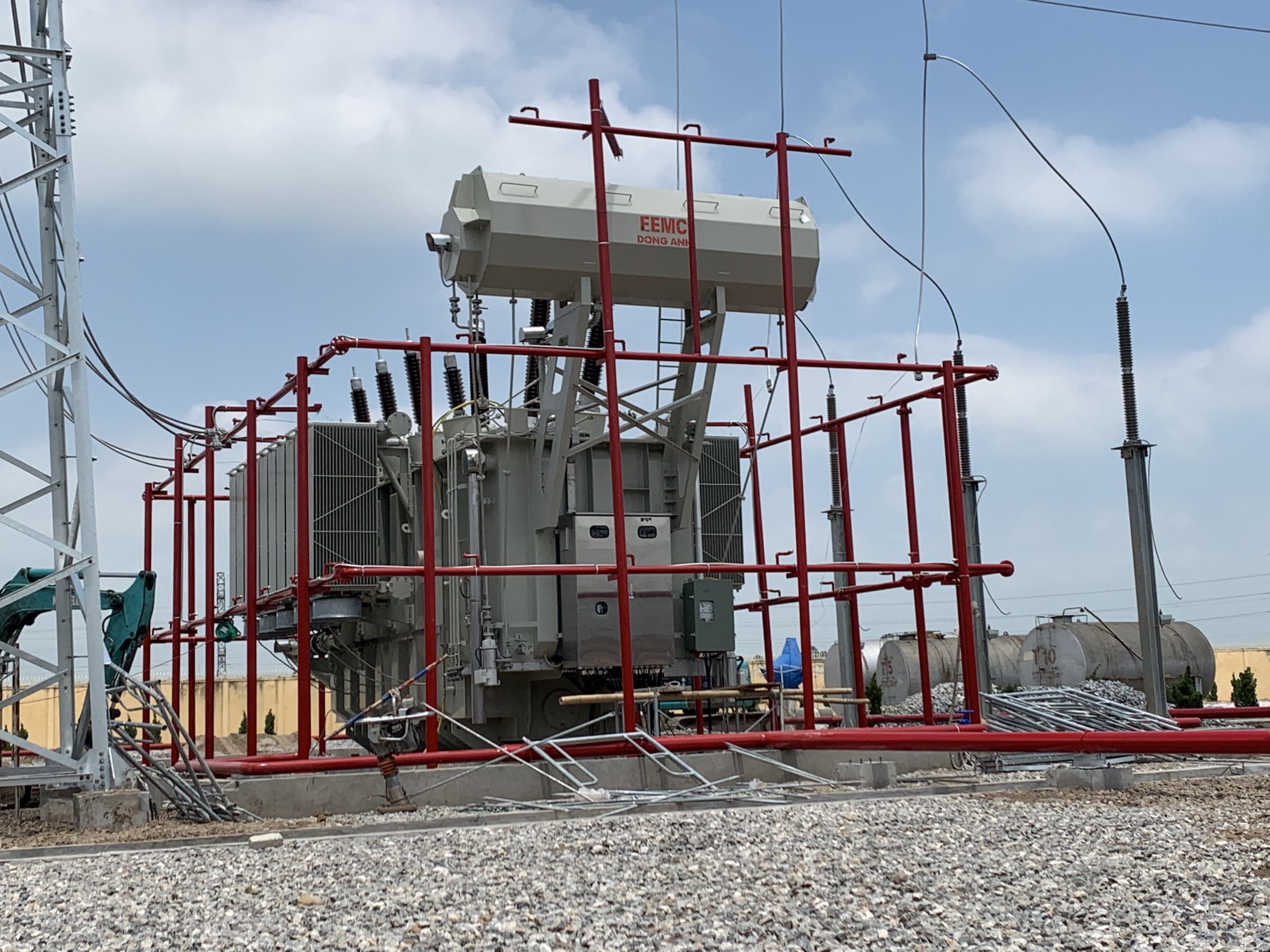

Các đơn vị liên quan đang hoàn thiện để chuẩn bị đóng điện MBA 220 kV - 220 kV AT TBA 220 kV Thanh Nghị

Dự án nâng công suất TBA 220kV Sơn Hà (huyện Sơn Hà, tỉnh Quảng Ngãi) nhằm truyền tải hết công suất của nguồn thủy điện nhỏ khu vực phía Tây tỉnh Quảng Ngãi lên hệ thống truyền tải điện quốc gia, góp phần giảm chi phí phát điện chung toàn hệ thống, đảm bảo vận hành an toàn, tin cậy cho TBA 220kV Sơn Hà, đồng thời cung cấp điện an toàn, liên tục cho phụ tải khu vực trong các chế độ vận hành. Dự án được NPTPMB khởi công ngày 31/3/2021, sau khi công trình hoàn thành sẽ bàn giao cho Công ty Truyền tải điện 2 quản lý vận hành.

Ông Nguyễn Quang Anh, Phó Giám đốc NPTPMB cho biết: Theo tiến độ dự án đã được EVNNPT phê duyệt, cả 2 dự án trên dự kiến hoàn thành đóng điện vào quý IV/2021. Tuy nhiên, do các MBA tại 2 TBA Thanh nghị và Sơn Hà luôn vận hành ở mức quá tải cao, nguy cơ gây nguy cơ bất ổn định trong vận hành, EVNNPT chỉ đạo NPTPMB làm việc với các nhà thầu, đơn vị liên quan đẩy nhanh tiến độ đóng điện, đảm bảo đưa vào vận hành trong tháng 5.

Để đáp ứng tiến độ đưa vào vận hành sớm các dự án, NPTPMB đã nỗ lực huy động mọi nguồn lực khẩn trương đẩy nhanh quá trình thực hiện các thủ tục như quá trình lựa chọn nhà thầu, ký hợp đồng mua sắm vật tư thiết bị, xây lắp, giám sát… Bên cạnh đó do ảnh hưởng của đại dịch Covid -19 nên các nhà thầu gặp nhiều khó khăn trong điều động nhân lực, nhà thầu cung cấp vật tư chậm bàn giao thiết bị theo tiến độ theo hợp đồng đã ký kết. Để tháo gỡ khó khăn NPTPMB đã yêu cầu các nhà thầu thi công tăng cường nhân lực, phương tiện, bố trí ca kíp để thi công 24/24 giờ.

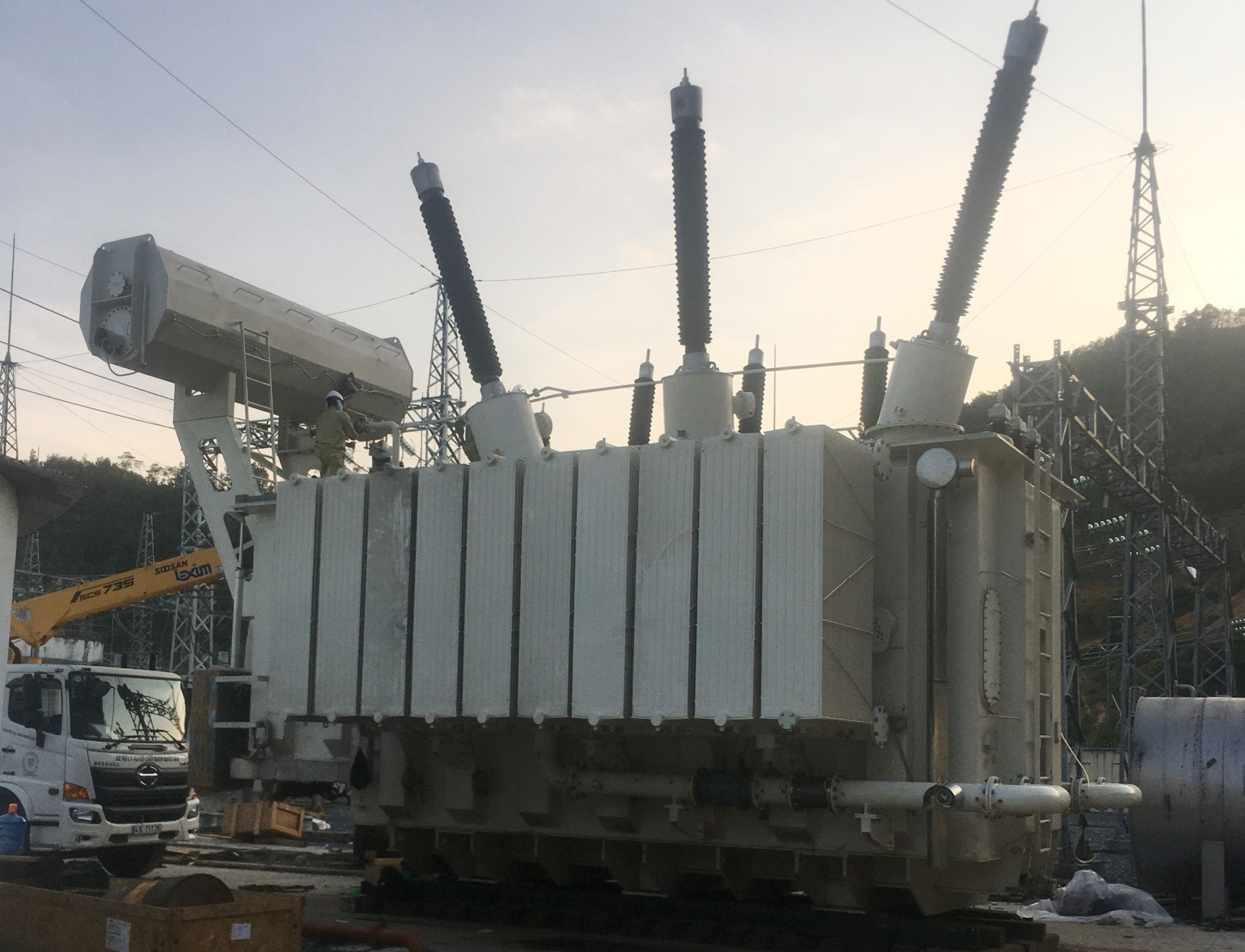

Các nhà thầu nỗ lực thi công nhằm đảm bảo tiến độ dự án nâng công suất TBA 220 kV Sơn Hà

Đây là 2 dự án đặc biệt được lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), EVNNPT hết sức quan tâm. Để có đủ vật tư thiết bị cung cấp cho các nhà thầu, EVNNPT đã chỉ đạo các đơn vị thành viên phối hợp hỗ trợ NPTPMB để điều động MBA 220kV - 250MVA và vật tư thiết bị hiện có kịp thời đáp ứng tiến độ công trình.

Không chỉ vậy, do thời gian gấp rút, phải thi công trong điều kiện mặt bằng chật hẹp, gần các thiết bị đang mang điện nên NPTPMB đã yêu cầu nhà thầu thi công xây dựng phương án thi công cụ thể đảm bảo tiến độ và đặc biệt là đảm bảo an toàn tuyệt đối cho người cũng như thiết bị.

Mục tiêu của NPTPMB là phấn đấu trong tháng 5 sẽ hoàn thành đóng điện dự án nâng công suất TBA 220kV Thanh Nghị, MBA AT1 220kV dự án nâng công suất TBA 220kV Sơn Hà vượt tiến độ 7 tháng so với kế hoạch; riêng MBA AT2 dự án nâng công suất TBA 220kV Sơn Hà dự kiến đóng điện tháng 9, vượt tiến độ 3 tháng so với kế hoạch.

Sau khi các dự án nâng công suất TBA 220kV Thanh Nghị và Sơn Hà được hoàn thành sẽ nâng tổng dung lượng của các TBA lên 500 MVA, bổ sung nguồn 220kV và tăng khả năng cung cấp điện an toàn, liên tục cho phụ tải khu vực của địa phương để phát triển kinh tế xã hội cùng các nhu cầu dân sinh.

An Vinh
