EVNNPC nỗ lực đảm bảo tiến độ các dự án đầu tư xây dựng

Thứ năm, 20/10/2022 | 16:24 GMT+7
Để đảm bảo công tác đầu tư xây dựng 3 tháng cuối năm, Tổng công ty Điện lực miền Bắc (EVNNPC) yêu cầu các Ban quản lý dự án và các Công ty Điện lực phải khẩn trương, quyết liệt đôn đốc nhà thầu triển khai các dự án được giao, hoàn thành tiến độ như cam kết.

Theo báo cáo mới của EVNNPC, điện thương phẩm tháng 9 năm 2022 của Tổng công ty thực hiện 8,03 tỷ kWh, tăng 9,29% so với tháng 9 năm 2021. Lũy kế 9 tháng đầu năm, toàn Tổng công ty đạt 64,755 tỷ kWh, tăng trưởng 5,19% so với cùng kỳ.

Tỷ lệ tổn thất điện năng lũy kế 9 tháng thực hiện là 4,33%, giảm 0,67% so với cùng kỳ 2021. Tỷ lệ tổn thất điện năng các cấp điện áp đều giảm so với cùng kỳ, đặc biệt lưới điện trung hạ áp. Độ tin cậy cung cấp điện lũy kế 9 tháng: MAIFI: 4,65 lần, SAIDI: 1363,8 phút, SAIFI: 10,48 lần

Về các chỉ tiêu dịch vụ khách hàng, trong 9 tháng đầu năm 2022, toàn Tổng công ty tiếp nhận giải quyết cấp điện cho 1.909 khách hàng trung áp, thời gian trung bình giải quyết các thủ tục của ngành điện là 3,78 ngày, giảm 3,22 ngày so với quy định của Tập đoàn Điện lực Việt Nam; giảm 0,37 ngày so với cùng kỳ 2021.

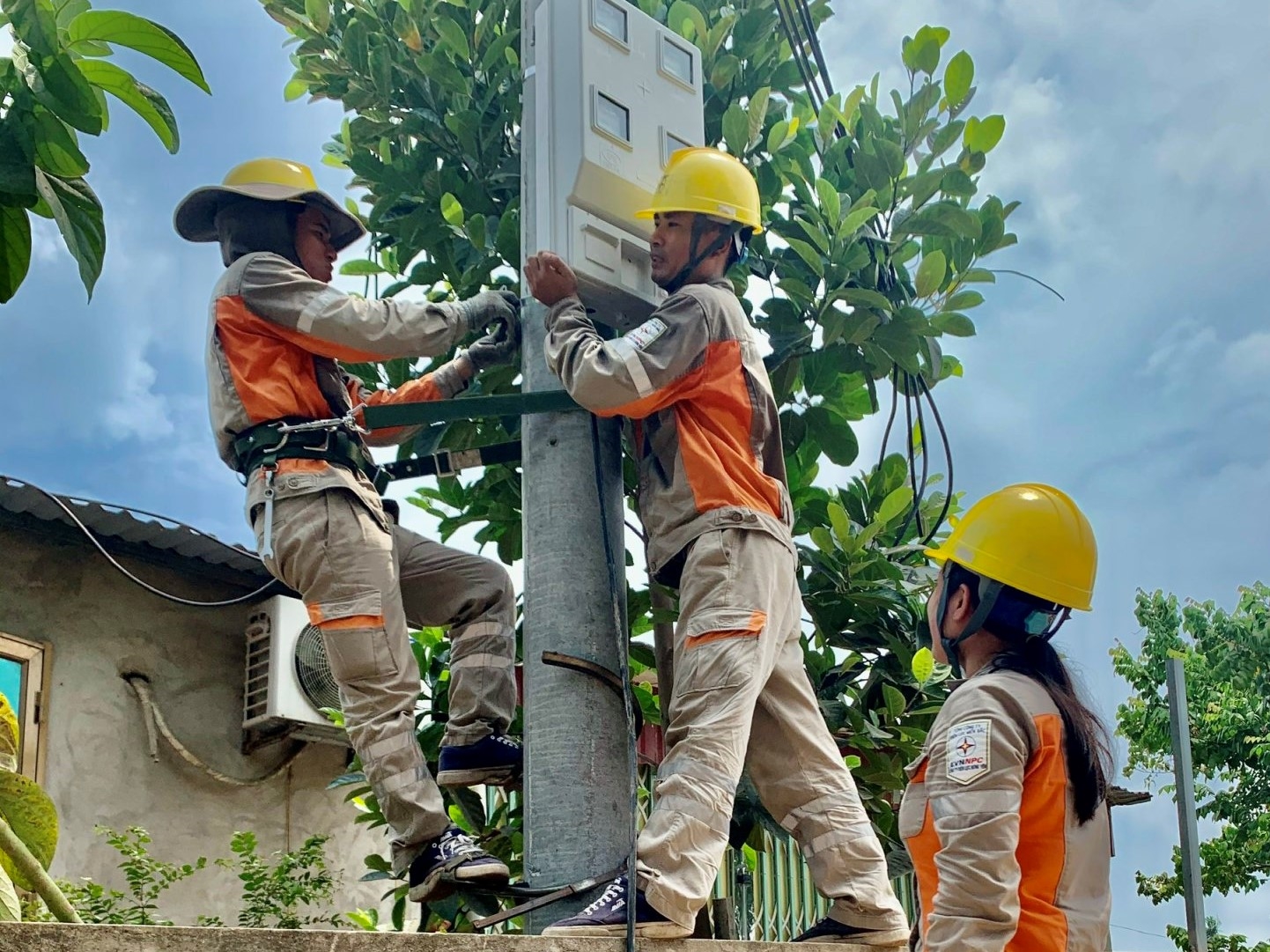

Nâng cấp, cải tạo hệ thống lưới điện tại tỉnh Thái Nguyên

Các Công ty Điện lực đã và đang tiếp tục thực hiện tốt các giải pháp đẩy mạnh tỷ lệ khách hàng thanh toán tiền điện không sử dụng tiền mặt, đến hết tháng 9/2022 đạt 82,66%, vượt 11,26% so với chỉ tiêu Tập đoàn giao.

Đối với công tác ký thỏa thuận điều chỉnh phụ tải (DR), tính đến hết tháng 9/2022, có 2.210/2.265 khách hàng <3 triệu kWh đã ký biên bản thỏa thuận, chiếm tỷ lệ 97,57%; 1.302/1.380 khách hàng >3 triệu kWh đã ký biên bản thỏa thuận, chiếm tỷ lệ 94,34%.

Về công tác đầu tư xây dựng, tháng 9/2022, EVNNPC đã khởi công 7 dự án theo kế hoạch tháng (bằng 116,7% so với cùng kỳ năm 2021). Lũy kế 9 tháng, đã khởi công 69 dự án và bằng 109,5% cùng kỳ năm 2021. Tháng 9, Tổng công ty đóng điện 4 dự án, lũy kế 9 tháng đã đóng điện 28/79 dự án.

EVNNPC yêu cầu các đơn vị cần phải chủ động, bám sát kế hoạch của Tổng công ty để hoàn thành nhiệm vụ 3 tháng cuối năm 2022. Đảm bảo công tác vận hành và quản lý đường dây vận hành an toàn, giảm thiểu sự cố trong các tháng còn lại năm 2022.

Thực hiện chỉnh trang 5S lưới điện tại huyện Tiên Lữ, tỉnh Hưng Yên

Trong công tác kinh doanh và dịch vụ khách hàng, tăng cường giám sát, kiểm tra, phúc tra phản ánh của khách hàng, phân tích đánh giá các lỗi liên quan đến phản ánh không hài lòng của khách hàng để đề xuất xử lý theo quy định. Tăng cường kiểm tra kiểm soát an toàn lao động trực tiếp tại hiện trường và qua hình ảnh trên ECP.

Để đảm bảo công tác đầu tư xây dựng 3 tháng cuối năm, EVNNPC yêu cầu các Ban quản lý dự án và các Công ty Điện lực phải khẩn trương, quyết liệt đôn đốc nhà thầu tư vấn, nhà thầu thi công tập trung nhân lực, vật lực để triển khai các dự án được giao, đảm bảo tiến độ như cam kết. Đồng thời chủ động phối hợp với Sở Công Thương để sớm điều chỉnh quy hoạch và phối hợp UBND tỉnh để sớm có thỏa thuận hướng tuyến địa điểm trạm biến áp.

Đình Tú
