Khẩn trương hoàn thành các vị trí móng cọc của dự án đường dây 500kV mạch 3

Thứ sáu, 3/5/2024 | 21:49 GMT+7
Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú vừa tới kiểm tra công trường những vị trí móng chưa hoàn thành của dự án đường dây 500kV mạch 3 cung đoạn Nhà máy nhiệt điện Nam Định I – Phối Nối thuộc địa bàn các tỉnh Nam Định, Thái Bình.

Dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I - Phố Nối dài khoảng 127 km với 334 vị trí móng cột. Tuyến đường dây đi qua địa bàn có nhiều ao, đầm, cánh đồng… có nền địa chất yếu nên số lượng móng cọc lớn ảnh hưởng đến tiến độ thi công.

Tính đến cuối ngày 3/5, dự án đã hoàn thành 266/334 vị trí móng, đang tổ chức thi công đồng loạt các vị trí móng còn lại. Dự án đã hoàn thành lắp dựng 68 vị trí cột, đang lắp dựng 37 vị trí.

Tổng giám đốc EVNNPT Phạm Lê Phú trực tiếp kiểm tra các vị trí móng của nhà thầu Việt Á, Phương Hạnh, Sông Đà 11 và Alphanam E&C. Tại buổi kiểm tra, lãnh đạo các đơn vị cho biết, trong mấy ngày qua, khu vực có mưa to, đã ảnh hưởng đến tiến độ thi công đổ bê tông móng. Một số vị trí sau khi đào đất xong bị sạt lở, một số vị trí đường công vụ không thể chở nguyên vật liệu vào được do lầy lội. Hiện các đơn vị đã dồn lực lượng, phương tiện, máy móc về những vị trí cuối cùng để tập trung thi công với quyết tâm hoàn thành trước ngày 10/5/2024.

Lãnh đạo EVNNPT nghe nhà thầu Sông Đà 11 báo cáo tiến độ thi công các vị trí móng

Tại buổi kiểm tra, ông Phạm Lê Phú nhấn mạnh: Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối, trong đó có dự án thành phần đường dây 500kV Nhà máy nhiệt điện Nam Định I – Phố Nối là dự án trọng điểm, cấp bách cấp quốc gia, có ý nghĩa quan trọng trong đảm bảo an ninh năng lượng cho đất nước, đặc biệt là đảm bảo điện cho miền Bắc trong thời gian tới. Theo chỉ đạo của Thủ tướng Chính phủ, các vị trí móng phải hoàn thành trong tháng 4/2024, tuy nhiên đến nay một số móng cọc chưa đáp ứng được tiến độ yêu cầu, trong đó lo ngại nhất là nhà thầu Việt Á, Sông Đà 11.

Thời gian triển khai dự án còn rất ngắn, khối lượng công việc còn rất nhiều, do đó, lãnh đạo EVNNPT yêu cầu các nhà thầu cần tiếp tục duy trì lực lượng, tăng cường nguồn lực hơn nữa để đẩy nhanh tiến độ thi công. Các nhà thầu tiếp tục tăng cường thêm máy móc, huy động thêm nhân lực, thi công 3 ca, 4 kíp, 24/7, tăng ca, kịp thời bù lại khối lượng bị chậm. Cùng với đó, các đơn vị cần đặc biệt quan tâm, động viên người lao động tham gia dự án trong đợt cao điểm này.

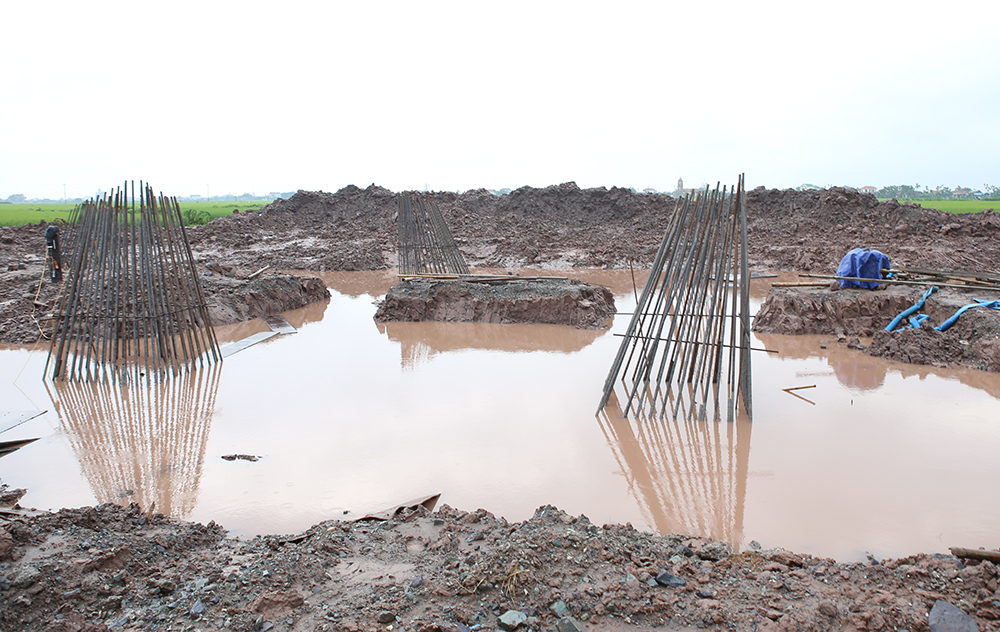

Mưa gây ngập chân móng, ảnh hưởng đến tiến độ đổ bê tông móng

Các nhà thầu thi công cần tập trung cao độ, ưu tiên mọi nguồn lực cho dự án, khẩn trương hoàn thành đúc móng theo tiến độ điều hành của chủ đầu tư để triển khai dựng cột, kéo dây. Không để tình trạng một số vị trí làm ảnh hưởng chung đến tiến độ toàn dự án, lãnh đạo EVNNPT nhấn mạnh.

Lãnh đạo EVNNPT yêu cầu Ban quản lý dự án các công trình điện miền Bắc kiểm soát chặt chẽ hơn nữa khối lượng vật tư, thiết bị cho từng vị trí móng; kiểm soát tiến độ ép cọc, phá đầu mọc, đổ móng… từng ngày của từng đơn vị thi công, từ đó, có sự chỉ đạo, điều hành kịp thời đối với từng vị trí móng nếu có tình huống phát sinh.

Xuân Tiến
