EVNNPC đóng điện máy biến áp T2 trạm biến áp 110kV Tân Yên, tỉnh Bắc Giang

Thứ hai, 22/1/2024 | 11:08 GMT+7
Mới đây, tại trạm biến áp (TBA) 110kV Tân Yên, tỉnh Bắc Giang, Hội đồng nghiệm thu đóng điện cấp Tổng công ty Điện lực miền Bắc nghiệm thu đóng điện dự án lắp đặt máy biến áp T2 TBA 110kV Tân Yên, tỉnh Bắc Giang.

Huyện Tân Yên tiếp giáp thành phố Bắc Giang và các huyện phát triển công nghiệp, đô thị như: Việt Yên, Hiệp Hòa, với nhiều lợi thế về giao thông, nguồn nhân lực. Hiện nay, hai cụm công nghiệp Đồng Đình và Lăng Cao thu hút hàng chục dự án đầu tư, tạo việc làm cho gần 5 nghìn lao động. Hàng năm, giá trị sản xuất của các doanh nghiệp trong cụm công nghiệp đạt khoảng 3,2 nghìn tỷ đồng, chiếm 65% giá trị sản xuất công nghiệp của huyện, tạo động lực cho phát triển kinh tế - xã hội vùng phụ cận.

Để góp phần đẩy mạnh thu hút đầu tư vào các cụm công nghiệp, đặc biệt cụm công nghiệp Đồng Đình (65,36ha), cụm công nghiệp Lăng Cao (48ha), Tổng công ty Điện lực miền Bắc đã chỉ đạo sát sao các đơn vị tăng cường nhân lực gấp rút hoàn thành tiến độ dự án lắp đặt máy biến áp T2 TBA 110kV Tân Yên, tỉnh Bắc Giang.

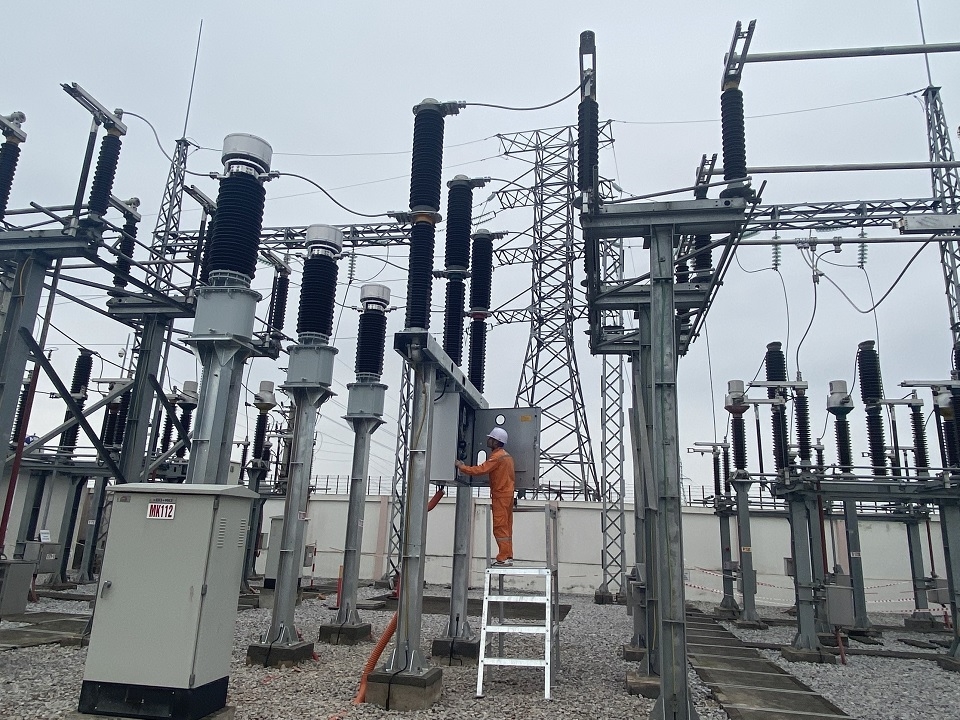

Kiểm tra chuẩn bị đóng điện MBA T2 TBA 110kV Tân Yên

Dự án có tổng mức đầu trên 37 tỷ đồng do Tổng công ty Điện lực miền Bắc làm chủ đầu tư và Ban quản lý dự án lưới điện quản lý. Dự án được Tổng công ty Điện lực miền Bắc phê duyệt ngày 21/7/2023 và khởi công ngày 24/11/2023. Sau gần 60 ngày khẩn trương thi công, dự án đã được Hội đồng nghiệm thu cấp Tổng công ty nghiệm thu đóng điện và đưa vào vận hành an toàn theo đúng các chỉ tiêu kỹ thuật, vượt tiến độ so với kế hoạch giao.

Quy mô dự án: lắp đặt máy biến áp T2 công suất 40MVA-110/35/22kV, hoàn thiện hệ thống thu thập, giám sát và điều khiển từ xa… cho phép kết nối, trao đổi giao thức truyền tin với Trung tâm điều khiển xa Bắc Giang đảm bảo TBA đưa vào vận hành theo chế độ TBA không người trực. Lắp đặt hệ thống tủ phân phối 22kV (tủ tổng, tủ đo lường...) theo quy định với 3 tủ hợp bộ xuất tuyến 22kV và 2 tủ hợp bộ xuất tuyến 35kV.

Sau khi lắp đặt, đưa vào vận hành, dự án sẽ nâng công suất của TBA 110kV Tân Yên lên 80 MVA. Dự án đi vào hoạt động sẽ đảm bảo cung cấp điện tin cậy cho các phụ tải công nghiệp và sinh hoạt cho nhân dân và cụm công nghiệp: Đồng Đình, Lăng Cao. Đồng thời, dự án góp phần chống quá tải cho MBA T1 của TBA 110kV Tân Yên, các trạm 110kV lân cận và các đường dây trung áp trong khu vực…

Dự án còn khai thác hiệu quả xuất tuyến 35kV, 22kV sau TBA và tạo thêm các mạch vòng trung áp để cấp điện hỗ trợ cho các TBA 110kV Đình Trám, Đức Thắng, Cầu Gồ khi cần thiết; giảm tổn thất điện năng, nâng cao độ tin cậy cung cấp điện phục vụ phát triển kinh tế - xã hội của địa phương.

Phương Anh
