Sản lượng điện truyền tải 8 tháng đầu năm của EVNNPT ước đạt 136,692 tỷ kWh

Thứ ba, 1/9/2020 | 15:11 GMT+7
Theo số liệu từ Tổng công ty Truyền tải điện quốc gia (EVNNPT), sản lượng điện truyền tải tháng 8/2020 ước đạt 17,169 tỷ kWh, lũy kế 8 tháng đầu năm ước đạt 136,692 tỷ kWh; tăng 1,4% so cùng kỳ năm 2019 và bằng 63,5% kế hoạch năm 2020.

Ngày 1/9, EVNNPT tổ chức buổi họp giao ban sản xuất tháng 8 và triển khai nhiệm vụ tháng 9. Tại buổi họp, ông Đỗ Đức Hùng, Trưởng ban Kế hoạch EVNNPT báo cáo: Kế hoạch sản lượng điện truyền tải năm 2020 Tập đoàn Điện lực Việt Nam (EVN) giao 215,109 tỷ kWh. Sản lượng điện truyền tải tháng 8/2020 ước đạt 17,169 tỷ kWh, lũy kế 8 tháng đầu năm ước đạt 136,692 tỷ kWh; tăng 1,4% so cùng kỳ năm 2019 và bằng 63,5% kế hoạch năm 2020. Tổn thất điện năng thực hiện tháng 8/2020 của Tổng công ty ước đạt 2,43%; lũy kế 8 tháng đầu năm 2020 ước đạt 2,08%; giảm 0,18% so cùng kỳ năm 2019 và giảm 0,07% so với kế hoạch 2020.

EVNNPT họp giao ban sản xuất tháng 8 và triển khai nhiệm vụ tháng 9

Về công tác sửa chữa lớn, năm 2020, Tập đoàn giao kế hoạch là 940,706 tỷ đồng. Tổng công ty đã giao kế hoạch 2020 cho các đơn vị 767,693 tỷ đồng/959 công trình. Tháng 8/2020, các đơn vị đã thực hiện 67,89 tỷ đồng/182 công trình; lũy kế thực hiện 8 tháng đầu năm 2020 đạt 340,567 tỷ đồng/815 công trình; đạt 44,4% kế hoạch EVNNPT tạm giao các đơn vị và đạt 36,2% kế hoạch EVN giao Tổng công ty. Hiện nay, các đơn vị tập trung đẩy nhanh tiến độ thực hiện công tác sửa chữa lớn, phấn đấu hoàn thành kế hoạch sửa chữa lớn EVN giao năm 2020.

Năm 2020 kế hoạch về giá trị khối lượng đầu tư xây dựng thuần là 13.703 tỷ đồng. Tháng 8/2020 ước thực hiện 835,676 tỷ đồng, lũy kế thực hiện 8 tháng đầu năm 2020 thực hiện 6.639,544 tỷ đồng, bằng 48,5% kế hoạch. Giá trị giải ngân thanh toán khối lượng đầu tư xây dựng từ 01/01/2020 đến 31/8/2020 ước đạt 6.259,413 tỷ đồng, bằng 45,7% kế hoạch.

Năm 2020, EVNNPT có kế hoạch khởi công 37 dự án. Trong tháng 8/2020, Tổng công ty đã khởi công 3 dự án. Lũy kế 8 tháng đầu năm Tổng công ty khởi công được 15/37 dự án.

Theo kế hoạch, năm 2020, EVNNPT sẽ đóng điện 59 công trình. Trong tháng 8/2020, EVNNPT đã đóng điện 4 dự án. Lũy kế 8 tháng đầu năm, toàn Tổng công ty hoàn thành đóng điện được 20/59 dự án.

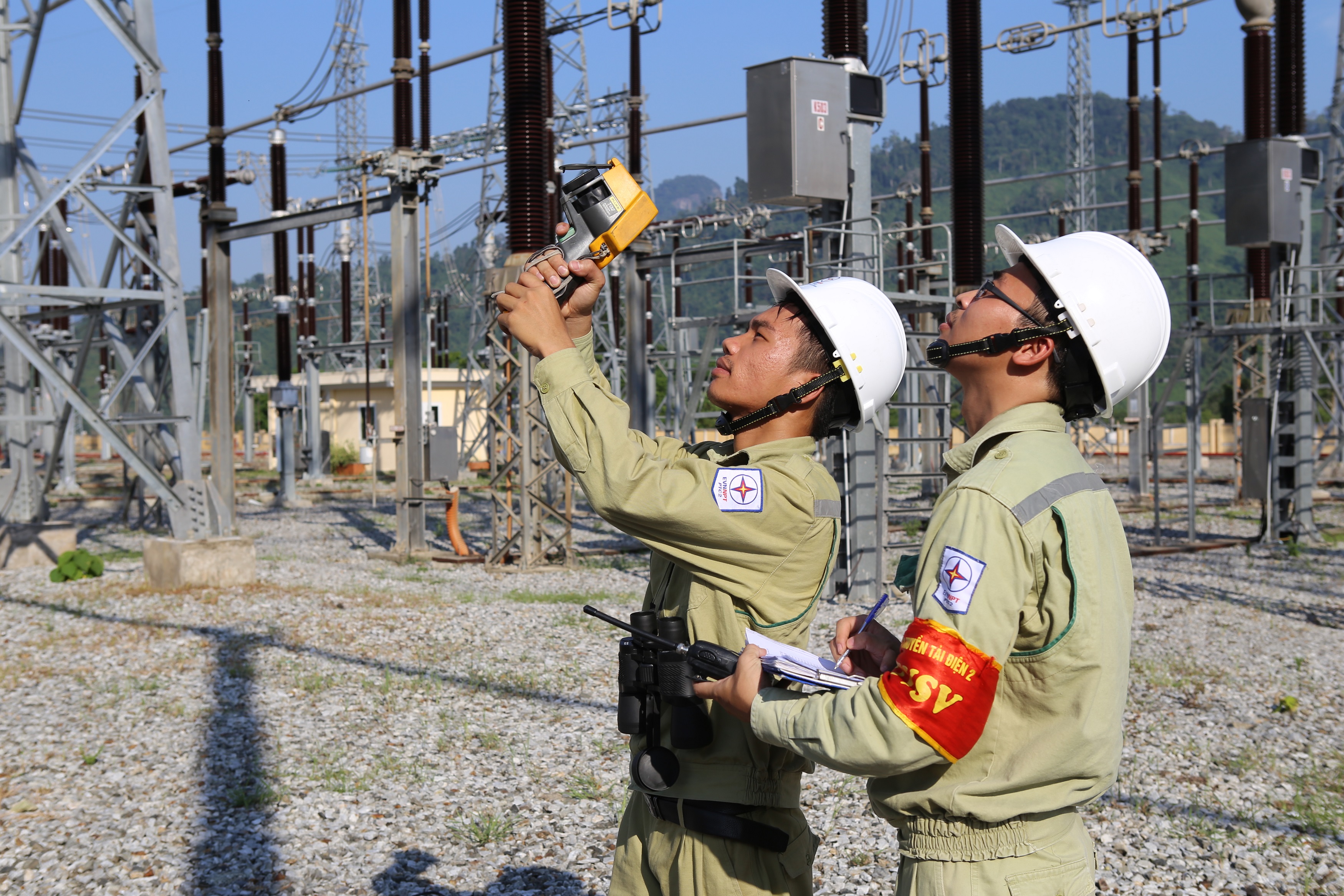

Công nhân PTC2 kiểm tra phát nhiệt, ngăn ngừa sự cố TBA

Sau khi nghe đại diện Ban Kế hoạch và các đơn vị thánh viên báo cáo tình hình sản xuất tháng 8 và phát biểu của HĐTV, Ban Tổng giám đốc, ông Phạm Lê Phú, Tổng giám đốc EVNNPT nêu rõ: Kết quả thực hiện sản lượng điện truyền tải tháng 8/2020 chỉ đạt 97,7% so với cùng kỳ 2019, dẫn đến lũy kế 8 tháng đầu năm 2020 chỉ tăng trưởng 1,4% so với 8 tháng đầu năm 2019. Kết quả này thấp hơn rất nhiều so với kế hoạch đầu năm EVN giao (215,109 tỷ kWh, tăng trưởng 7,7%) cũng như thấp hơn ước kết quả thực hiện của năm 2020. Nếu tình hình này tiếp tục diễn biến trong các tháng cuối năm 2020 sẽ ảnh hưởng lớn đến doanh thu, lợi nhuận và các chỉ tiêu sản xuất kinh doanh khác của EVNNPT. Do vậy, các công ty truyền tải điện cần tăng cường công tác quản lý vận hành, chủ động ngăn ngừa sự cố, đảm bảo vận hành cung cấp điện an toàn liên tục, trong khi mùa mưa bão năm 2020 đã cận kề.

Mục tiêu của EVNNPT trong tháng 9 và những tháng cuối năm là đảm bảo cung cấp điện an toàn, liên tục. Thực hiện đầu tư phát triển lưới điện truyền tải đảm bảo chất lượng, tiến độ theo nhiệm vụ Tập đoàn giao, đặc biệt đối với các dự án trọng điểm như đường dây 500kV mạch 3, đường dây 500kV đấu nối Nhà máy nhiệt điện Nghi Sơn 2… để kịp thời giải tỏa công suất các dự án nguồn điện; đảm bảo cung cấp điện cho các khu vực kinh tế trọng điểm. Bên cạnh đó, Tổng công ty sẽ nâng cao năng lực lưới điện truyền tải phục vụ chống quá tải, nâng cao độ ổn định tin cậy, đảm bảo truyền tải điện an toàn, liên tục, ổn định cho phát triển kinh tế xã hội của đất nước và đời sống nhân dân; hoàn thành các chỉ tiêu, nhiệm vụ kế hoạch sản xuất kinh doanh - tài chính - đầu tư xây dựng, nâng cao hiệu quả sản xuất kinh doanh và tăng năng suất lao động do EVN giao.

Tiến Đạt
