Tháo gỡ khó khăn cho các dự án 220 – 500kV tại tỉnh Hậu Giang

Thứ bảy, 31/8/2019 | 11:01 GMT+7
Ban Quản lý dự án các công trình điện miền Nam (SPMB) mới đây có buổi làm việc với UBND tỉnh Hậu Giang về công tác đầu tư xây dựng các công trình truyền tải điện 220 - 500kV trên địa bàn tỉnh này.

Theo báo cáo của ông Trương Hữu Thành, Phó Giám đốc phụ trách SPMB, hiện nay, trên địa bàn tỉnh Hậu Giang, Tổng công ty Truyền tải điện quốc gia (EVNNPT) giao cho SPMB triển khai dự án đường dây (ĐD) 500kV Nhiệt điện Long Phú – Ô Môn và ĐD 500kV Sông Hậu – Đức Hòa. Ngoài ra, để đảm bảo nguồn cung cấp điện cho huyện Phụng Hiệp, Châu Thành A và các khu vực lân cận thuộc tỉnh Hậu Giang, EVNNPT giao SPMB chuẩn bị triển khai dự án TBA 220kV Châu Thành và đấu nối.

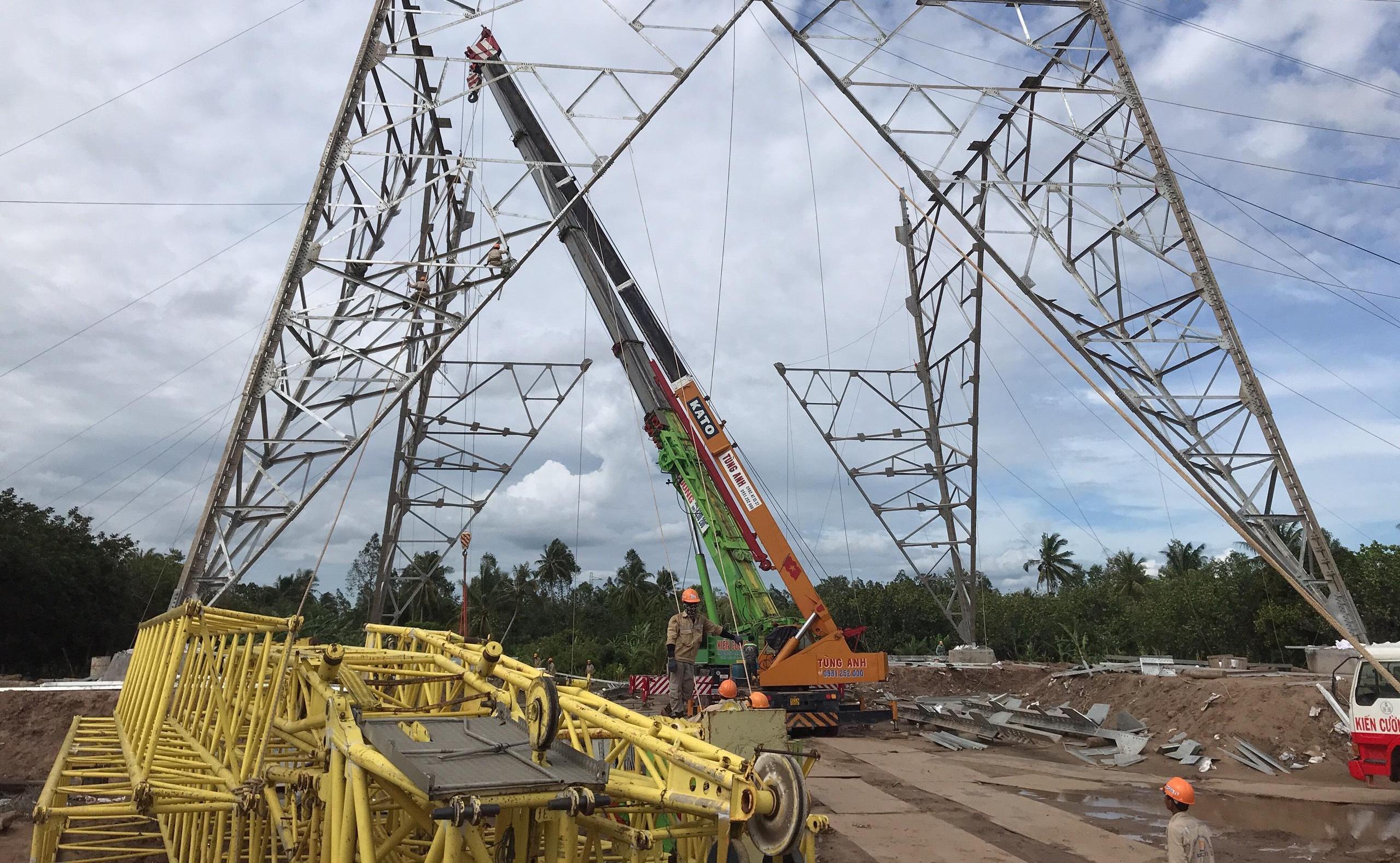

Triển khai kéo dây dẫn của ĐD 500kV Nhiệt điện Long Phú – Ô Môn

Do khó khăn trong công tác bồi thường giải phóng mặt bằng nên các dự án đang thi công bị ảnh hưởng về tiến độ. Cụ thể: dự án ĐD 500kV Nhiệt điện Long Phú – Ô Môn có tổng chiều dài 39km, trong đó đi qua tỉnh Hậu Giang 33,6km. Đường dây này đang thi công những hạng mục cuối tuy nhiên tại huyện Châu Thành A việc thi công vướng đền bù tại vị trí 135; kéo dây từ trụ 131 – 138 vướng 25 hộ có nhà, vật kiến trúc cần di dời. Tại huyện Phụng Hiệp cũng còn 40 trường cần di dời để đảm bảo an toàn đóng điện.

Với dự án ĐD 500kV Sông Hậu – Đức Hòa tại huyện Phụng Hiệp, hành lang an toàn đang trùng với dự án Nhà máy thép Sunpro và còn hơn 10 gia đình đã có quyết định phê duyệt phương án bồi thường nhưng chưa nhận tiền đền bù, gây cản trở cho tiến độ dự án.

Thi công dựng cột đường dây 500kV Sông Hậu – Đức Hòa

Đối với dự án Trạm biến áp 220kV Châu Thành và đấu nối, SPMB đề nghị UBND tỉnh Hậu Giang cho phép SPMB được tiến hành triển khai công tác khảo sát, đo vẽ địa chính và các công tác liên quan đến bồi thường, giải phóng mặt bằng ngay trong tháng 9/2019. SPMB cũng đề nghị UBND các cấp thành lập hội đồng bồi thường cho dự án, vận động các hộ dân có đất bị thu hồi tạo điều kiện thuận lợi cho đơn vị tư vấn thực hiện đo vẽ bản đồ địa chính.

Sau khi lắng nghe báo cáo của lãnh đạo SPMB và phát biểu của sở, ban, ngành, chính quyền địa phương các cấp, ông Nguyễn Văn Tuấn, Phó Chủ tịch UBND tỉnh Hậu Giang chỉ đạo các địa phương phối hợp với cơ quan chức năng của tỉnh và SPMB chuẩn bị công tác bảo vệ thi công vị trí 135; đẩy mạnh công tác vận động tháo dỡ, di dời nhà, vật kiến trúc còn tồn tại ra khỏi hành lang an toàn lưới điện, tạo điều kiện thuận lợi để SPMB hoàn thành các dự án đầu tư theo đúng quy hoạch và tiến độ đã được Thủ tướng Chính phủ phê duyệt.

Hải Long
