Dự án điện mặt trời Chư Ngọc LICOGI 16 (giai đoạn 1) đóng điện

Thứ sáu, 31/5/2019 | 08:55 GMT+7
Công ty Điện lực Gia Lai (PC Gia Lai) vừa tổ chức nghiệm thu, đóng điện dự án điện mặt trời Chư Ngọc LICOGI 16 (giai đoạn 1) - 15MWp tại buôn Lang, xã Chư Ngọc, huyện Krông Pa.

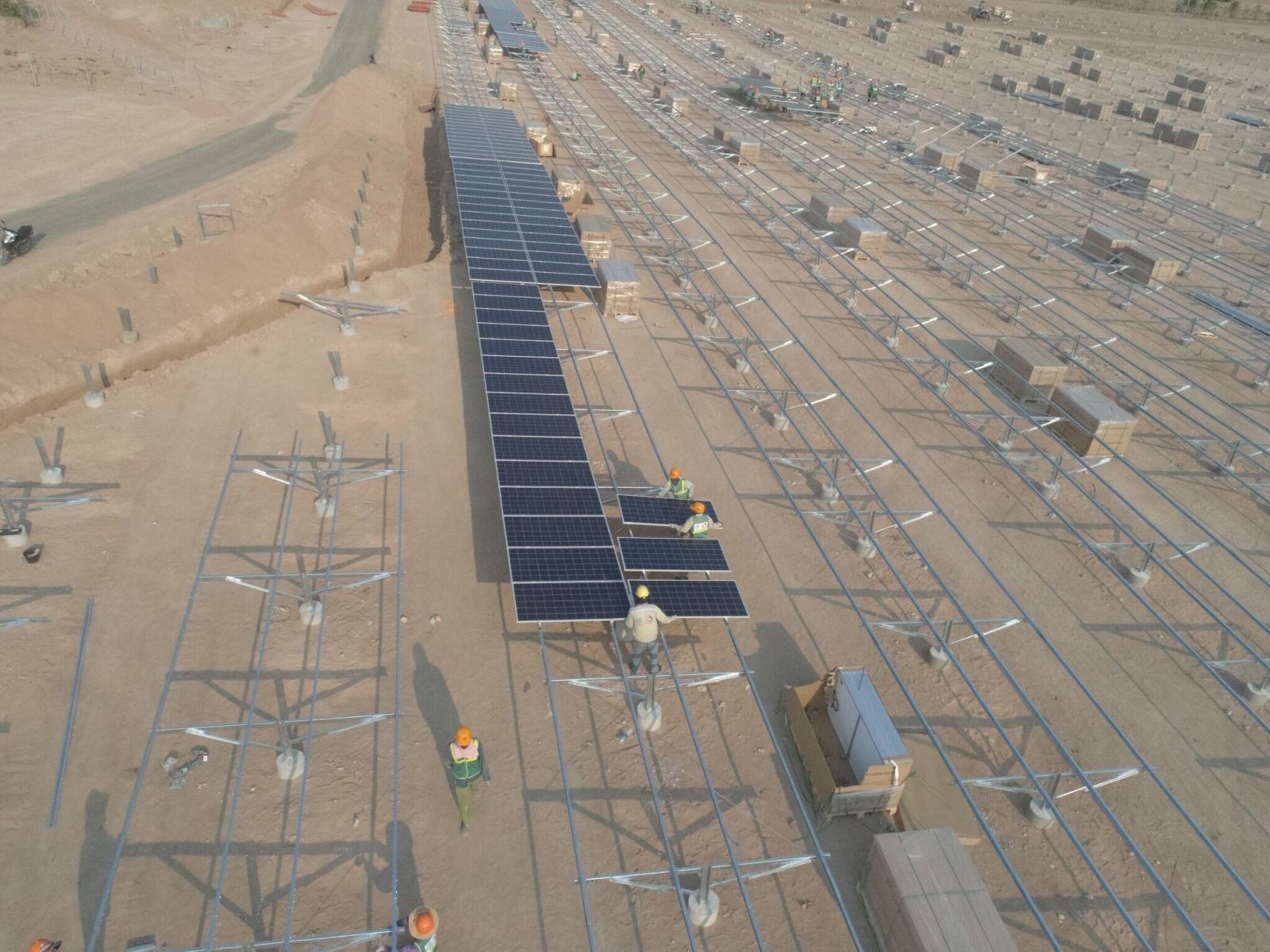

Đây là dự án điện mặt trời thứ 2 tại khu vực Krông Pa, Gia Lai. Dự án điện mặt trời Chư Ngọc LICOGI 16 được khởi công xây dựng từ tháng 1/2019, với quy mô 7,251km đường dây trên không 22kV; 0,18km đường dây cáp ngầm; 4 TBA (tổng công suất 12.850kVA) và các thiết bị đóng cắt, hệ thống pin, inverter khác.

Công trình đấu nối vào hệ thống điện quốc gia qua thanh cái 22kV của TBA 110kV Krông Pa, nâng tổng công suất phát từ điện mặt trời trong khu vực huyện Krông Pa hiện tại lên 64MWp.

Đình Tú
