Kiểm tra thực địa công trình đường dây 220kV Kiên Bình - Phú Quốc

Thứ ba, 8/9/2020 | 09:50 GMT+7
Mới đây, đoàn công tác của Tổng công ty Điện lực miền Nam (EVNSPC) đã kiểm tra thực địa công trình trọng điểm đường dây vượt biển trên không 220kV Kiên Bình - Phú Quốc, Kiên Giang.

Báo cáo tình hình thực hiện dự án, ông Trần Văn Chương, Phó Giám đốc Ban Quản lý dự án Điện lực miền Nam cho biết, công trình có chiều dài đường dây gần 80,4 km, 2 mạch từ phía bờ Kiên Lương đến bờ Phú Quốc gồm 117 vị trí móng trụ trên biển, 53 vị trí trụ trên bờ; cùng với các dự án thành phần đường dây 110kV trên huyện đảo Phú Quốc.

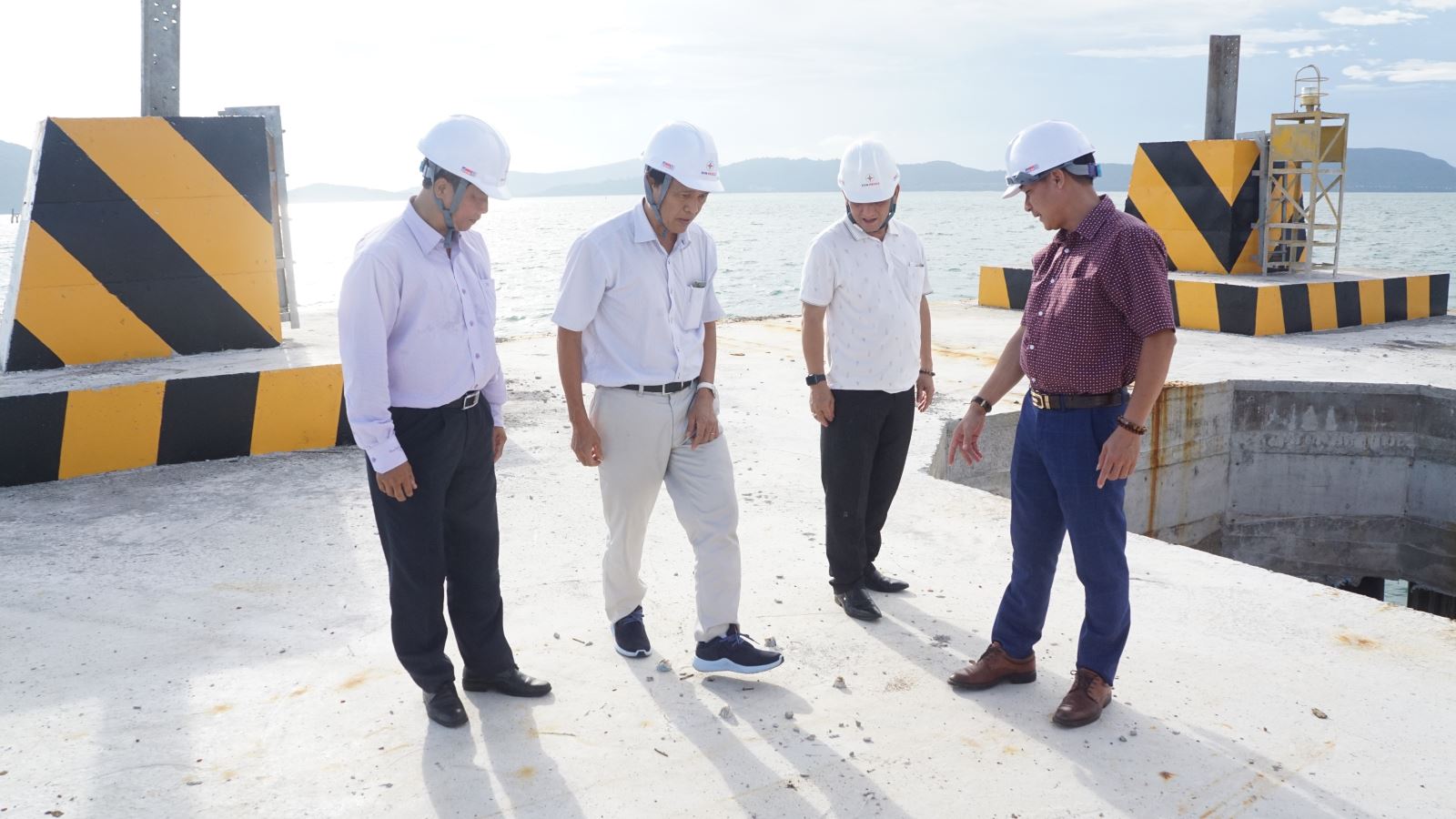

Đoàn công tác của EVNSPC kiểm tra móng trụ vị trí 151 của công trình

Qua kiểm tra thực địa, ông Phạm Ngọc Lễ, Phó Tổng giám đốc EVNSPC đánh giá cao sự nỗ lực của các đơn vị thi công. Đến nay đã có 38/117 vị trí hoàn thành móng trụ; các công trình phía 2 bờ Kiên Lương và Phú Quốc mặc dù còn nhiều vướng mắc trong công tác giải phóng mặt bằng nhưng cũng đã hoàn thành hơn 40%, trong đó phía bờ Kiên Lương 2 vị trí trụ số 10 và số 13 đã được lắp trụ thép; công tác sản xuất các trụ cột thép chuẩn bị cho công đoạn lắp đặt đạt trên 50% khối lượng.

Tại buổi làm việc trực tiếp với các đơn vị thi công, ông Phạm Ngọc Lễ có ý kiến chỉ đạo về phía đơn vị hàng hải bảo đảm tăng cường các hệ thống đèn báo nhằm bảo đảm an toàn trong quá trình thi công và tạo điều kiện hoàn thành công trình; yêu cầu các đơn vị thi công khắc phục các khó khăn, đẩy mạnh các giải pháp thi công, những đơn vị bị thiếu hụt khối lượng phải chủ động tổ chức làm việc bù để đảm bảo khối lượng theo đúng nội dung, kế hoạch và tiến độ đã được ký cam kết với EVNSPC. Phó Tổng giám đốc EVNSPC cũng đã chỉ đạo các đơn vị, các ban chuyên môn cần bám sát chỉ đạo của UBND tỉnh Kiên Giang, EVNSPC, phối hợp chặt chẽ với các sở ban ngành, địa phương để tháo gỡ vướng mắc trong khâu giải phóng mặt bằng, đồng thời cam kết sẽ bố trí nguồn vốn kịp giải ngân theo kế hoạch, tránh ảnh hưởng đến tiến độ thi công công trình.

Hình ảnh một số móng trụ trên biển của công trình đã hoàn thành

Ông Hoàng Văn Bình, Giám đốc Điều hành dự án thuộc Công ty Lũng Lô - đại diện đơn vị thi công cho biết: Mặc dù điều kiện thời tiết thi công trên biển gặp nhiều bất lợi, phức tạp nhưng chúng tôi tin tưởng sẽ cùng EVNSPC hoàn thành công trình theo kế hoạch đề ra; sớm đưa công trình vào vận hành, góp phần giải tỏa áp lực công suất cho đường dây độc đạo cáp ngầm xuyên biển 110kV đang mang tải cao trên huyện đảo Phú Quốc, tỉnh Kiên Giang.

Tùng Lâm
