Năng lượng mặt trời

Lâm Đồng: Tháo gỡ để hình thành cụm năng lượng xanh từ các dự án điện mặt trời trên hồ

Thứ tư, 22/10/2025 | 14:56 GMT+7
Các dự án điện mặt trời nổi trên các hồ thủy điện Đại Ninh, Hàm Thuận và Đa Mi ở tỉnh Lâm Đồng khi hoàn thành sẽ hình thành cụm năng lượng xanh có quy mô hơn 1.400 MW.

Ngày 22/10, Phó Chủ tịch Ủy ban nhân dân tỉnh Lâm Đồng Lê Trọng Yên chủ trì buổi làm việc với Tổng công ty Phát điện 1 (EVNGENCO1) cùng các sở, ngành liên quan của tỉnh Lâm Đồng về EVNGENCO1 đề xuất đầu tư các dự án điện mặt trời nổi trên  hồ thủy điện Đại Ninh, Hàm Thuận và Đa Mi.

Buổi làm việc giữa tỉnh Lâm Đồng và Tổng Công ty Phát điện 1

Theo Tổng Công ty Phát điện 1, các dự án có mục tiêu bổ sung nguồn điện sạch, nâng cao an ninh năng lượng quốc gia, tận dụng hiệu quả mặt nước hồ thủy điện hiện hữu, đồng thời góp phần phát triển kinh tế – xã hội địa phương, tăng nguồn thu ngân sách và tạo việc làm ổn định cho người lao động, trong đó có lực lượng lớn là người địa phương. Các dự án điện mặt trời nổi trên hồ thủy điện sau khi hoàn thành sẽ tạo thành cụm năng lượng xanh có quy mô 1.466 MW. Cụm năng lượng này sẽ góp phần hiện thực hóa về Quy hoạch điện VIII, đồng thời tham gia vào chiến lược trung hòa carbon của quốc gia. Ý nghĩa của cụm năng lượng xanh này còn là cơ sở quan trọng để tạo cơ hội hợp tác công – tư bền vững và hiệu quả giữa Tổng Công ty Phát điện 1 và tỉnh Lâm Đồng.

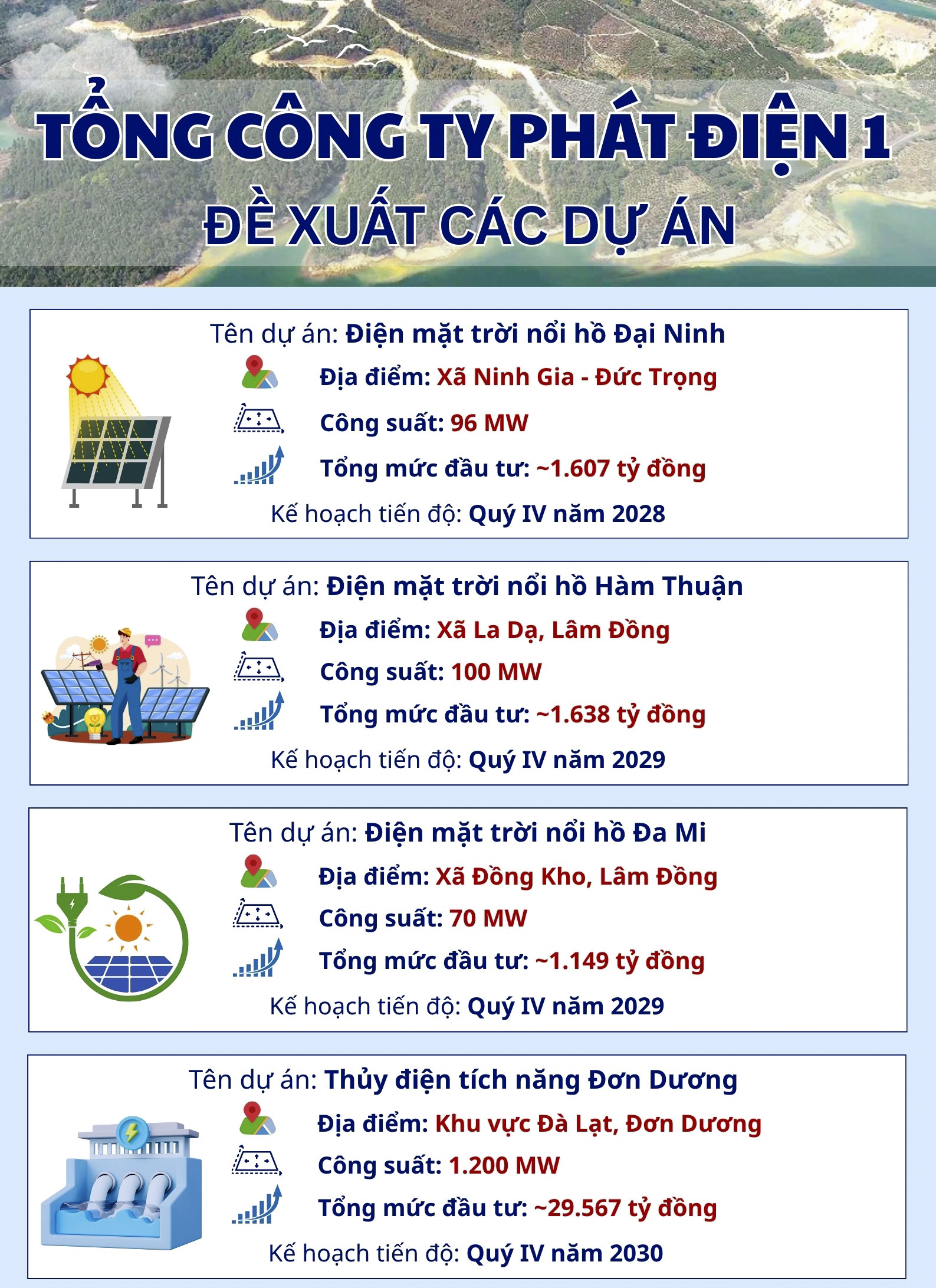

Cụ thể, dự án trên hồ Đại Ninh có công suất dự kiến 96MW, mức đầu tư khoảng 1.607 tỷ đồng; dự án trên hồ Hàm Thuận (giai đoạn 1, công suất dự kiến 100MW, mức đầu tư khoảng 1.638 tỷ đồng); dự án trên hồ Đa Mi (giai đoạn 2, công suất dự kiến 70MW, mức đầu tư khoảng 1.149 tỷ đồng). Đối với dự án Thủy điện tích năng Đơn Dương, công suất dự kiến 1.200 MW, mức đầu tư khoảng 29.567 tỷ đồng.

Theo đại diện lãnh đạo Sở Tài chính tỉnh Lâm Đồng, các dự án điện mặt trời nổi trên  hồ thủy điện của EVNGENCO1 đều có quy mô đầu tư lớn. Đây là nguồn năng lượng tái tạo tiềm năng được phát huy từ việc tận dụng mặt nước hồ thủy điện. Sở Tài chính tỉnh Lâm Đồng cũng cho rằng, để hồ sơ bảo đảm phù hợp với quy hoạch, quy định pháp luật và yêu cầu về môi trường trước khi xem xét chủ trương đầu tư, EVNGENCO1 cần tiếp tục bổ sung, hoàn thiện một số nội dung.

Tại buổi làm việc, phía EVNGENCO1 thông tin đơn vị đã nộp hồ sơ đề xuất dự án theo quy định của Luật Đầu tư, tuy nhiên một số nội dung vẫn chưa đủ điều kiện giao chủ đầu tư theo ý kiến thẩm định của Sở Tài chính. EVNGENCO1 kiến nghị UBND tỉnh Lâm Đồng xem xét hỗ trợ, tạo điều kiện trong công tác xúc tiến đầu tư, đồng thời ưu tiên lựa chọn nhà đầu tư đang quản lý hồ thủy điện hiện hữu khi triển khai dự án điện mặt trời nổi, để thuận tiện cho việc quản lý, khai thác và bảo đảm an toàn hồ đập.

Đại diện lãnh đạo Tổng Công ty Phát điện 1 phát biểu

Đối với dự án Thủy điện tích năng Đơn Dương, EVNGENCO1 đề nghị tỉnh hỗ trợ công tác thẩm định, giao chủ đầu tư, bồi thường – giải phóng mặt bằng và các bên cùng phối hợp trong quá trình lập hồ sơ để trình cấp thẩm quyền xem xét.

Phía Sở Tài chính Lâm Đồng đề nghị Tổng Công ty Phát điện 1 tiếp tục triển khai các nội dung như rà soát, điều chỉnh phạm vi diện tích và tính phù hợp với quy hoạch sử dụng đất, quy hoạch lâm nghiệp và xây dựng; bổ sung báo cáo đánh giá tác động môi trường sơ bộ, làm rõ tuyến đường dây đấu nối, hiện trạng và nguồn gốc đất; đồng thời bổ sung cam kết tín dụng và các hồ sơ pháp lý liên quan để đủ điều kiện trình cấp có thẩm quyền xem xét chủ trương đầu tư. Đại diện lãnh đạo của Sở Tài chính Lâm Đồng mong rằng doanh nghiệp sớm hoàn thiện hồ sơ đảm bảo theo các quy định sẽ là sự khởi đầu về đóng góp quan trọng trong chủ trương phát triển năng lượng tái tạo của tỉnh Lâm Đồng.

Đại diện lãnh đạo Sở Tài chính Lâm Đồng phát biểu

Kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh Lâm Đồng Lê Trọng Yên đánh giá cao sự hợp tác của Tổng Công ty Phát điện 1 đối với tỉnh Lâm Đồng. Cụ thể là triển khai các dự án về năng lượng trên địa bàn và đang tích cực tập trung phát triển năng lượng tái tạo, trong đó có dự án điện mặt trời trên hồ thủy điện Hàm Thuận và Đa Mi.

Phó Chủ tịch UBND tỉnh Lâm Đồng đề nghị EVNGENCO1 tiếp thu ý kiến đóng góp của các sở, ngành tỉnh Lâm Đồng, trong đó chú trọng đến việc xử lý phần diện tích chống lấn, khu vực có rừng phòng hộ, đảm bảo phù hợp với quy hoạch và đúng quy định pháp luật hiện hành.

Phó Chủ tịch UBND tỉnh Lâm Đồng Lê Trọng Yên kết luận

Đối với các sở, ngành, đôn vị và địa phương, ông Lê Trọng Yên nhấn mạnh đến công tác đánh giá tác động môi trường. Theo đó, cần có sự phối hợp chặt chẽ ngay từ khâu khảo sát, lập hồ sơ, thẩm định đến phê duyệt, bảo đảm tuân thủ đầy đủ quy định của pháp luật về bảo vệ môi trường, nhất là đối với khu vực có yếu tố rừng phòng hộ và mặt nước hồ thủy điện. Việc đánh giá phải tuân thủ nghiêm về tính khách quan, khoa học, đúng thẩm quyền, tránh chồng chéo. Ông Lê Trọng Yên cũng đề nghị cần đảm bảo về tiến độ xem xét thẩm định hồ sơ, tạo thuận lợi nhất cho doanh nghiệp đầu tư.

Thay mặt lãnh đạo tỉnh Lâm Đồng, Phó Chủ tịch UBND tỉnh Lê Trọng Yên đặt niềm tin lớn đến Tổng Công ty Phát điện 1 về sự đồng hành cùng địa phương cùng phát triển Lâm Đồng hướng đến trở thành trung tâm năng lượng tái tạo quốc gia. Theo Quy hoạch điện lực quốc gia giai đoạn 2021-2030, tầm nhìn đến năm 2050, tổng công suất các nguồn điện năng lượng tái tạo được phân bổ trên địa bàn tỉnh Lâm Đồng giai đoạn đến năm 2030 là 5.625,6 MW; giai đoạn 2031-2035 là 5.532,3 MW.

Minh Đạo
