Quảng Trị: Tháo gỡ vướng mắc, thúc đẩy tiến độ dự án điện khí LNG Hải Lăng

Thứ hai, 18/11/2024 | 14:40 GMT+7
Mới đây, Phó Chủ tịch Thường trực UBND tỉnh Quảng Trị Hà Sỹ Đồng đã chủ trì buổi làm việc với các sở, ban, ngành, địa phương và liên danh nhà đầu tư dự án điện khí LNG Hải Lăng giai đoạn 1 để tháo gỡ những vướng mắc, thúc đẩy tiến độ dự án.

Dự án điện khí LNG Hải Lăng do liên danh các nhà đầu tư bao gồm Tập đoàn T&T (Việt Nam), Tổng công ty Năng lượng Hanwha - HEC, Tổng công ty Khí Hàn Quốc - KOGAS, Tổng công ty Điện lực Nam Hàn Quốc - KOSPO (cùng đến từ Hàn Quốc) thực hiện.

Theo báo cáo của Ban Quản lý khu kinh tế tỉnh Quảng Trị, đến nay, 6 Bộ, ngành trung ương đã có văn bản tham gia ý kiến và UBND tỉnh Quảng Trị có văn bản báo cáo giải trình, tiếp thu và hoàn thiện hồ sơ điều chỉnh cục bộ quy hoạch chung dự án trình Bộ Xây dựng thẩm định, trình Thủ tướng Chính phủ xem xét phê duyệt. Về hồ sơ báo cáo nghiên cứu khả thi, liên danh nhà đầu tư đã hiệu chỉnh hoàn thiện nội dung gửi hồ sơ đến Cục Điện lực và Năng lượng tái tạo, Bộ Công Thương.

Đối với hồ sơ báo cáo đánh giá tác động môi trường, Viện Năng lượng đã hoàn thành nội dung theo ý kiến của Hội đồng thẩm định Bộ Tài nguyên và Môi trường, tuy nhiên, đang còn thiếu các quyết định về phê duyệt điều chỉnh quy hoạch phân khu, chấp thuận điều chỉnh chủ trương đầu tư và văn bản chấp thuận vị trí đổ chất thải phát sinh giải phóng mặt bằng, xây dựng cơ bản và vị trí nhận chìm chất nạo vét ở biển... Về điều chỉnh chủ trương đầu tư dự án, liên danh nhà đầu tư đã nộp hồ sơ theo quy định và đến nay, các sở, ban, ngành và UBND huyện Hải Lăng có ý kiến tham gia, Sở Kế hoạch và Đầu tư đang tổng hợp.

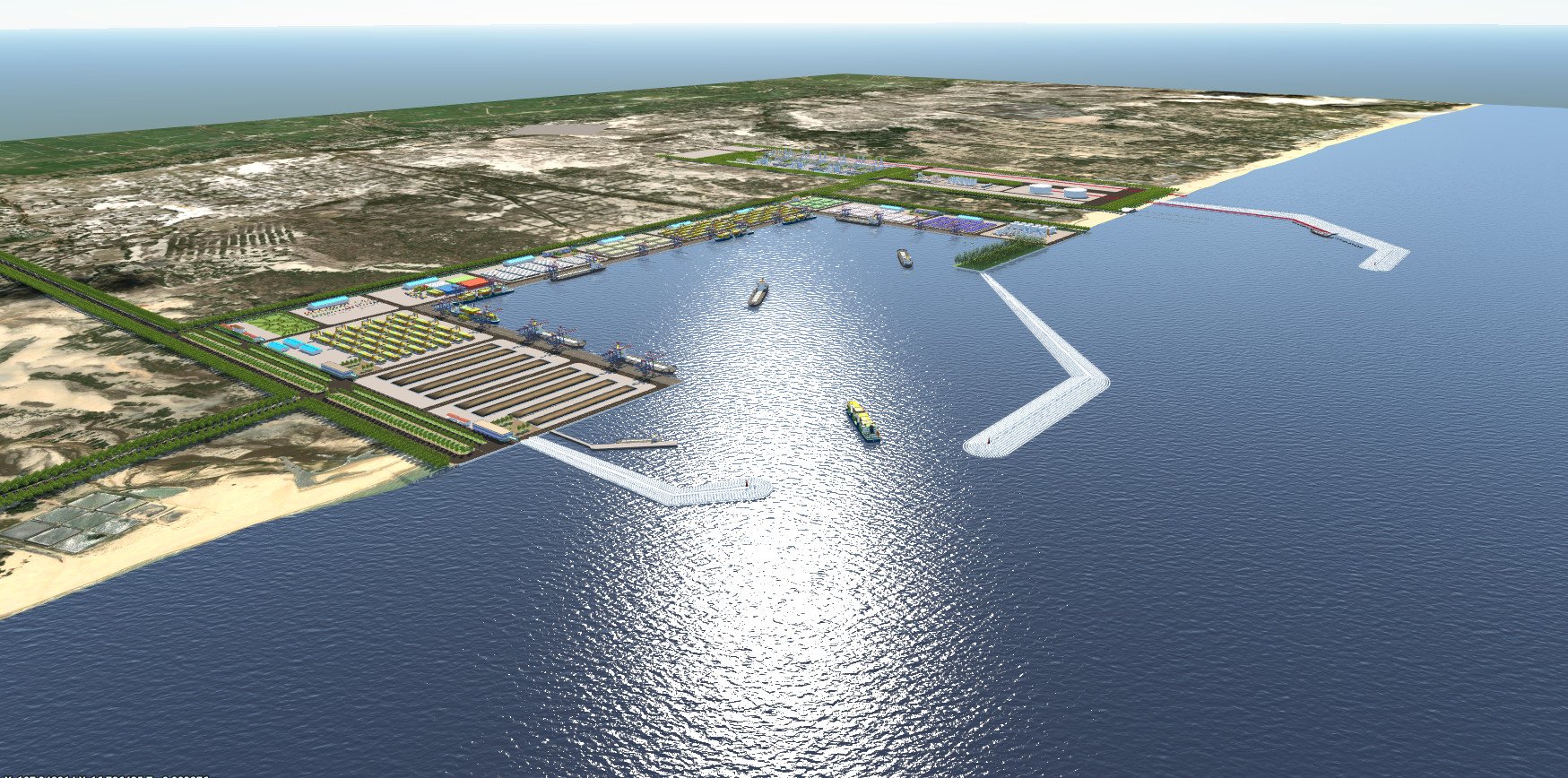

Phối cảnh dự án

Tại buổi làm việc, đại diện liên danh nhà đầu tư nêu một số khó khăn, vướng mắc và kiến nghị các nhóm vấn đề để đẩy nhanh tiến độ dự án. Hiện liên danh nhà đầu tư đang nỗ lực hoàn thiện các hồ sơ về đấu nối lưới điện vào hệ thống điện quốc gia; xin cấp phép khai thác và sử dụng nước biển; hồ sơ thiết kế phòng cháy chữa cháy; thỏa thuận vị trí, thông số kỹ thuật chi tiết cảng biển, bến cảng, cầu cảng, luồng hàng hải...

Kết luận cuộc họp, Phó Chủ tịch Thường trực UBND tỉnh Quảng Trị Hà Sỹ Đồng đề nghị liên danh nhà đầu tư sớm đặt văn phòng đại diện tại Quảng Trị, bố trí nhân sự trực tiếp làm việc và phối hợp với địa phương trong quá trình tháo gỡ những vướng mắc. Đồng thời, liên danh nhà đầu tư cần khẩn trương hoàn thiện hồ sơ điều chỉnh quy hoạch chi tiết xây dựng tỉ lệ 1/500 gửi UBND huyện Hải Lăng tổ chức thẩm định và phê duyệt; phối hợp với Sở Công Thương nghiên cứu, tham vấn các Bộ, ngành trung ương trong việc tách phần nhà máy riêng, đường dây 500kV đấu nối riêng trong báo cáo nghiên cứu khả thi để đẩy nhanh tiến độ phê duyệt phần nhà máy trước, làm cơ sở triển khai các bước tiếp theo.

Bên cạnh đó, ông Hà Sỹ Đồng yêu cầu liên danh nhà đầu tư khẩn trương xúc tiến với các đối tác để thương thảo, ký kết hợp đồng mua bán khí LNG đảm bảo cho việc đề xuất giá mua bán điện cạnh tranh nhằm sớm hoàn thành thủ tục đầu tư dự án, nỗ lực phê duyệt báo cáo nghiên cứu khả thi trong năm 2024.

Ông Hà Sỹ Đồng giao các sở, ban, ngành và địa phương liên quan theo chức năng, nhiệm vụ tích cực phối hợp bộ phận chuyên môn của liên danh nhà đầu tư rà soát, hướng dẫn, hoàn thiện hồ sơ, thủ tục triển khai dự án.

Trong đó, Ban Quản lý khu kinh tế tỉnh Quảng Trị chủ trì, phối hợp khẩn trương hoàn thành công tác thẩm định, trình Thủ tướng Chính phủ phê duyệt điều chỉnh cục bộ quy hoạch chung xây dựng khu kinh tế Đông Nam. Huyện Hải Lăng chủ động thực hiện trước các thủ tục liên quan đến dự án theo thẩm quyền và phối hợp với liên danh nhà đầu tư trong quá trình giải phóng mặt bằng triển khai dự án.

Nhã Quyên (t/h)
