Chuẩn bị đóng điện đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu

Thứ hai, 26/8/2024 | 07:00 GMT+7
Dự án đường dây 500kv Quảng Trạch – Quỳnh Lưu, cung đoạn cuối cùng của dự án đường dây 500kV mạch 3 đã đủ điều kiện và sẵn sàng đóng điện.

Tại cuộc họp hội đồng nghiệm thu cấp chủ đầu tư dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu mới đây, ông Trương Hữu Thành, Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Chủ tịch Hội đồng nghiệm thu khẳng định dự án đã đủ điều kiện và sẵn sàng đóng điện.

Dự án đường dây 500kV Quảng Trạch – Quỳnh Lưu có chiều dài 226 km, đi qua địa bàn các tỉnh Quảng Bình, Hà Tĩnh, Nghệ An. Dự án có 463 vị trí móng cột, trong đó có đến 237 vị trí cột trên núi, đi qua nhiều địa hình phức tạp với 197 khoảng néo hành lang tuyến trong đó có 7 khoảng néo vượt sông, hồ lớn, 15 khoảng néo vượt quốc lộ. Dự án được triển khai thi công từ ngày 18/1/2024 và đến nay các phần việc đã cơ bản hoàn thành.

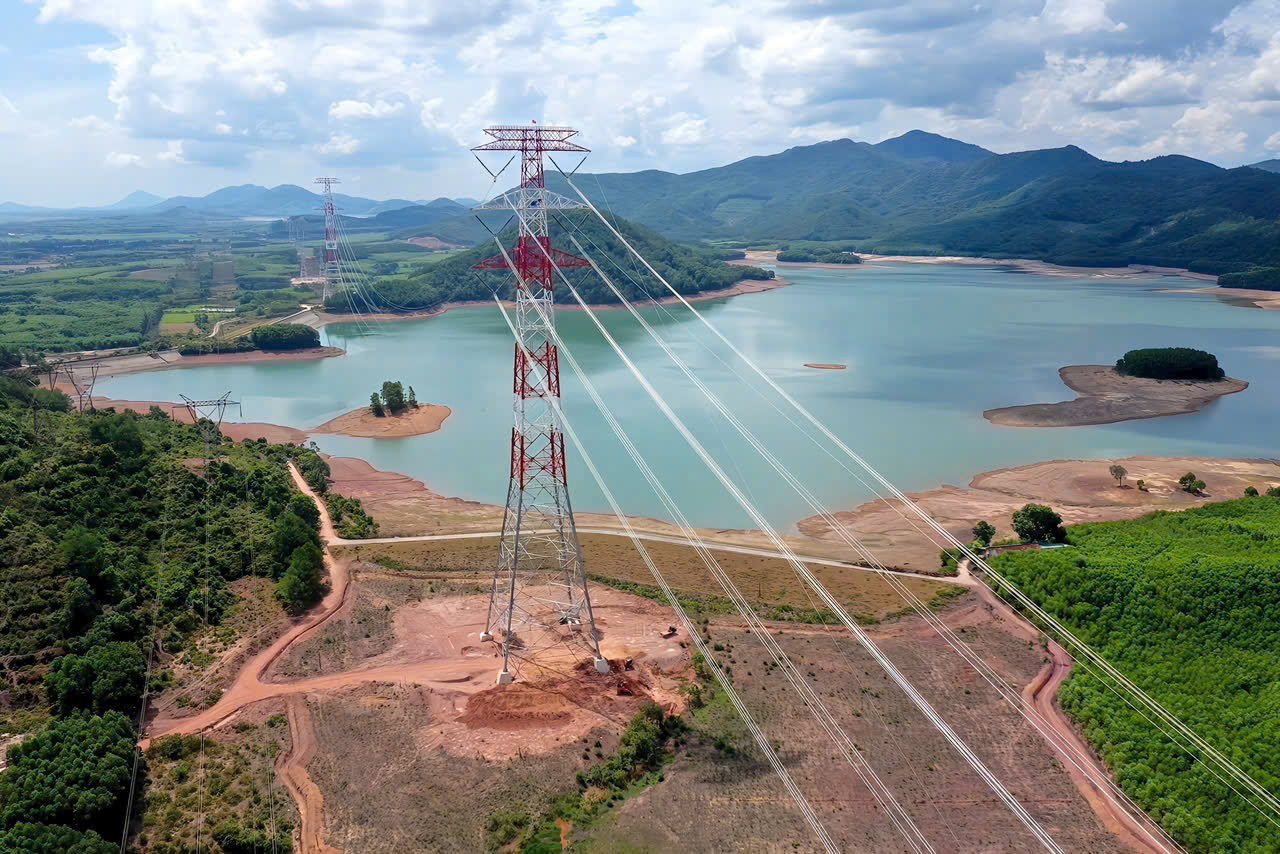

Dự án đường dây 500kV Quảng Trạch – Quỳnh Lưu đã đủ điều kiện để đóng điện

Phó Tổng giám đốc EVNNPT Trương Hữu Thành cho biết: Quá trình triển khai, dự án gặp nhiều khó khăn, thách thức trong việc huy động máy thi công, thiết bị thi công đồng thời trong giai đoạn đào, đúc móng. Cùng với đó là khó khăn về địa hình tuyến với nhiều vị trí trên đồi núi cao, đường lên các vị trí móng cột khó khăn, đặc biệt rất khó khăn khi trời mưa đường dốc, trơn trượt, mặt bằng thi công không thuận lợi.

Bên cạnh đó, do điều kiện bất lợi về thời tiết có nhiều ngày mưa, bão, giông, nắng nóng cực đoan, nhiều ngày xảy ra gió mạnh từ 3 đến 7 tiếng, ngoài ra còn xuất hiện giông sét… nên nhiều thời điểm phải dừng thi công để đảm bảo an toàn cho người lao động và thiết bị công trình. Khó khăn về huy động lực lượng thi công dựng cột, kéo dây do tiến độ thi công gấp, thời gian thực hiện ngắn, khối lượng thi công dựng cột, kéo dây đồng thời của các dự án lớn.

Vượt qua mọi khó khăn, dự án đã nhận được sự chỉ đạo sát sao của Thủ tướng Chính phủ, Phó Thủ tướng, lãnh đạo các Bộ, ngành, địa phương, lãnh đạo EVN, sự chung sức của người dân có dự án đi qua và sự quyết tâm của các đơn vị tham gia dự án. Tính đến ngày 24/8/2024, phần móng, tiếp địa, cột thép đã thi công theo thiết kế được duyệt và được giám sát chặt chẽ trong quá trình thi công, đảm bảo chất lượng, yêu cầu kỹ thuật.

Phần dây dẫn, dây chống sét, cáp quang, phụ kiện đã thi công theo thiết kế được duyệt và tài liệu của hướng dẫn nhà chế tạo, trong quá trình thi công được giám sát chặt chẽ, đảm bảo chất lượng theo yêu cầu thiết kế được duyệt. Phần hành lang tuyến cơ bản đảm bảo khoảng cách an toàn.

Lãnh đạo EVNNPT yêu cầu Ban quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan hoàn thiện các thủ tục kỹ thuật còn lại để đóng điện dự án đảm bảo an toàn. Qua nghiệm thu, còn một số tồn tại nhỏ, CPMB chủ trì phối hợp các đơn vị liên quan tiếp tục hoàn thiện để đóng điện để bàn giao công trình.

Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn đường dây 500kV Quỳnh Lưu - Thanh Hóa - Nam Định I – Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.

Xuân Tiến
