Nhiều vướng mắc về mặt bằng
Ban quản lý dự án các công trình điện miền Trung (CPMB) - đơn vị được giao quản lý điều hành dự án cho biết, các dự án trên có nhiệm vụ truyền tải giải phóng công suất từ các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc. Cụm công trình còn giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc.

Tổng giám đốc EVNNPT Phạm Lê Phú nghe báo cáo tiến độ triển khai dự án
Mặc dù vậy, đến nay, dự án vẫn còn rất nhiều vướng mắc trong bồi thường giải phóng mặt bằng. Cụ thể, dự án đường dây 220kV Huội Quảng – Nghĩa Lộ các địa phương đã bàn giao toàn bộ 220 vị trí móng nhưng mới bàn giao 88/93 khoảng néo hành lang tuyến (tỉnh Sơn La bàn giao 58/58 khoảng néo, Yên Bái bàn giao 30/36 khoảng néo).
Đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì các địa phương bàn giao và vận động bàn giao mặt bằng được 182/255 vị trí móng; hành lang tuyến chưa bàn giao được khoảng néo nào.
Theo lãnh đạo CPMB, quá trình triển khai dự án gặp nhiều vướng mắc trong chủ trương chuyển mục đích sử dụng rừng đoạn qua tỉnh Phú Thọ chưa hoàn thành do đoạn tuyến điều chỉnh. Các thủ tục liên quan đến chuyển đổi rừng, đất rừng rất phức tạp, qua nhiều Bộ, ngành trung ương và địa phương. Phụ thuộc nhiều vào sự hỗ trợ của các cấp chính quyền trong việc phê duyệt các thủ tục bồi thường giải phóng mặt bằng, trong việc bố trí nhân lực, thời gian để thực hiện kê kiểm, quy chủ, lập/duyệt phương án bồi thường và đặc biệt là việc thuyết phục người dân chấp hành chính sách pháp luật về bồi thường giải phóng mặt bằng...
Đặt mục tiêu hoàn thành dự án trong tháng 6/2025
Để đáp ứng tiến độ các dự án theo yêu cầu của EVN và EVNNPT, thời gian qua, CPMB đã tích cực làm việc với chính quyền địa phương các cấp có dự án đi qua và kiến nghị các địa phương, đơn vị liên quan tạo điều kiện cho nhà thầu thi công phối hợp với UBND các xã vận động các hộ dân tạo điều kiện bàn giao mặt bằng những vị trí móng còn lại trong thời gian sớm nhất để đảm bảo tiến độ dự án.
Ông Nguyễn Văn Tình, Phó giám đốc CPMB cho biết: Trong thời gian tới, CPMB phối hợp chặt chẽ với chính quyền địa phương để tháo gỡ từng bước những vướng mắc cụ thể để đảm bảo có mặt bằng thi công. Cùng với đó, CPMB cũng đã yêu cầu các đơn vị tham gia dự án tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt; tổ chức vận động các hộ dân bàn giao mặt bằng phần móng; tăng cường nhân lực, thiết bị để tập trung triển khai thi công nhiều vị trí hiện nay đã đảm bảo điều kiện thi công.

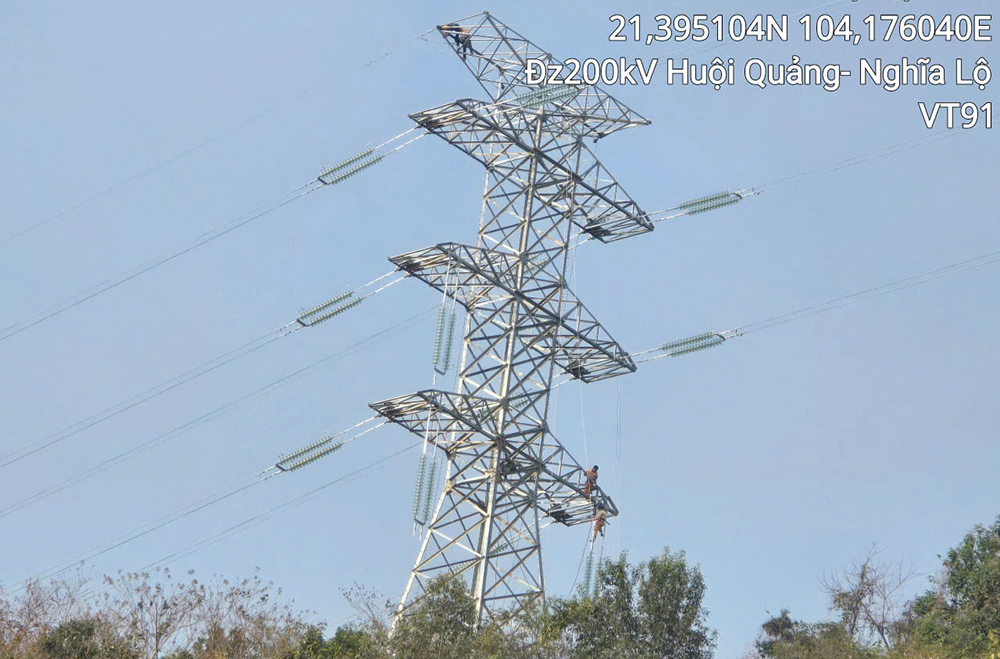

Thi công kéo dây vị trí 91 cung đoạn Huội Quảng – Nghĩa Lộ
Tại buổi kiểm tra công trường ngày 4 - 5/3/2025, Tổng giám đốc EVNNPT Phạm Lê Phú đã yêu cầu toàn công trường phải nỗ lực hơn nữa để thực hiện dự án.
Trong đó, yêu cầu CPMB thường xuyên làm việc với các địa phương, nhà thầu và các đơn vị liên quan giải quyết kịp thời những khó khăn, vướng mắc phát sinh trên công trường để bàn giao mặt bằng các vị trí móng còn lại và hành lang tuyến theo kế hoạch cho các nhà thầu xây lắp. Trên cơ sở tiến độ chi tiết các công việc đã thống nhất với nhà thầu, tổ chức điều hành công tác thi công, bám sát công trường để đôn đốc giám sát, kịp thời giải quyết các vướng mắc để đẩy nhanh tiến độ cũng như đảm bảo chất lượng của dự án.
Lãnh đạo EVNNPT cũng yêu cầu nhà thầu thi công xây lắp khẩn trương bổ sung thêm nhân lực, phương tiện để đẩy nhanh tiến độ thi công với quyết tâm hoàn thành dự án đường dây 220kV Huội Quảng – Nghĩa Lộ trong tháng 3/2025 và cung đoạn Nghĩa Lộ - Việt Trì trong tháng 6/2025.
