Ngày 28/12, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý dự án các công trình điện miền Nam (SPMB) phối hợp với Trung tâm Điều độ hệ thống điện miền Nam (SSO) và các đơn vị liên quan đón điện dự án trạm biến áp 220kV khu công nghiệp Nhơn Trạch và đấu nối.
Trạm biến áp 220kV khu công nghiệp Nhơn Trạch và đấu nối là loại công trình năng lượng cấp I, nhóm B do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, SPMB quản lý điều hành dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành. Trạm biến áp 220kV khu công nghiệp Nhơn Trạch và đoạn đường dây 220kV đấu nối được xây dựng thuộc địa phận xã Nhơn Trạch, tỉnh Đồng Nai.

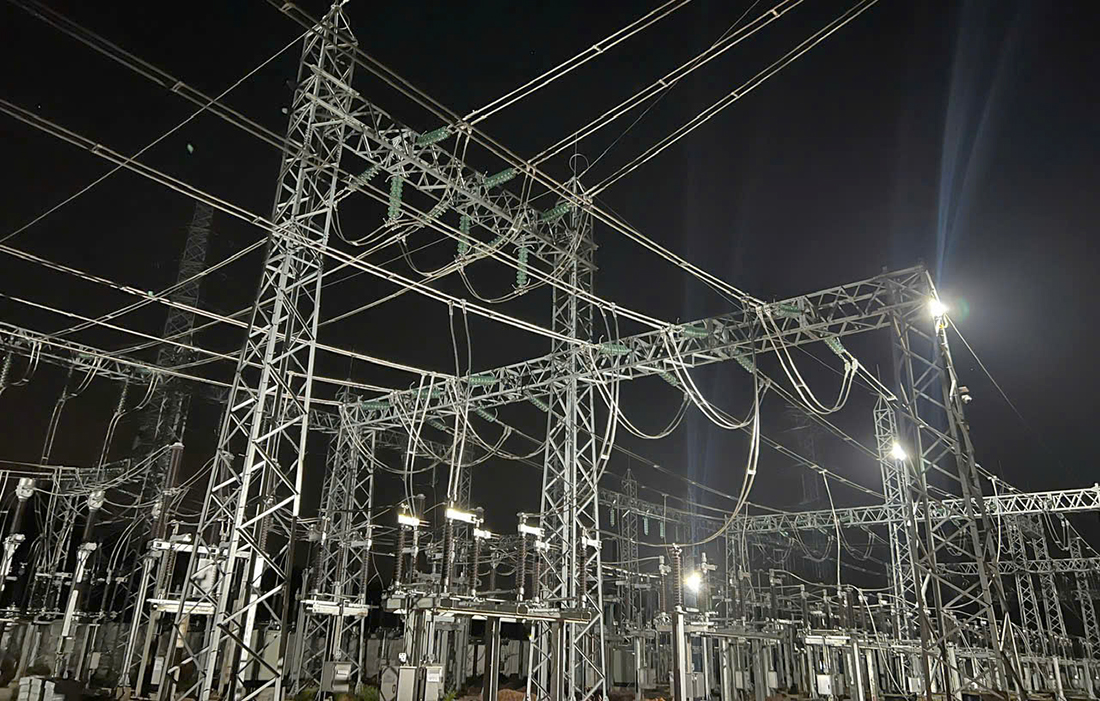

Các đơn vị liên quan chứng kiến thời khắc đóng điện dự án
Dự án có quy mô xây dựng mới trạm biến áp 220/110/22kV với công suất 500MVA (2x250MVA). Phía 220kV có quy mô 10 ngăn lộ, giai đoạn này lắp đặt thiết bị cho 07 ngăn lộ, dự phòng vị trí cho 3 ngăn lộ. Phía 110kV có quy mô 15 ngăn lộ, giai đoạn này lắp đặt thiết bị cho 10 ngăn lộ, dự phòng vị trí cho 5 ngăn lộ. Hệ thống điều khiển, bảo vệ, đo lường, đo đếm, thông tin liên lạc và SCADA được trang bị phù hợp quy định của EVN, EVNNPT, tuân thủ quy phạm và các quy định hiện hành.
Phần đường dây 220kV đấu nối có quy mô xây dựng mới 2 đoạn đường dây mạch kép với tổng chiều dài khoảng 574 m, để đấu nối TBA 220kV khu công nghiệp Nhơn Trạch với đường dây Nhà máy điện Nhơn Trạch 3 - Long Thành.

Trạm biến áp 220kV khu công nghiệp Nhơn Trạch được đóng điện thành công
Dự án sau khi hoàn thành giúp đảm bảo cung cấp điện cho các phụ tải của tỉnh Đồng Nai; đáp ứng nhu cầu phát triển kinh tế, xã hội của tỉnh Đồng Nai và khu vực lân cận; giảm tải cho các máy biến áp 220/110kV tại các trạm biến áp 220kV hiện hữu trong khu vực và giảm tải cho các đường dây 110kV trong khu vực; góp phần đảm bảo tiêu chí N-1, nâng cao độ tin cậy, an toàn cung cấp điện cho lưới điện khu vực.
Thu Hà
