Dự kiến hoàn thành toàn bộ dự án TBA 220kV Tương Dương vào tháng 4/2022

Thứ năm, 10/3/2022 | 08:48 GMT+7
Tổng công ty Truyền tải điện quốc gia/Ban quản lý dự án các công trình điện miền Trung đặt mục tiêu hoàn thành toàn bộ dự án trạm biến áp 220kV Tương Dương và đấu nối vào tháng 4/2022.

Trạm biến áp (TBA) 220kV Tương Dương và đấu nối do Tổng công ty Truyền tải điện quốc gia làm chủ đầu tư. Quản lý điều hành dự án là Ban quản lý dự án các công trình điện miền Trung. Trạm được khởi công xây dựng từ tháng 8/2021 tại huyện Tương Dương, tỉnh Nghệ An; dự kiến hoàn thành vào tháng 4/2022.

Trong quá trình thi công, dự án bị ảnh hưởng rất nhiều do thời tiết mưa kéo dài phải dừng thi công hơn 1 tháng. Cùng với đó, công trường dừng thi công 14 ngày do ảnh hưởng dịch COVID-19 theo yêu cầu của địa phương. Tuy nhiên, vượt qua những khó khăn đó, hiện nay dự án TBA 220kV Tương Dương và đường dây đấu nối đang bám sát tiến độ đề ra.

Theo Ban quản lý dự án các công trình điện miền Trung, dự án có quy mô xây dựng mới trạm biến áp công suất 2 MBA 220/110/22kV-125MVA, giai đoạn này lắp 1 MBA 220/110/22kV-125MVA.

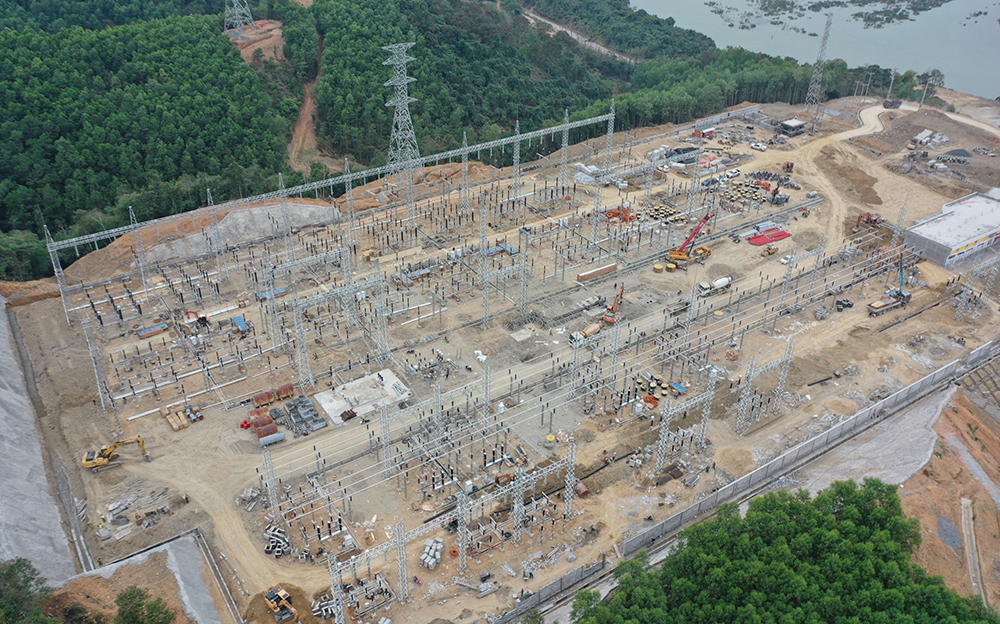

Dự án TBA 220kV Tương Dương và đường dây đấu nối sắp hoàn thành đóng điện

Phía 220kV được thiết kế theo sơ đồ hệ thống thanh cái có thanh cái đường vòng bao gồm 13 ngăn lộ, giai đoạn này lắp đặt 9 ngăn lộ và dự phòng 4 ngăn lộ. Phía 110kV được thiết kế theo sơ đồ hệ thống hai thanh cái có máy cắt liên lạc và có dự phòng đất để phát triển thành sơ đồ hệ thống hai thanh cái có thanh cái vòng trong tương lai, bao gồm 16 ngăn, giai đoạn này lắp 6 ngăn lộ và dự phòng 10 ngăn lộ.

Phía 22kV sử dụng sơ đồ khối, các thiết bị lắp đặt ngoài trời để cấp điện tự dùng thông qua MBA tự dùng của trạm.

Về phần đường dây 220KV đấu nối, xây dựng 1 đoạn đường dây 2 mạch đấu nối TBA 220kV Tương Dương tách đôi 1 mạch của đường dây 1 mạch của đường dây 220kV Bản Vẽ - Đô Lương hiện hữu.

Dự án sau khi hoàn thành phục vụ đấu nối nhập khẩu điện từ các cụm Nhà máy thủy điện Nậm Mô (Lào) về Việt Nam theo thỏa thuận của chính phủ hai nước; giải tỏa công suất các nhà máy thủy điện vừa và nhỏ khu vực Tây Nam tỉnh Nghệ An đã và đang chuẩn bị đầu tư xây dựng; nâng cao độ tin cậy cung cấp điện cho phụ tải khu vực tỉnh Nghệ An; đảm bảo an toàn vận hành hệ thống điện.

Về tiến độ thi công, tính đến nay phần xây dựng TBA cơ bản đã hoàn thành thi công các hạng mục quan trọng như móng máy biến áp, kháng, móng trụ đỡ thiết bị, cột cổng 220kV và 110kV. Hiện nay tiến độ lắp đặt thiết bị nhất thứ đã hoàn thành 90%; lắp đặt thiết bị và đấu nối nhị thứ đã hoàn thành 65%. Song song với lắp đặt là triển khai thí nghiệm hiệu chỉnh nhất thứ, nhị thứ.

Phần đường dây 220kV đấu nối đã đào xong 3/3 vị trí cột, đổ bê tông móng xong 3/3 vị trí, lắp dựng xong 2/3 vị trí. Phần đường dây 35kV và TBA 35kV đã đóng điện tự dùng địa phương.

Hiện nay Tổng công ty Truyền tải điện quốc gia/Ban quản lý dự án các công trình điện miền Trung đang điều hành phấn đấu hoàn thành đóng điện dự án trước ngày 31/3/2022 và phấn đấu hoàn thành toàn bộ dự án trong tháng 4/2022.

Đình Tú
