Hoàn thành vượt tiến độ bảo dưỡng sửa chữa lớn đường ống dẫn khí Nam Côn Sơn 1

Thứ ba, 7/9/2021 | 11:04 GMT+7
Trong đợt dừng khí để thực hiện bảo dưỡng sửa chữa lớn (Turnaround – TA) toàn hệ thống đường ống dẫn khí Nam Côn Sơn 1, Công ty Vận chuyển Khí Đông Nam Bộ (KĐN) đã phối hợp hoàn thành 100% đầu việc đề ra, về đích sớm trước 36 giờ so với kế hoạch.

KĐN là đơn vị thành viên của Tổng công ty Khí Việt Nam (PV GAS), được giao nhiệm vụ quản lý, vận hành, khai thác hệ thống đường ống dẫn khí và các trạm phân phối khí ở những công trình khí trải dài trên địa bàn Bà Rịa – Vũng Tàu, Đồng Nai và TPHCM.

Với mục tiêu duy trì và đảm bảo độ an toàn, độ tin cậy tuyệt đối của hệ thống; cũng như giữ vững các tiêu chuẩn cao trong vận hành các công trình khí cùng với đợt dừng khí của hệ thống đường ống khí Nam Côn Sơn 1 từ ngày 1- 5/9, Công ty Vận chuyển khí Đông Nam Bộ phối hợp với các đơn vị, triển khai kế hoạch dừng khí để thực hiện công tác bảo dưỡng sửa chữa (BDSC) tổng thể (Turnaround – TA) năm 2021 theo chu kỳ 5 năm/một lần.

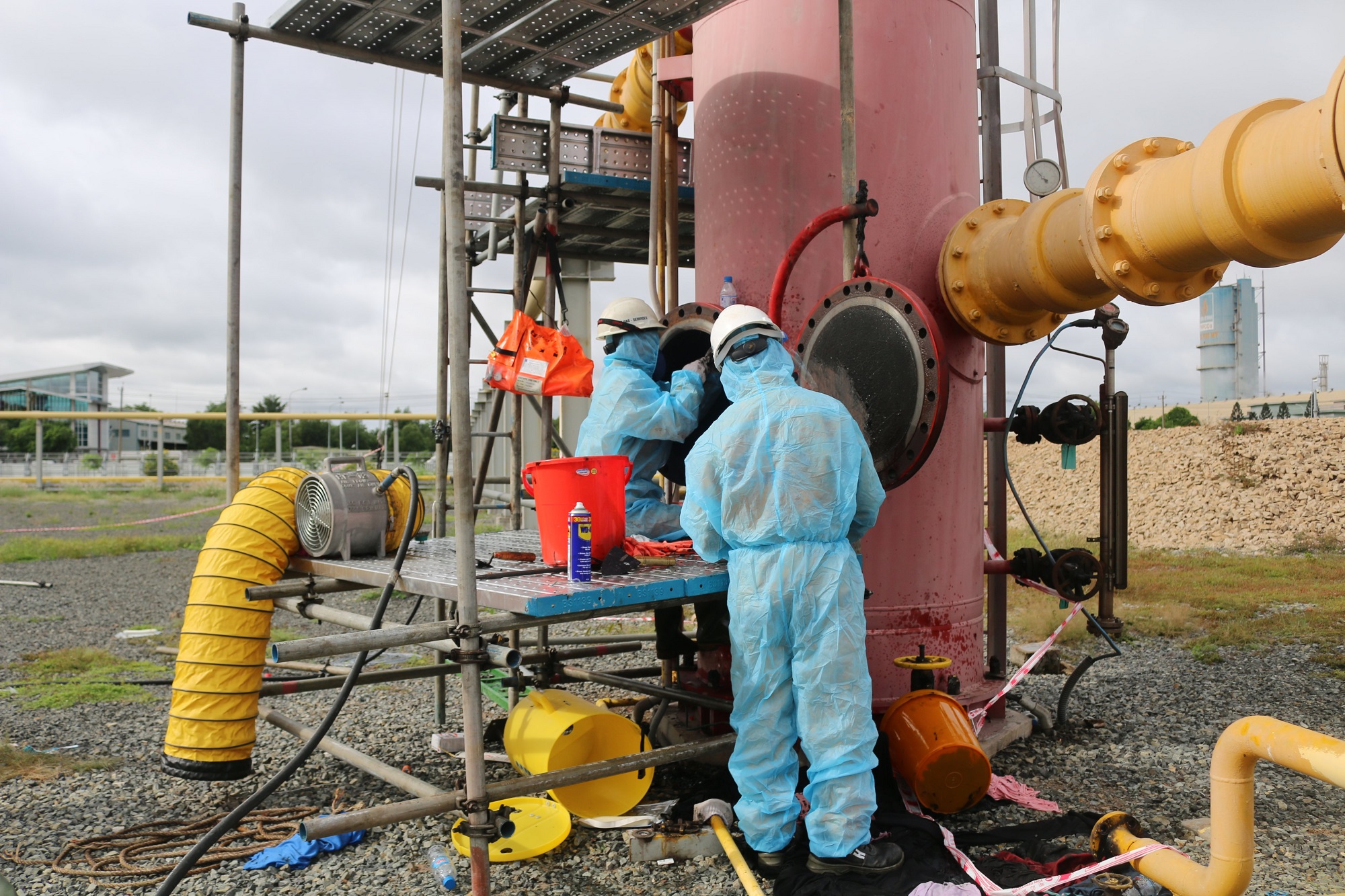

Công tác bảo dưỡng sửa chữa lớn đường ống dẫn khí Nam Côn Sơn 1

Theo kế hoạch đã được phê duyệt, công tác TA 2021 được triển khai liên tục trong 5 ngày tại Trung tâm Phân phối Khí Phú Mỹ (GDC Phú Mỹ - thị xã Phú Mỹ, tỉnh Bà Rịa – Vũng Tàu), Trung tâm Phân phối Khí Nhơn Trạch (GDC Nhơn Trạch – huyện Nhơn Trạch, tỉnh Đồng Nai) và các trạm van.

TA 2021 diễn ra trong bối cảnh tình hình dịch bệnh Covid-19 đang có những diễn biến phức tạp, tỉnh Bà Rịa – Vũng Tàu và tỉnh Đồng Nai đang thực hiện giãn cách xã hội theo Chỉ thị 16/CT-TTg của Thủ tướng Chính phủ.

KĐN đã nhanh chóng, chủ động xây dựng, ban hành và báo cáo phương án phối hợp và ứng phó phòng chống dịch Covid-19 trong đợt dừng khí đến chính quyền địa phương liên quan; phổ biến, quán triệt đến từng nhân sự (cán bộ công nhân viên và nhà thầu) tuân thủ phương án đã được ban hành; tổ chức phân vùng cho từng khu vực “3 tại chỗ” của mỗi đơn vị, bộ phận; phân luồng di chuyển, phân vùng thực hiện công việc tại site cho lực lượng tương ứng để hạn chế tối đa tiếp xúc; đảm bảo tuân thủ đầy đủ khuyến cáo của cơ quan y tế, của ban chỉ đạo Phòng chống dịch của PV GAS…

Đối với nhân sự làm việc và thực hiện BDSC tại zone 0, công ty đã chủ động bố trí “vùng đệm” kiểm soát dịch trước 7 ngày để đảm bảo tuyệt đối an toàn cho Trung tâm điều khiển... Song song đó, công ty cũng đã thường xuyên, liên tục cập nhật các kịch bản, tình huống phù hợp với tình hình mới nhằm đảm bảo mục tiêu vừa thực hiện thành công đợt TA 2021 vừa giữ vững an toàn phòng chống dịch.

Từ 0g30p ngày 1/9, KĐN bắt đầu quá trình thực hiện bảo dưỡng sửa chữa TA 2021 tại các hạng mục liên quan đến hệ thống khí Nam Côn Sơn 1; ngừng cấp khí đến các Nhà máy điện Phú Mỹ 1, Phú Mỹ 2.2, Phú Mỹ 3, Phú Mỹ 4 (khu vực Phú Mỹ) và Nhà máy điện Nhơn Trạch 1, Nhơn Trạch 2 (khu vực Nhơn Trạch) nhưng vẫn đảm bảo vận hành an toàn, hoạt động ổn định hệ thống cấp khí Cửu Long, Nam Côn Sơn 2 cho Nhà máy đạm Phú Mỹ, Nhà máy điện Phú Mỹ 2.1, các hộ tiêu thụ thấp áp tại Phú Mỹ, Nhơn Trạch, Hiệp Phước.

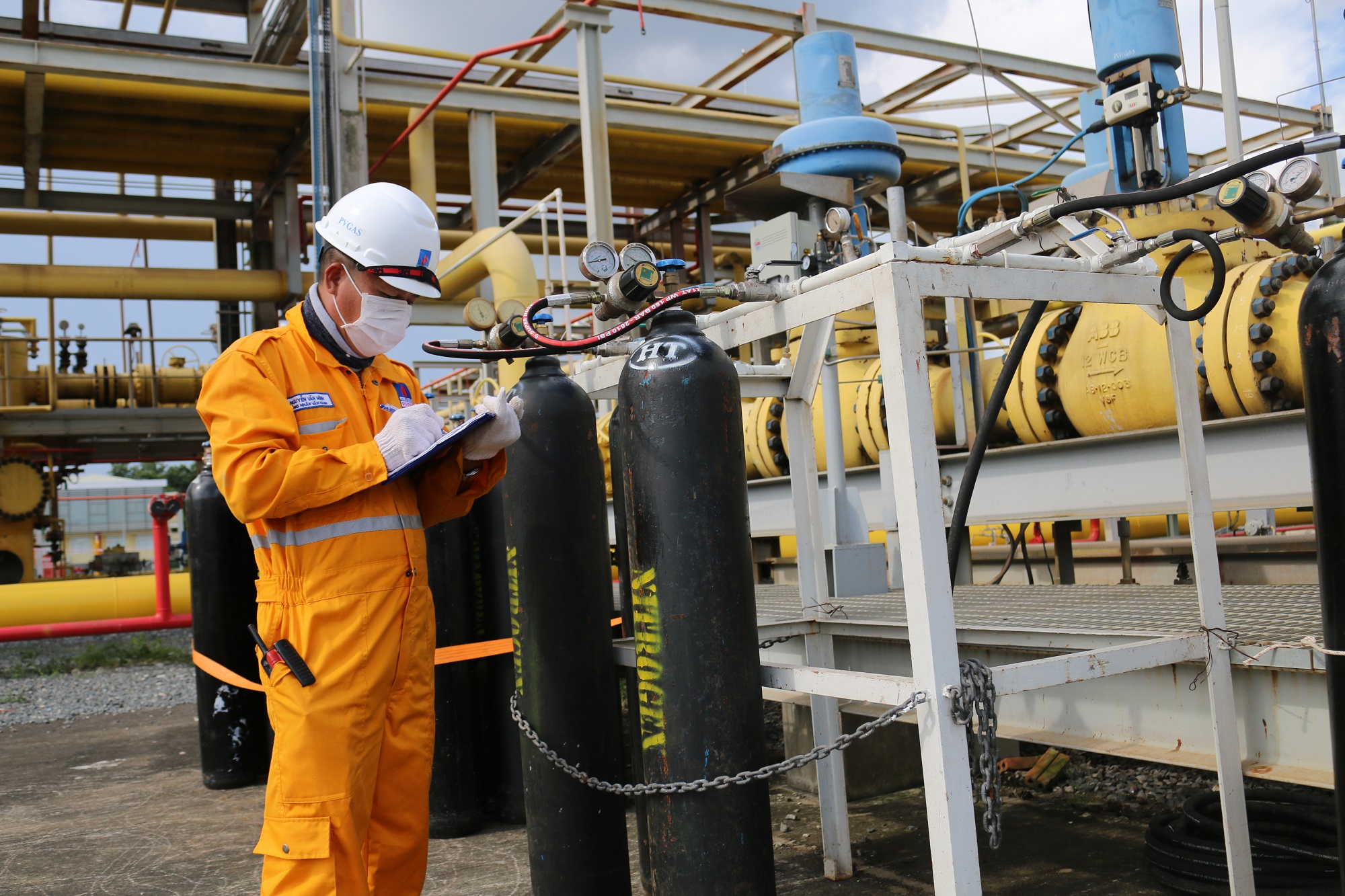

Hoàn thành vượt tiến độ 36 giờ bảo dưỡng sửa chữa lớn đường ống dẫn khí Nam Côn Sơn 1

Trong đợt dừng khí này, KĐN đã triển khai 27 đầu việc theo kế hoạch. Các công việc thực hiện bao gồm: 9 đầu việc BDSC thường xuyên, 13 đầu việc BDSC ngăn ngừa, 4 đầu việc BDSC đột xuất, 1 đầu việc BDSC theo khuyên cáo đăng kiểm, đảm bảo hoạt động cấp khí của hệ thống khí Nam Côn Sơn 1 cho các khách hàng. Trong đó phải kể đến những đầu việc trọng tâm như: bảo dưỡng định kỳ 5 năm hệ thống các thiết bị bình bồn, thiết bị gia nhiệt; đại tu hệ thống van điều khiển áp suất (Pressure Control Valve) cấp khí; BDSC hệ thống đuốc (Flare) tại GDC Phú Mỹ; thực hiện thay thế hệ thống đường ống khí điều khiển (Instrument Air); thử chức năng các thiết bị, hệ thống điều khiển và các yêu cầu đăng kiểm…

Mặc dù khối lượng công việc nhiều, phức tạp; thời gian dừng khí theo kế hoạch ngắn (5 ngày) và nhất là tính chất phức tạp của dịch bệnh tuy nhiên đến 12g ngày 4/9, KĐN phối hợp hoàn thành 100% (27/27) các đầu việc đã đề ra trong công tác TA 2021, đảm bảo mục tiêu an toàn - hiệu quả - tiến độ. Như vậy, với nỗ lực của KĐN và các bên liên quan, hệ thống đã sớm đưa nguồn khí Nam Côn Sơn vào cung cấp cho khách hàng trước 36 giờ so với kế hoạch ban đầu.

Tùng Lâm
