Báo cáo với đoàn công tác, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Phạm Lê Phú cho biết: Dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I – Thanh Hóa được triển khai thi công từ cuối tháng 10/2023. Dự án có chiều dài khoảng 74,4 km gồm 2 mạch từ sân phân phối 500kV Nhà máy nhiệt điện Nam Định I đến trạm biến áp 500kV Thanh Hóa bao gồm 180 vị trí móng cột. Dự án đi qua địa bàn 3 tỉnh: Nam Định, Ninh Bình, Thanh Hóa.

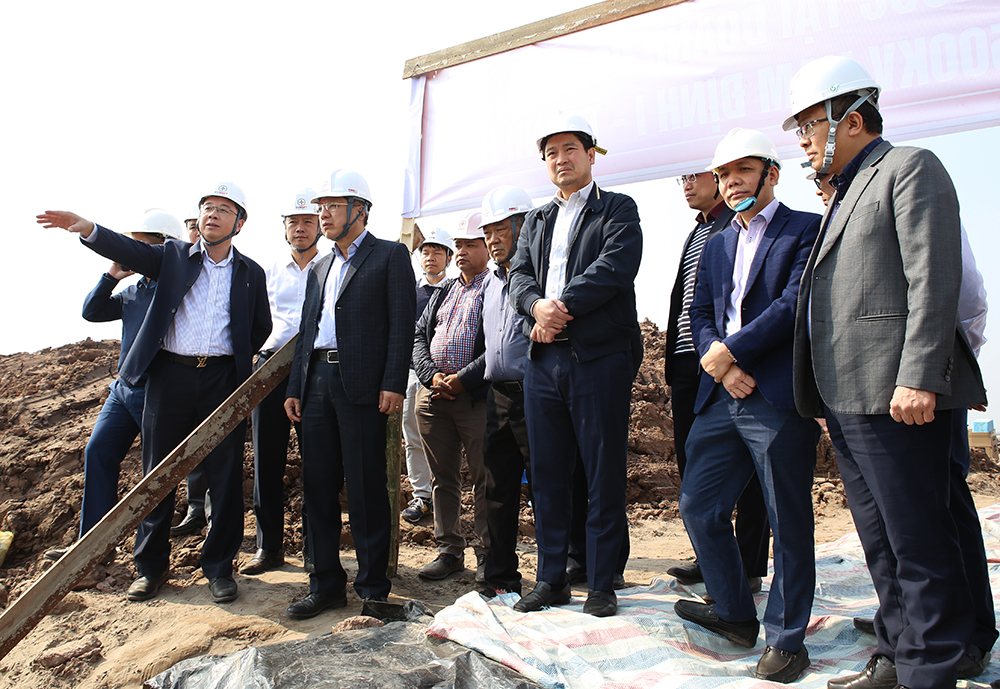

Tổng giám đốc EVNNPT Phạm Lê Phú báo cáo đoàn công tác về tiến độ dự án
Đây là 1 trong 4 dự án thành phần thuộc dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) với tổng chiều dài khoảng 515 km, đi qua địa bàn 9 tỉnh.
Dự án sau khi hoàn thành sẽ giúp giảm tải và tránh quá tải cho các đường dây 500kV hiện hữu đảm bảo tiêu chí N-1, đặc biệt khi công suất truyền tải cao theo giao diện Bắc - Trung ở thời điểm các nhà máy thủy điện miền Bắc phát thấp. Tuyến đường dây cũng giúp nâng cao độ dự trữ ổn định truyền tải trên giao diện Bắc - Trung, kết hợp với các cung đoạn đường dây 500kV Quảng Trạch - Quỳnh Lưu - Thanh Hóa và Nhà máy nhiệt điện Nam Định I - Phố Nối, góp phần bổ sung công suất từ các nguồn điện khu vực Bắc Trung Bộ về trung tâm phụ tải khu vực miền Bắc.
Đến nay, dự án đã bàn giao mặt bằng 128/180 vị trí móng cho nhà thầu xây lắp. Phần hành lang tuyến đang triển khai. EVNNPT/NPMB và các đơn vị liên quan đang tiếp tục thực hiện các thủ tục để bàn giao nốt các vị trí móng còn lại (dự kiến trong tháng 1/2024) và hoàn thành bàn giao phần hành lang trong tháng 3/2024.
Trong công tác thi công, đã hoàn thành 9 vị trí, đang thi công 75 vị trí. Các vị trí còn lại đã bàn giao mặt bằng chưa thi công do một số gói thầu vừa lựa chọn nhà thầu xong, mới phát lệnh khỏi công nên các nhà thầu đang hoàn công tuyến và đăng ký vật liệu đầu vào, đền bù đất mượn để vào thi công. Chủ đầu tư và Ban quản lý dự án các công trình điện miền Bắc đang đôn đốc để nhà thầu vào thi công đồng loạt các vị trí đã bàn giao mặt bằng. Về giải phóng mặt bằng, chưa xuất hiện khó khăn vướng mắc. Hiện các tỉnh có đường dây đi qua đang phối hợp chặt chẽ với EVNNPT và tập trung bàn giao phần móng trước để nhà thầu thi công.
Tại buổi kiểm tra công trường, ông Hồ Sỹ Hùng, Phó Chủ tịch CMSC ghi nhận và đánh giá cao EVN, EVNNPT, NPMB trong thời gian qua đã vào cuộc quyết liệt để đạt được khối lượng công việc lớn đề ra. Trong đó, dự án đường dây 500kV Nhà máy nhiệt điện Nam Định I – Thanh Hóa cơ bản bám sát tiến độ điều hành đề ra.

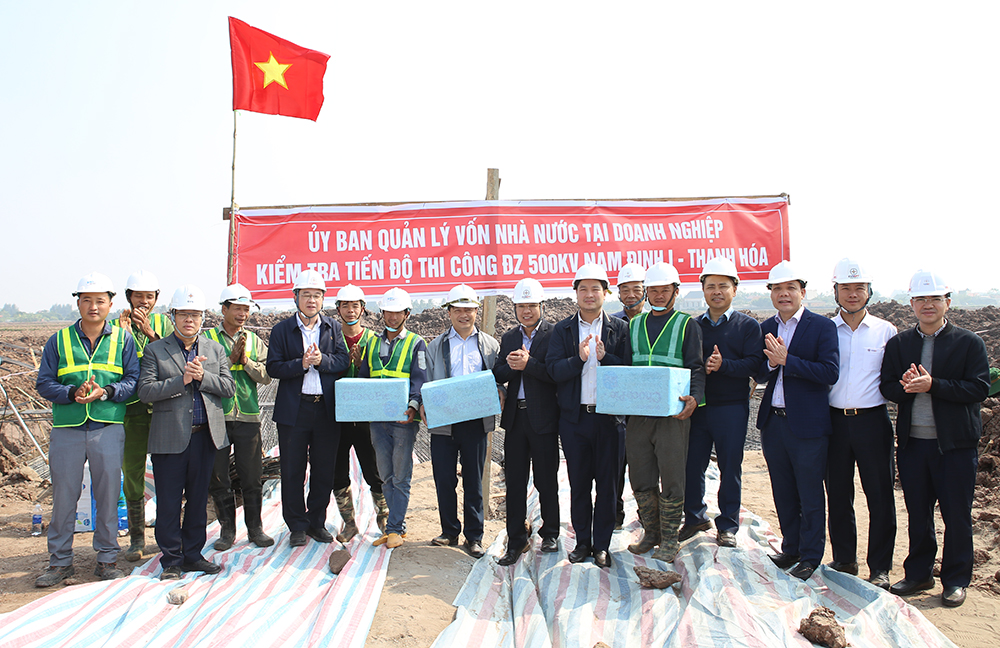

Phó Chủ tịch CMSC Hồ Sỹ Hùng cùng lãnh đạo EVN, EVNNPT tặng quà động viên lực lượng thi công dự án
Phó Chủ tịch CMSC cho biết: Thời điểm này thuận lợi cả về điều kiện thời tiết và điều kiện mặt bằng để thi công vì vậy, EVNNPT chỉ đạo các nhà thầu tập trung nguồn lực đẩy nhanh tiến độ thi công móng. Các nhà thầu cần tập trung nguồn lực để đẩy nhanh tiến độ thi công, đặc biệt là huy động máy móc cho phần móng cọc. EVNNPT/NPMB tiếp tục đôn đốc các đơn vị thi công với tinh thần nhiệt huyết, trách nhiệm trong công việc, kịp thời chủ động giải quyết công việc, triển khai đồng loạt các vị trí đã được bàn giao nhằm đảm bảo về chất lượng thi công và đáp ứng tiến độ theo chỉ đạo của Thủ tướng Chính phủ.
