Kiểm tra tiến độ dự án Nhà máy nhiệt điện Thái Bình 2

Thứ năm, 4/2/2021 | 09:51 GMT+7
Chủ tịch HĐTV Tập đoàn Dầu khí Việt Nam (Petrovietnam) Hoàng Quốc Vượng vừa dẫn đầu đoàn công tác kiểm tra tiến độ, tình hình triển khai dự án Nhà máy nhiệt điện Thái Bình 2 tại Thái Bình.

Báo cáo tiến độ dự án, Trưởng ban Quản lý dự án (QLDA) Nhiệt điện dầu khí Thái Bình 2 Nguyễn Thành Hưởng cho biết, đến nay tiến độ tổng thể của dự án đạt khoảng 86%. Trong đó: thiết kế đạt khoảng 99,89%; ký các hợp đồng mua sắm đạt khoảng 99,71%; gia công, chế tạo đạt khoảng 94,41%; thi công đạt khoảng 84,135%; chạy thử đạt khoảng 12,75%. Ban QLDA đã làm việc với PVC/nhà thầu phụ lập tiến độ chi tiết triển khai các công việc cấp bách trên công trường, bám sát từng mốc công việc cụ thể (kế hoạch huy động nhân sự; máy móc thiết bị; bố trí nguồn vốn, tiến độ giải ngân…).

Trong thời gian qua, dự án tiếp tục thi công xây dựng hoàn thành các hạng mục đổ bê tông Ductbank FGD; hoàn thành xây đá 2 cửa xả tuyến thoát nước ra sông Cầu Dừa; hoàn thành chống thấm sàn mái cos +24m nhà điều khiển trung tâm; hoàn thành đổ bê tông sàn deck cos +43m bunker tổ máy 02; hoàn thành sàn gạt, lu lèn nền đất khu vực ESP và FGD tổ máy 01; thi công chống thấm, chống nóng sàn tầng 4 nhà hành chính - nhà ăn; thi công lắp đặt cốp pha giàn giáo sàn mái nhà SS02; thi công ram dốc nhà nén khí thải tro xỉ; thi công lắp đặt ống nước nhà điều khiển FGD.

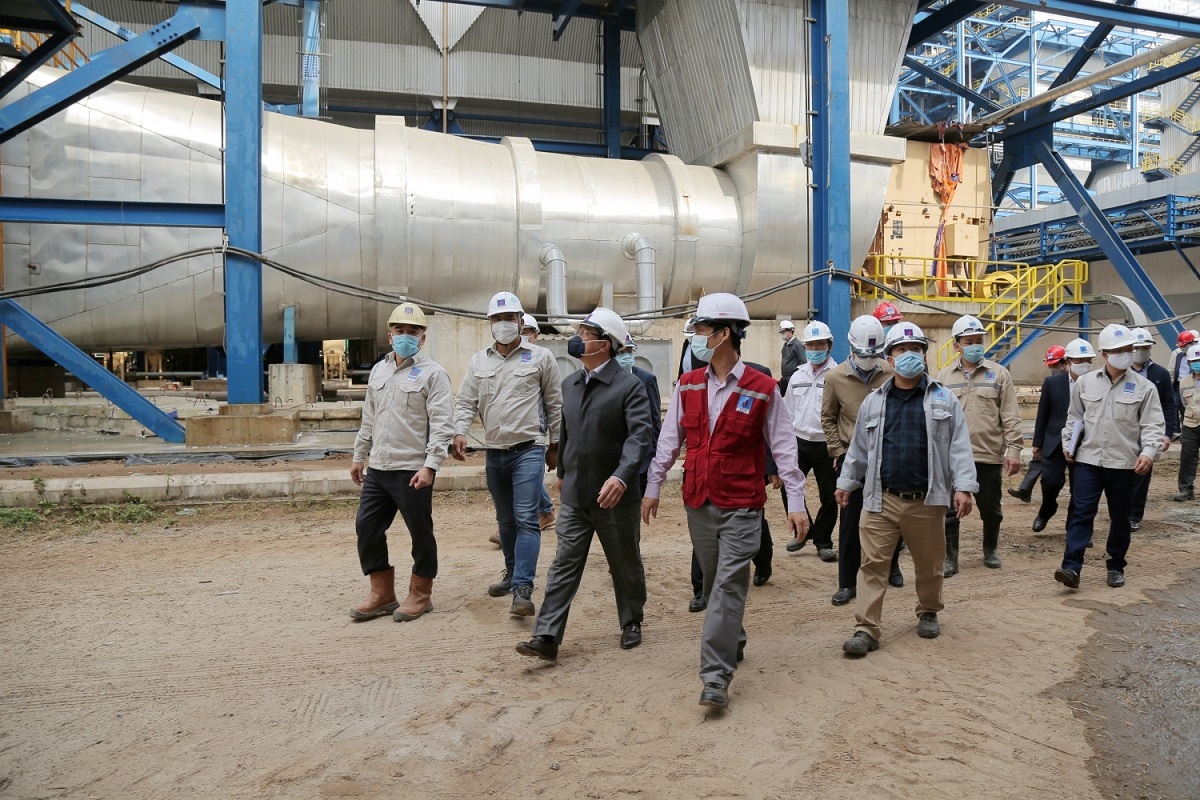

Toàn cảnh buổi làm việc

Dự án cũng đã hoàn thành thi công lắp đặt bảo ôn hệ thống ống hơi phụ trợ; lắp đặt hệ thống quạt gió và quạt khói tổ máy số 2; lắp đặt hệ thống ống dẫn khói tổ máy số 2; phụ trợ cho quạt gió và quạt khói; bảo ôn hệ thống đường khói tổ máy số 2; lắp đặt và thử áp các hệ thống ống phụ trợ lò hơi và tuabin; hoàn thành công tác lắp đặt và thử áp hệ thống ống làm mát kín (CCW). Hoàn thành thử nghiệm cáp và làm hệ thống tiếp địa hệ thống SCR tổ máy số 2…

Hiện tại, một số nhà thầu đang tiếp tục thực hiện, huy động nhân lực cũng như thiết bị để triển khai thi công các hạng mục tại dự án. Tuy nhiên, do chưa có nguồn vốn giải ngân và thời gian cận Tết Nguyên đán, nhân lực còn hạn chế.

Công tác an ninh/an toàn cho con người và thiết bị trên công trình/công trường luôn được đảm bảo không xảy ra sự cố về an toàn lao động.

Báo cáo tại buổi làm việc, lãnh đạo các Ban chuyên môn Tập đoàn cũng làm rõ công tác phối hợp giữa Tập đoàn, Ban QLDA và Tổng thầu về tiến độ cấp vốn, xử lý các vướng mắc về cơ chế.

Đoàn công tác kiểm tra tiến độ dự án Nhà máy nhiệt điện Thái Bình 2

Kết luận cuộc họp, Chủ tịch HĐTV Petrovietnam Hoàng Quốc Vượng đề nghị cần phải tăng tốc để xoay chuyển trạng thái trên công trường Nhà máy nhiệt điện Thái Bình 2. Chủ tịch HĐTV cho rằng, trong thời điểm khó khăn, chúng ta phải phối hợp tốt hơn, đưa ra nhiều giải pháp để giải quyết công việc một cách nhanh nhất. Chúng ta không được phép để dự án chậm thêm, hoàn thành dự án này không chỉ là trách nhiệm mà còn là danh dự.

Ông Hoàng Quốc Vượng cũng lưu ý, Ban QLDA và Tổng thầu cần tiếp tục rà soát các phụ lục hợp đồng, ký kết các phụ lục hợp đồng cần thiết. Mua sắm vật tư thiết bị cần thiết để tiếp tục triển khai các hạng mục đảm bảo tiến độ.

Hải Long
