Ngày 06/8, Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng Lê Trọng Yên chủ trì buổi làm việc nhằm tháo gỡ một số dự án nguồn điện thuộc Quy hoạch điện VIII, Quy hoạch điện VIII điều chỉnh và Quy hoạch tỉnh.
Một số dự án vướng vì chồng lấn quy hoạch khoáng sản
Đến nay, Sở Tài chính Lâm Đồng đã tiếp nhận 35 hồ sơ đề nghị chấp thuận chủ trương đầu tư các dự án nguồn điện, với tổng vốn đăng ký khoảng 75.638,77 tỷ đồng và diện tích đề xuất khoảng 22.300,5 ha.
Trong số dự án này, UBND tỉnh Lâm Đồng đã chấp thuận chủ trương đầu tư 7 dự án với tổng vốn khoảng 22.311 tỷ đồng, diện tích khoảng 482,37 ha; 2 dự án đang trình UBND tỉnh, Tỉnh ủy xem xét với tổng vốn khoảng 8.442 tỷ đồng, diện tích khoảng 550,1 ha.

Các đại biểu tham gia buổi làm việc tháo gỡ cho dự án nguồn điện
Cùng với đó, có 15 dự án với tổng vốn khoảng 23.103 tỷ đồng, diện tích khoảng 313,3 ha đang được Sở Tài chính chủ trì thẩm định hồ sơ. Sở này cũng dự kiến trình UBND tỉnh xem xét một số dự án quan trọng trước ngày 08/8, gồm: đường dây 500 kV Ninh Sơn - Chơn Thành; điện mặt trời trên hồ thủy điện Hàm Thuận giai đoạn 1; điện mặt trời trên hồ thủy điện Đại Ninh; điện mặt trời trên hồ thủy điện Đa Mi giai đoạn 2.
Tại tỉnh Lâm Đồng hiện có đến 6 dự án điện gió đang bị chồng lấn quy hoạch khoáng sản bôxít và khu vực dự trữ khoáng sản quốc gia. Đó là Nam Bình 1, Asia Đắk Song 1, Đắk N’Drung 1, 2, 3 và Đắk Hòa, với tổng công suất khoảng 480 MW. Được biết, Chính phủ đã có chủ trương tháo gỡ theo Nghị quyết số 233/NQ-CP, Bộ Công Thương được giao hoàn thiện hồ sơ trình Thủ tướng Chính phủ trước ngày 15/8/2026.
Còn những dự án chậm tiến độ thực hiện
Về tiến độ thực hiện, hiện dự án Đắk N’Drung 1 đạt khoảng 46,2% (giải ngân trên 1.800 tỷ đồng); Đắk N’Drung 2 khoảng 78,9% (giải ngân 2.615 tỷ đồng) và Đắk N’Drung 3 đạt 85% (giải ngân 2.810 tỷ đồng). Nhóm dự án Đắk N’Drung này đã đầu tư phần lớn hạ tầng nhưng gián đoạn từ tháng 4/2023 do chưa được gia hạn chủ trương đầu tư.

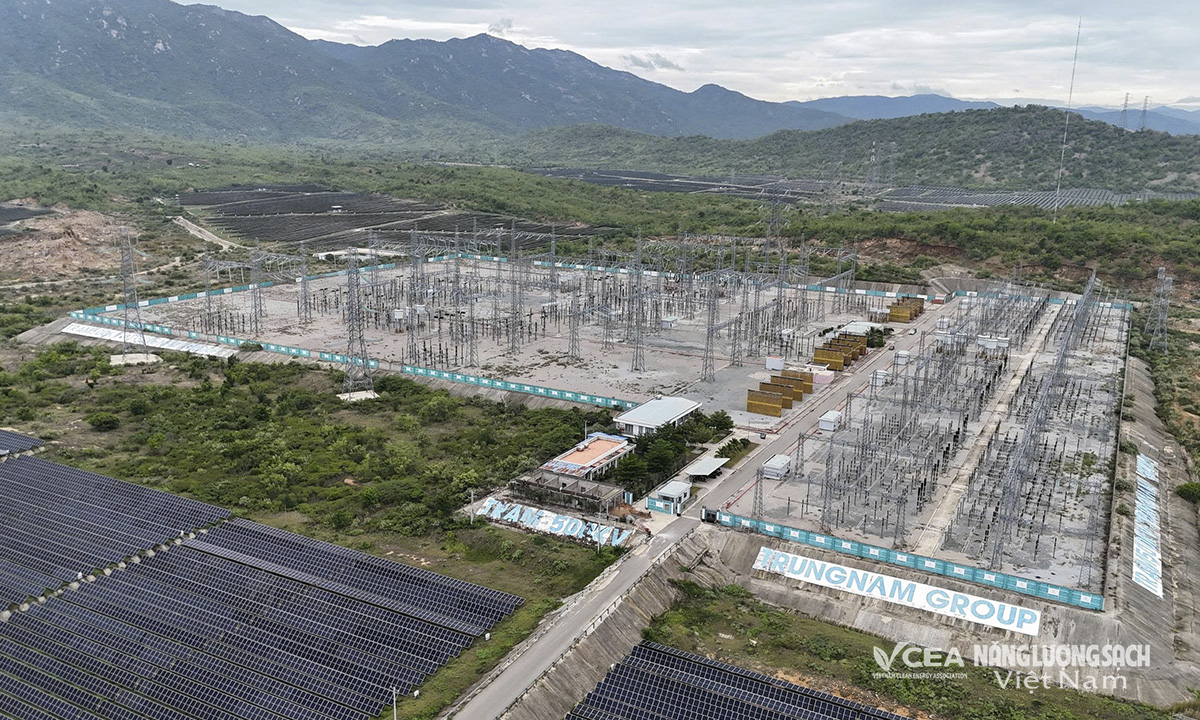

Dự án nguồn điện đang thi công tại tỉnh Lâm Đồng
Đối với nhóm thủy điện, dự án Đa Nhim Thượng 2 có tổng vốn đầu tư khoảng 391,9 tỷ đồng, đã đạt khoảng 75% khối lượng thực hiện; cụm đầu mối đạt 90%, vượt tiến độ khoảng 3 tháng; dự kiến phát điện thương mại vào quý I/2027.
Dự án thủy điện La Ngâu có tổng vốn khoảng 1.626 tỷ đồng, công suất 46 MW hiện đang chồng lấn với quy hoạch hồ thủy lợi La Ngà 3. Chủ đầu tư đề xuất chuyển vị trí nhà máy xuống phía sau đập La Ngà 3 để khai thác kết hợp thủy lợi và thủy điện. Đề xuất đã được Sở Công Thương kiến nghị UBND tỉnh xem xét thống nhất chủ trương và yêu cầu hoàn thiện hồ sơ trong quý III/2026.
Dự án thủy điện Sông Lũy hiện nhà máy đã cơ bản hoàn thành nhưng chưa thể phát điện do chưa có đường dây đấu nối 110 kV (dài 6,01 km, 38 móng trụ, 1 trạm cắt); hiện đã kiểm đếm 30/32 hộ dân, còn 2 hộ chưa hoàn tất thủ tục.
Tập trung và quyết liệt cùng tháo gỡ
Tình trạng chung về vướng mắc đối với các dự án nguồn điện trên địa bàn tỉnh Lâm Đồng tập trung vào các nguyên nhân như: quy hoạch khoáng sản, đất đai, rừng; giải phóng mặt bằng và thủ tục đầu tư. Đại diện các sở, ngành tỉnh Lâm Đồng và chủ đầu tư đã nêu đề xuất các giải pháp tháo gỡ.

Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng Lê Trọng Yên chỉ đạo các sở, ngành, địa phương và chủ đầu tư cần quyết liệt cùng tháo gỡ vướng mắc cho các dự án
Kết luận buổi làm việc, Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng Lê Trọng Yên nhấn mạnh, các dự án nguồn điện có ý nghĩa đặc biệt quan trọng đối với bảo đảm an ninh năng lượng, thu hút đầu tư và tạo động lực tăng trưởng cho tỉnh trong giai đoạn tới. Vì vậy, các sở, ngành, địa phương phải xác định đây là nhiệm vụ trọng tâm, tập trung tháo gỡ từng khó khăn, vướng mắc với tinh thần chủ động, quyết liệt và rõ trách nhiệm; không để tình trạng hồ sơ chậm xử lý, đùn đẩy hoặc kéo dài thủ tục hành chính.
Ông Lê Trọng Yên yêu cầu Sở Công Thương chủ trì theo dõi sát tiến độ từng dự án, kịp thời tổng hợp, tham mưu UBND tỉnh xử lý các vấn đề vượt thẩm quyền. Sở Tài chính, Sở Nông nghiệp và Môi trường cùng các cơ quan liên quan phối hợp chặt chẽ trong giải quyết thủ tục về đầu tư, đất đai, rừng và quy hoạch khoáng sản.
Đối với các dự án điện gió đang chồng lấn quy hoạch bô xít, cần khẩn trương hoàn thiện hồ sơ, chủ động làm việc với các bộ, ngành Trung ương để sớm có hướng xử lý dứt điểm.

Các đại biểu tham gia buổi làm việc
Phó Chủ tịch UBND tỉnh Lê Trọng Yên cũng yêu cầu các chủ đầu tư rà soát toàn bộ khối lượng công việc còn lại, huy động tối đa nguồn lực tài chính, nhân lực và thiết bị để đẩy nhanh thi công, thực hiện đúng cam kết tiến độ ban đầu; trường hợp chậm tiến độ phải báo cáo rõ nguyên nhân, trách nhiệm và giải pháp khắc phục cụ thể.
“UBND tỉnh sẽ đồng hành, hỗ trợ tháo gỡ khó khăn cho doanh nghiệp; đồng thời sẽ tăng cường kiểm tra, giám sát và kiên quyết xử lý các trường hợp thiếu quyết tâm, để dự án kéo dài, gây lãng phí nguồn lực xã hội”, Phó Chủ tịch Thường trực UBND tỉnh Lâm Đồng Lê Trọng Yên phát biểu.
