Nâng khả năng tải đường dây Củ Chi – Trảng Bàng

Thứ ba, 21/7/2020 | 09:08 GMT+7
Tại trạm biến áp (TBA) 220kV Trảng Bàng, Ban Quản lý dự án các công trình điện miền Nam (SPMB) vừa phối hợp với các đơn vị liên quan tổ chức đóng điện nghiệm thu công trình nâng khả năng tải đường dây 273 Củ Chi - 271 Trảng Bàng thuộc dự án nâng khả năng tải các đường dây 220kV Thốt Nốt – Long Xuyên – Châu Đốc và Củ Chi – Trảng Bàng.

Dự án do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, sử dụng nguồn vốn do EVNNPT huy động và phân bổ theo kế hoạch, SPMB đại diện EVNNPT điều hành quản lý dự án. Công ty CP tư vấn xây dựng điện 2 là đơn vị tư vấn thiết kế, Công ty CP điện là đơn vị tư vấn giám sát, Công ty CP Xây lắp điện 1 là đơn vị thi công, Công ty Truyền tải điện 4 và Công ty Lưới điện cao thế TPHCM là đơn vị tiếp nhận quản lý vận hành khi công trình hoàn thành.

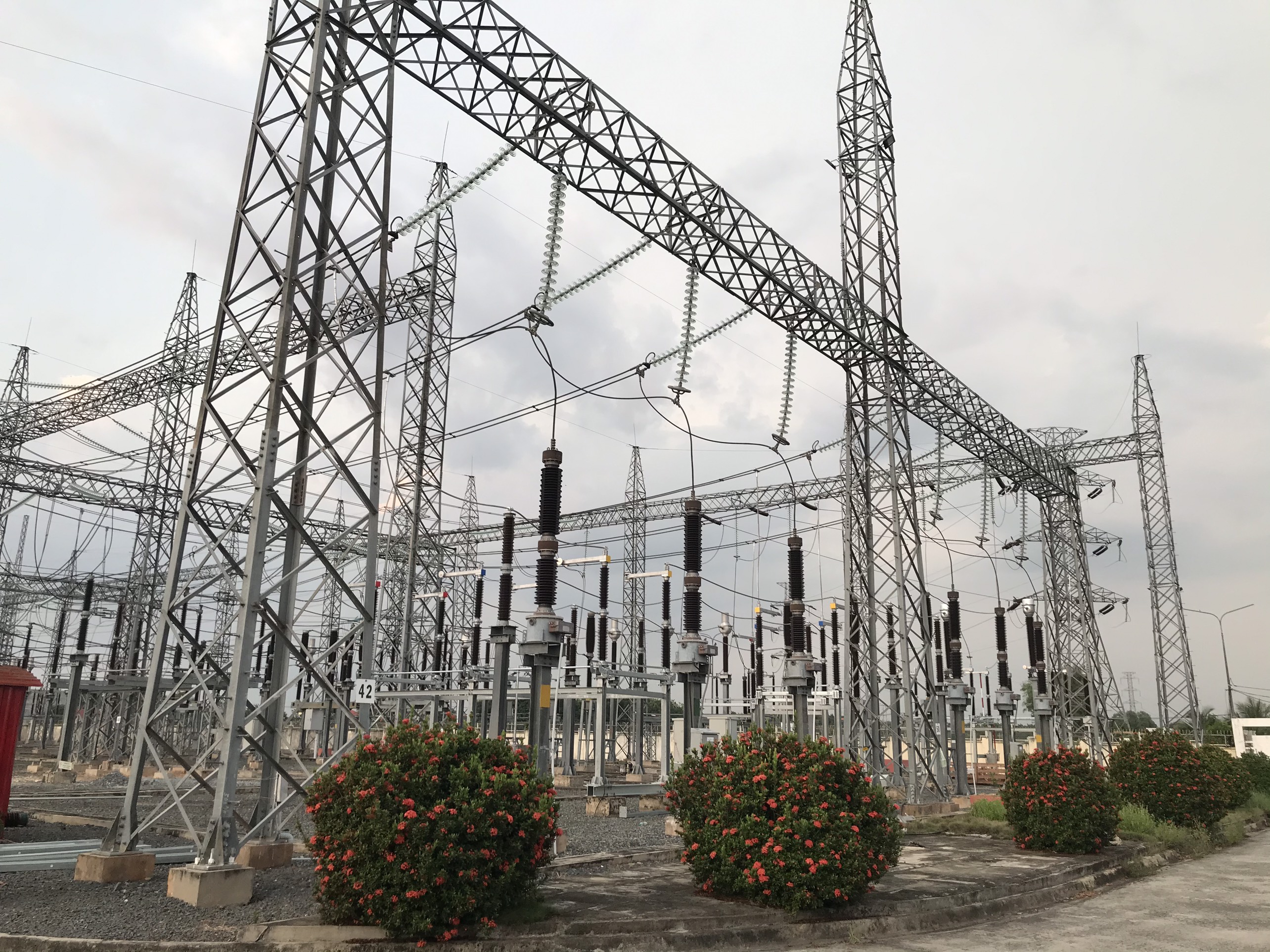

Công trình nâng khả năng tải đường dây Củ Chi – Trảng Bàng

Dự án sẽ nâng khả năng tải của 2 đường dây 220kV Củ Chi - Trảng Bàng nhưng không làm thay đổi kết cấu cột và hiện trạng hành lang bằng giải pháp thay thế dây dẫn điện ACSR400/51 hiện hữu (Iđm=825A) bằng dây ACCC421 mới (Iđm=1.479A). Điều này góp phần rất lớn trong việc giảm tổn thất trên 2 đường dây 220kV hiện hữu do đang vận hành đầy tải và quá tải, đáp ứng nhu cầu tăng trưởng phụ tải điện phục vụ phát triển kinh tế, xã hội khu vực. Đồng thời, dự án hỗ trợ các đường dây truyền tải trong khu vực nhằm tăng cường tính ổn định, an toàn và tin cậy cho hệ thống điện.

Quy mô, công suất của dự án nâng khả năng tải đường dây 220kV Củ Chi – Trảng Bàng gồm: thay thế dây dẫn nhôm lõi thép ACSR400/51 của đường dây 2 mạch 220 kV hiện hữu bằng dây dẫn siêu nhiệt ACCC421, chiều dài khoảng 14,5km; bổ sung thêm 01 dây chống sét Phlox 94.1 cho đoạn đầu TBA 220kV Củ Chi, chiều dài khoảng 4 km. Bên cạnh đó, thay thế dao cách ly, biến dòng điện, dây dẫn đấu nối giữa các thiết bị, dây dẫn đấu nối đến đường dây, kẹp cực thiết bị, kẹp rẽ nhánh của 2 ngăn lộ đường dây 271 và 272 tại TBA 220 kV Trảng Bàng phù hợp với đường dây 220 kV Củ Chi – Trảng Bàng sau khi nâng khả năng tải.
