Nỗ lực đưa dự án đường dây 220kV Nậm Sum – Nông Cống về đích

Thứ tư, 9/8/2023 | 09:48 GMT+7
Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Bùi Văn Kiên vừa có buổi làm việc với Ban quản lý dự án các công trình điện miền Bắc và các đơn vị liên quan nhằm rà soát tiến độ dự án đường dây 220kV Nậm Sum – Nông Cống.

Theo báo cáo của Ban quản lý dự án các công trình điện miền Bắc (NPMB), đường dây 220kV Nậm Sum - Nông Cống (phần đường dây trên lãnh thổ Việt Nam) đi trên địa bàn các huyện Quế Phong, Quỳ Châu thuộc tỉnh Nghệ An và các huyện Như Xuân, Như Thanh, Nông Cống thuộc tỉnh Thanh Hóa. Đường dây dài khoảng 130 km gồm 2 mạch gồm 299 vị trí cột và 99 khoảng néo.

Đến nay, phần móng cột đã bàn giao 209/299 vị trí, phần hành lang tuyến chưa bàn giao khoảng cột nào. Hiện dự án đang vướng mắc trong thủ tục chuyển đổi mục đích sử dụng rừng tại tỉnh Thanh Hóa và Nghệ An.

Quang cảnh cuộc họp

Về giải phóng mặt bằng, đoạn tuyến qua tỉnh Nghệ An đi qua địa bàn 2 huyện Quế Phong và Quỳ Châu. Đã bàn giao mặt bằng được tổng là 99/174 vị trí, trong đó huyện Quế Phong là 51/102 vị trí; huyện Quỳ Châu là 48/72 vị trí.

Đoạn tuyến qua tỉnh Thanh Hóa đi qua địa bàn 3 huyện: Như Xuân, Như Thanh và Nông Cống. Đã bàn giao mặt bằng được tổng là 116/125 vị trí, trong đó, huyện Như Xuân là 61/70 vị trí; huyện Như Thanh và huyện Nông Cống đã bàn giao hoàn thành các vị trí móng.

Tình hình cung cấp vật tư thiết bị của các nhà thầu đã cơ bản hoàn thành, chỉ còn gói thầu số 9 - cung cấp và vận chuyển cột thép hiện tại đã sản xuất xong 159 cột và các cột thép còn lại hoàn thành muộn nhất trong tháng 10/2023. Về tình hình thi công, toàn tuyến đã đúc móng hoàn thành 162/299 vị trí. Hiện các nhà thầu đã tiếp tục đào đúc móng, dựng cột.

Khó khăn, vướng mắc chính hiện nay đoạn qua địa bàn tỉnh Thanh Hóa là công tác giải phóng mặt bằng hành lang thực hiện theo Quyết định số 16/20223/QĐ-UBND quy định về bồi thường, hỗ trợ, tái định cư khi Nhà nước thu hồi đất trên địa bàn tỉnh Thanh Hóa, thay thế quyết định 3162/2014/QĐ-UBND ngày 26/9/2014. Trong đó, riêng cây trồng trong hành lang không quy định cụ thể nên các huyện đang khó khăn trong việc giải phóng mặt bằng hành lang.

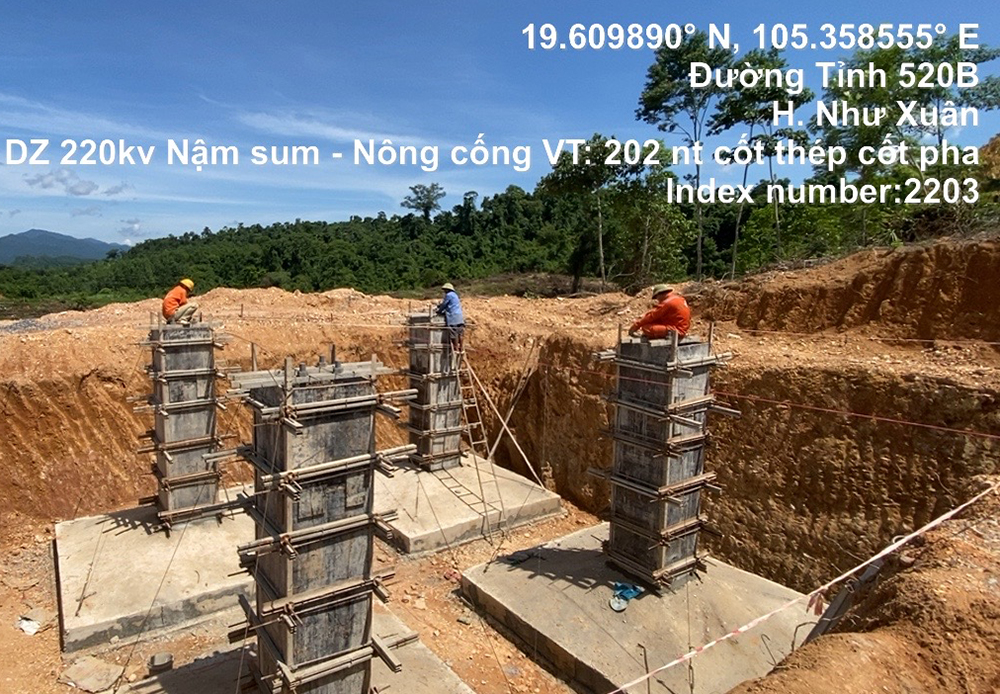

Thi công đúc móng vị trí 202 đường dây 220kV Nậm Sum – Nông Cống

Đoạn tuyến qua địa bàn tỉnh Nghệ An, hiện có 13 hộ gia đình tại huyện Quỳ Châu có nhà gỗ, nhà kiến cố và vật kiến trúc nằm dưới hành lang an toàn lưới điện, 16 hộ gia đình có tài sản là cây cối hoa màu trong hành lang an toàn chưa thống nhất, không đồng ý với phương án bồi thường.

Địa phận huyện Quỳ Châu, UBND huyện chưa có tờ trình gửi UBND tỉnh về việc xin hỗ trợ khác đối với nhà cửa, vật kiến trúc nằm dưới hành lang; chưa phê duyệt đơn giá đất cụ thể đối với các vị trí điều chỉnh thiết kế…

Tại buổi làm việc, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên ghi nhận và đánh giá cao những nỗ lực của NPMB và các đơn vị tham gia dự án đã nỗ lực, bám sát công trường để hoàn thành khối lượng công việc lớn được giao. Tuy nhiên, đánh giá chung tiến độ dự án vẫn chưa đáp ứng được kỳ vọng.

Phó Tổng giám đốc EVNPT Bùi Văn Kiên nhấn mạnh: Đây là dự án có ý nghĩa rất quan trọng nhằm truyền tải nguồn thủy điện nhập khẩu từ Lào về Việt Nam nhằm đảm bảo điện cho tỉnh Thanh Hóa, Nghệ An và khu vực phía Bắc trong thời gian tới. Theo tiến độ cụm Nhà máy thủy điện Nậm Sum (Lào) đang nỗ lực để phát điện vào cuối năm 2023.

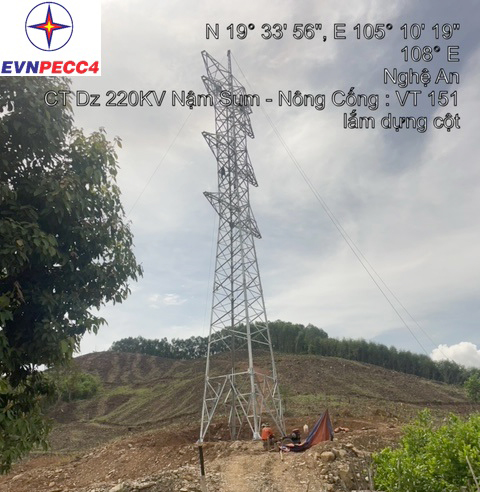

Thi công dựng cột vị trí 151 đường dây 220kV Nậm Sum – Nông Cống

Chính vì vậy, Phó Tổng giám đốc EVNNPT yêu cầu toàn công trường cần đặt quyết tâm cao, nỗ lực lớn để phấn đấu hoàn thành dự án trong tháng 12/2023. Trong đó yêu cầu NPMB bám sát chính quyền địa phương để tháo gỡ những vướng mắc mặt bằng bàn giao cho nhà thầu thi công. Đồng thời chỉ đạo các nhà thầu tăng cường lực lượng đẩy nhanh tiến độ thi công những vị trí có mặt bằng.

Lãnh đạo EVNNPT cũng yêu cầu các Ban chuyên môn hỗ trợ NPMB đồng thời thường xuyên kiểm tra, đôn đốc tiến độ dự án, phấn đấu hoàn thành công trình trong năm 2023 nhằm đảm bảo an ninh năng lượng quốc gia.

Xuân Tân
