Theo yêu cầu của Thủ tướng, 2 dự án phải hoàn thành trong tháng 8/2025 nhằm đảm bảo cung cấp điện cho các tỉnh trong khu vực.
Ông Nguyễn Thành Diệu, Phó Chủ tịch UBND tỉnh Đồng Tháp chủ trì buổi làm việc.

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên nêu các kiến nghị tại buổi làm việc
Thực hiện chỉ đạo của Thủ tướng Chính phủ tại công điện số 49/CĐ-TTg ngày 23/4/2025 và công điện số 81/CĐ-TTg ngày 3/6/2025 về việc bảo đảm cung ứng điện trong các tháng cao điểm năm 2025 và thời gian tới, EVNNPT cùng các đơn vị trực thuộc đang tập trung nguồn lực, đẩy nhanh tiến độ nhằm sớm hoàn thành và đưa vào vận hành vận hành dự án đường dây 220kV Hồng Ngự - Châu Đốc, dự án trạm biến áp 220kV Hồng Ngự.
Dự án đường dây 220kV Hồng Ngự - Châu Đốc có chiều dài khoảng 30,6 km với 78 vị trí trụ móng và 21 khoảng néo. Đoạn qua địa bàn tỉnh Đồng Tháp có chiều dài 12,1km với 28 vị trí móng cột và 7 khoảng néo. Dự án đi qua địa bàn phường An Bình, xã An Hòa, xã Long Phú Thuận của tỉnh Đồng Tháp và xã Phú Lâm, xã Hòa Lạc, xã Mỹ Đức, phường Châu Đốc của tỉnh An Giang.
Đến nay, dự án đã tiếp cận và vận động hộ dân, các hộ dân đồng thuận bàn giao 24/28 vị trí; còn 4 vị trí móng cột chưa bàn giao thi công ở xã An Hòa. Về tiến độ thi công, hiện nhà thầu đang phối hợp hoàn thiện phương án thi công và vận động đền bù thi công.
Dự án trạm biến áp 220kV Hồng Ngự có quy mô 2 MBA, trong giai đoạn này lắp đặt 1 MBA (AT1), dự phòng vị trí lắp đặt 1 MBA (AT2). Phía 220kV quy mô 10 ngăn; giai đoạn này lắp đặt thiết bị cho 4 ngăn; dự phòng vị trí cho 6 ngăn. Phía 110kV quy mô 18 ngăn; giai đoạn này lắp đặt thiết bị cho 11 ngăn; dự phòng vị trí cho 7 ngăn.
Trạm biến áp 220kV Hồng Ngự được xây dựng tại phường An Bình, tỉnh Đồng Tháp. Tiến độ đóng điện dự án trạm biến áp 220kV Hồng Ngự đồng bộ với tiến độ hoàn thành dự án đường dây 220kV Châu Đốc - Hồng Ngự. Hiện nay, các đơn vị thi công đã tiếp cận và vận động các hộ dân, tuy nhiên có một số hộ dân đến thời điểm hiện tại thắc mắc đơn giá bồi thường hỗ trợ.
Phát biểu tại buổi làm việc, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên cho biết, hiện nay, EVNNPT được Thủ tướng Chính phủ giao triển khai nhiều dự án quan trọng tại Đồng Tháp nhằm bảo đảm an ninh năng lượng và phục vụ phát triển kinh tế - xã hội của địa phương và khu vực. Trong đó, cấp bách nhất là dự án đường dây 220kV Hồng Ngự - Châu Đốc và dự án trạm biến áp 220kV Hồng Ngự, được yêu cầu hoàn thành trong tháng 8/2025. Nếu như việc thực hiện bồi thường giải phóng mặt bằng thực hiện như trình tự thông thường thì dự án sẽ không thể hoàn thành đáp ứng chỉ đạo của Thủ tướng.
Chính vì vậy, EVNNPT đề nghị UBND tỉnh Đồng Tháp chỉ đạo các sở, ngành và địa phương liên quan sớm phê duyệt phương án bồi thường để làm cơ sở chi trả cho các hộ dân; hỗ trợ vận động các hộ dân còn lại, để các hộ dân đồng thuận, bàn giao mặt bằng thi công; hỗ trợ EVNNPT/Ban quản lý dự án các công trình điện miền Nam (SPMB) giải quyết kịp thời những vướng mắc phát sinh trong quá trình triển khai thực hiện dự án. EVNNPT cũng đề nghị địa phương phối hợp vận động người dân bàn giao mặt bằng trong tháng 8/2025 và hỗ trợ giải quyết các vướng mắc phát sinh trong quá trình triển khai.

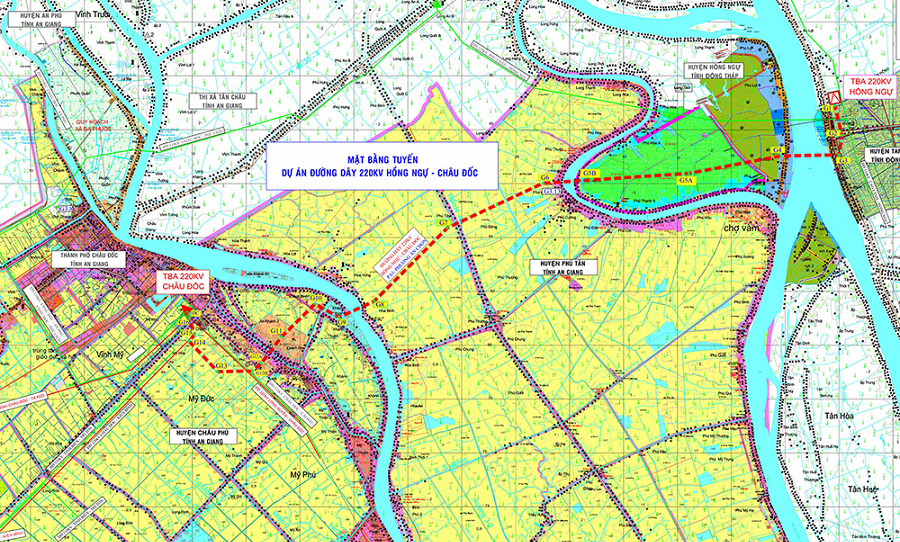

Phối cảnh mặt bằng hướng tuyến dự án đường dây 220kV Hồng Ngự - Châu Đốc
Kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh Đồng Tháp Nguyễn Thành Diệu ghi nhận nỗ lực của EVNNPT trong việc đầu tư các dự án truyền tải điện trên địa bàn nhằm phục vụ phát triển kinh tế - xã hội. Riêng đối với dự án đường dây 220kV Hồng Ngự - Châu Đốc và dự án trạm biến áp 220kV Hồng Ngự, ông nhấn mạnh đây là dự án trọng điểm quốc gia do Thủ tướng Chính phủ chỉ đạo thực hiện với tiến độ rất cấp bách, cần hoàn thành ngay trong tháng 8/2025.
Phó Chủ tịch UBND tỉnh Đồng Tháp yêu cầu các sở, ngành và địa phương khẩn trương triển khai các phần việc liên quan với tinh thần quyết liệt, phối hợp chặt chẽ và hướng dẫn cụ thể về công tác bồi thường, giải phóng mặt bằng, hỗ trợ tái định cư. Đồng thời, cần đẩy mạnh công tác tuyên truyền, vận động để người dân đồng thuận, ủng hộ việc triển khai dự án.
Lãnh đạo UBND tỉnh Đồng Tháp cũng đề nghị EVNNPT phối hợp chặt chẽ với các sở, ngành, địa phương để kịp thời tháo gỡ những khó khăn, vướng mắc trong quá trình triển khai. Mục tiêu là rút ngắn thời gian thực hiện công tác bồi thường, giải phóng mặt bằng nhằm đảm bảo có đủ quỹ thời gian cho thi công, đáp ứng tiến độ yêu cầu của dự án.
