Quý IV/2019, EVNGENCO1 sẽ đẩy nhanh tiến độ các dự án đầu tư xây dựng

Thứ sáu, 11/10/2019 | 09:43 GMT+7
Trong 3 tháng cuối năm 2019, Tổng công ty Phát điện 1 (EVNGENCO1) sẽ đẩy nhanh tiến độ thực hiện các dự án đầu tư xây dựng như: dự án Nhà máy nhiệt điện (NMNĐ) Duyên Hải 3 mở rộng, Nhà máy thủy điện (NMTĐ) Đa Nhim mở rộng...

Tại Hà Nội, EVNGENCO1 vừa tổ chức hội nghị trực tuyến sơ kết công tác sản xuất kinh doanh và đầu tư xây dựng 9 tháng đầu năm 2019 và kế hoạch nhiệm vụ 3 tháng cuối năm 2019.

9 tháng đầu năm 2019, nhu cầu phụ tải của hệ thống điện duy trì ở mức cao, tăng trưởng 10,64%  so với cùng kỳ 2018. Tình hình thủy văn có cải thiện nhưng không đáng kể. Đến cuối tháng 9 mực nước tại các hồ thủy điện của EVNGENCO1 vẫn ở mức thấp. Vượt qua khó khăn, kết quả sản lượng điện thực hiện 9 tháng đầu năm 2019 của toàn EVNGENCO1 vượt kế hoạch, đạt 101,75% kế hoạch 9 tháng và bằng 77,9% kế hoạch năm.

Các nhà máy thủy điện hiện đang vận hành ổn định, chào giá và công suất  theo nhu cầu cấp nước hạ du, theo điều động của Trung tâm điều độ hệ thống điện quốc gia (A0). Các tổ máy nhiệt điện thuộc EVNGENCO1 vận hành ổn định và có hệ số khả dụng cao (như Duyên Hải 3, Nghi Sơn 1, S8 Uông Bí).

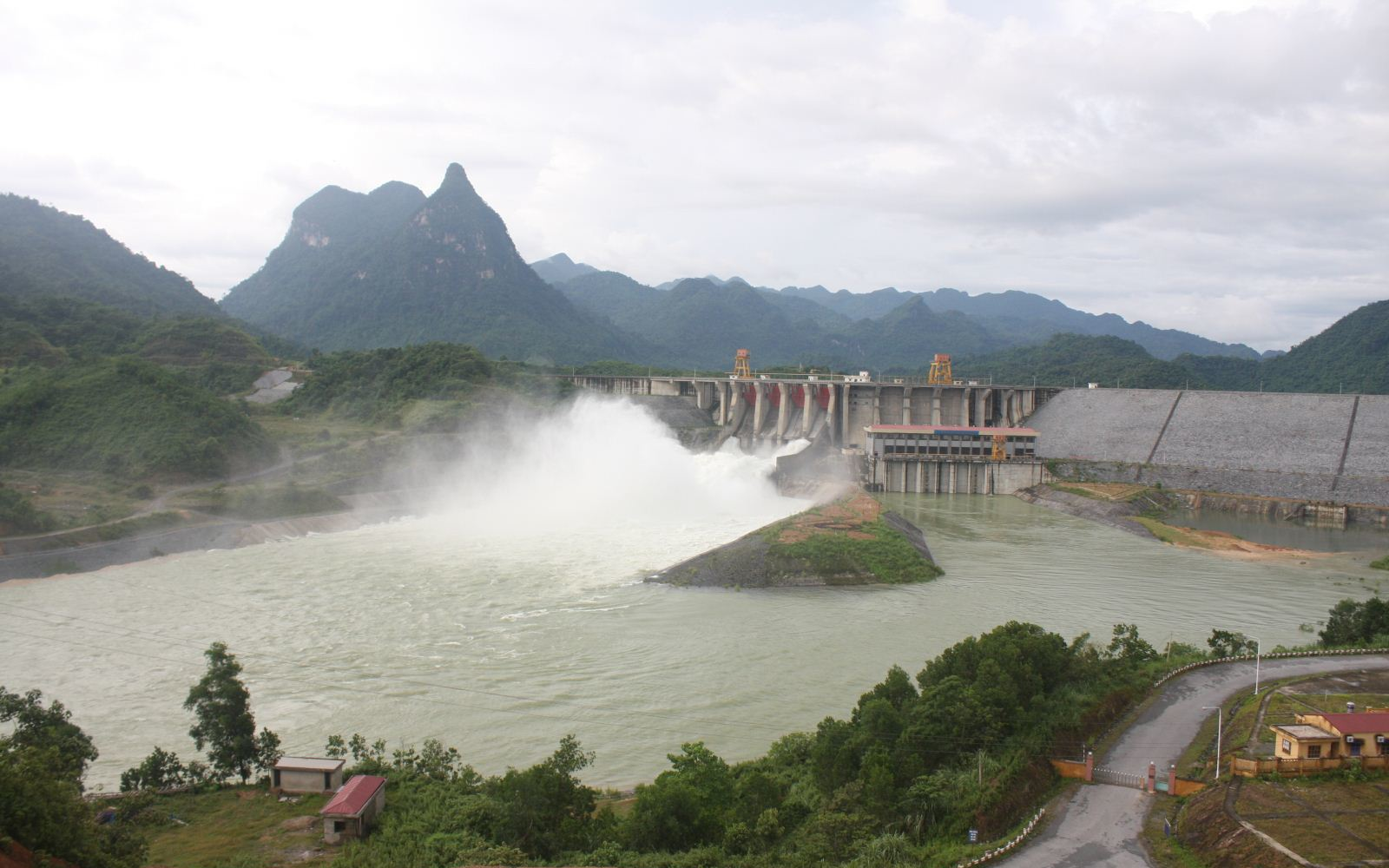

Các nhà máy thủy điện của EVNGENCO1 hiện đang vận hành ổn định

9 tháng đầu năm 2019, EVNGENCO1 xác định công tác đảm bảo nhiên liệu phục vụ sản xuất vẫn là nhiệm vụ trọng tâm. Công tác cung ứng than nhập khẩu cho NMNĐ Duyên Hải 3 đến nay đáp ứng nhu cầu vận hành cao của hệ thống, hướng tới mục tiêu phát đạt 8,88 tỷ kWh năm 2019.

Các nhà cung cấp than nội địa (Tập đoàn Công nghiệp Than – Khoáng sản Việt Nam (TKV), Tổng công ty Đông Bắc) đã cơ bản cung cấp đủ khối lượng cam kết những vẫn chưa đáp ứng đủ nhu cầu than tồn kho dự phòng. Đặc biệt, việc cung ứng than cho NMNĐ Duyên Hải 1 gặp rất nhiều khó khăn do cự ly vận chuyển, điều kiện luồng vào cảng và thời tiết bất lợi.

EVNGENCO1 đã và đang thực hiện đồng bộ các giải pháp, cụ thể là lập kế hoạch điều phối, tiếp nhận, nâng cao năng suất bốc dỡ than tại cảng biển trung tâm điện lực Duyên Hải; bám sát, đôn đốc các nhà cung cấp để đảm bảo sản lượng như hợp đồng đã ký kết. Đồng thời, EVNGENCO1 cũng triển khai các thủ tục đấu thầu cung cấp than anthracite để bù đắp lượng than thiếu hụt, đảm bảo lượng than tồn kho. Ngày 16/8, EVNGENCO1 bắt đầu triển khai nạo vét duy tu luồng cảng biển trung tâm điện lực Duyên Hải, hạng mục quan trọng nhằm đảm bảo cung cấp đủ nhiên liệu phục vụ sản xuất. Ngày 26/8, EVNGENCO1 và Tổng công ty Đông Bắc ký hợp đồng cung cấp than dài hạn cho NMNĐ Duyên Hải 1 giai đoạn 2020 - 2045.

Về đầu tư - xây dựng, đối với các dự án do EVNGENCO1 làm chủ đầu tư, giá trị khối lượng thực hiện 9 tháng đầu năm đạt 10.056.663 đồng, tương đương 78,48% kế hoạch; giá trị giải ngân đạt 9.779.677 đồng, tương đương 78% kế hoạch.

Đối với dự án NMNĐ Duyên Hải 3 mở rộng (do EVN làm chủ đầu tư; EVNGENCO1 và đại điện là Ban Quản lý dự án nhiệt điện 3 là đơn vị tư vấn quản lý dự án), giá trị đầu tư xây dựng 9 tháng đầu năm là 1.956.877 đồng, tương đương 60,03% kế hoạch; giá trị giải ngân ước đạt 1.965.386 đồng, tương đương 60,3% kế hoạch.

Tình hình thực hiện triển khai các dự án đầu tư xây dựng trong các tháng đầu năm 2019 đã có những biến chuyển. Điểm sáng là dự án điện mặt trời Đa Mi đã hoàn thành chạy thử, nghiệm thu và đưa vào vận hành thương mại trong tháng 5/2019, vượt tiến độ 1 tháng. Ngày 2/10, Công ty CP Thủy điện Đa Nhim - Hàm Thuận - Đa Mi (DHD) và Ngân hàng Phát triển châu Á (ADB) ký kết ký thỏa thuận tín dụng tài trợ cho dự án. Đến nay, dự án đã phát được 20,7 triệu kWh.

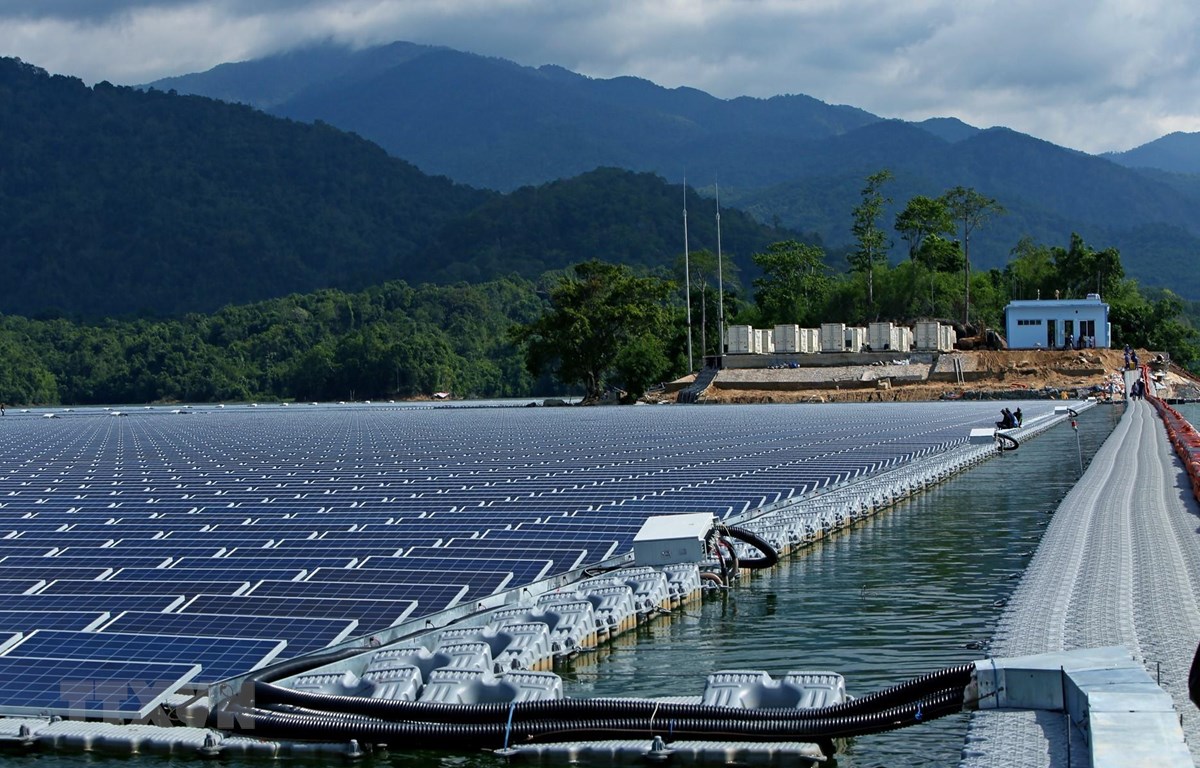

Dự án điện mặt trời nổi hồ Đa Mi

Dự án NMNĐ Duyên Hải 3 mở rộng đã hoàn thành công tác đốt dầu và thông thổi (SBO), nỗ lực triển khai các biện pháp nhằm đảm bảo các mốc tiến độ chính của dự án. Dự án NMTĐ Đa Nhim mở rộng hiện đã hoàn thành các thủ tục pháp lý phát điện tổ máy 45MW trong quý I/2019...

Trong 3 tháng cuối năm 2019, EVNGENCO1 sẽ tiếp tục ký kết hợp đồng dài hạn với TKV/Tổng công ty Đông Bắc để ổn định nguồn than cho các nhà máy sử dụng than nội địa. Đồng thời, EVNGENCO1 sẽ triển khai nhập khẩu than anthracite từ Nam Phi để trộn thử nghiệm với than nội địa. Đối với than nhập khẩu, EVNGENCO1 sẽ triển khai ký hợp đồng mua bán than trung và dài hạn để đảm bảo nguồn than cho NMNĐ Duyên Hải 3 vận hành liên tục với công suất cao trong các năm 2019 - 2020.

Về đầu tư xây dựng, dự kiến, dự án NMNĐ Duyên Hải 3 mở rộng sẽ hoàn thành mốc tiến độ đốt than lần đầu trước 15/10/2019, hòa đồng bộ cuối tháng 10/2019 và cấp PAC trong quý I/2020. Đối với dự án NMTĐ Đa Nhim mở rộng, mục tiêu là triển khai thực hiện theo phương án đã được thống nhất của chuyên gia, hoàn thành các thủ tục thay đổi biện pháp thi công hầm và triển khai thi công khoảng 929m đoạn hầm còn lại từ 01/01/2020. EVNGENCO1 cũng đang đẩy nhanh tiến độ thực hiện các dự án: mở rộng mái che kho than của NMNĐ Duyên Hải 1 và 3; dự án đường ống xuất tro bay của NMNĐ Duyên Hải 1; dự án chạy tàu trên lớp bùn loãng và bổ sung quy hoạch dự án điện gió Bến Tre.

Đình Tú
