Tập trung hoàn thành dự án TBA 220kV Lao Bảo và đường dây 220kV Đông Hà - Lao Bảo

Thứ hai, 17/5/2021 | 10:10 GMT+7
Các đơn vị thuộc Tổng công ty Truyền tải điện quốc gia (EVNNPT) đang tập trung thi công nhằm đảm bảo tiến độ hoàn thành hai dự án quan trọng góp phần giải tỏa công suất điện của các nhà máy điện gió ở phía Tây của tỉnh Quảng Trị lên hệ thống điện quốc gia.

Dự án trạm biến áp (TBA) 220 kV Lao Bảo và đường dây (ĐD) 220 kV Đông Hà - Lao Bảo được Ban Quản lý dự án các công trình điện miền Trung (CPMB) khởi công ngày 29/12/2019.

Hiện nay, việc thu gom, truyền tải nguồn điện từ Lao Bảo (huyện Hướng Hóa) về thành phố Đông Hà chỉ có một ĐD 110 kV truyền tải được công suất 130 MW. Trong khi đó, các nhà máy điện gió đang đầu tư xây dựng có tổng công suất dự kiến trên 3.600 MW. Do đó, việc Tổng công ty Truyền tải điện quốc gia (EVNNPT) triển khai dự án là hết sức cần thiết nhằm góp phần giải tỏa công suất điện của các nhà máy điện gió ở phía Tây của tỉnh Quảng Trị lên hệ thống điện quốc gia, mang lại hiệu quả kinh tế cao cũng như có ý nghĩa rất quan trọng trong chiến lược phát triển năng lượng tái tạo trên địa bàn tỉnh Quảng Trị và phát triển kinh tế, đời sống của địa phương.

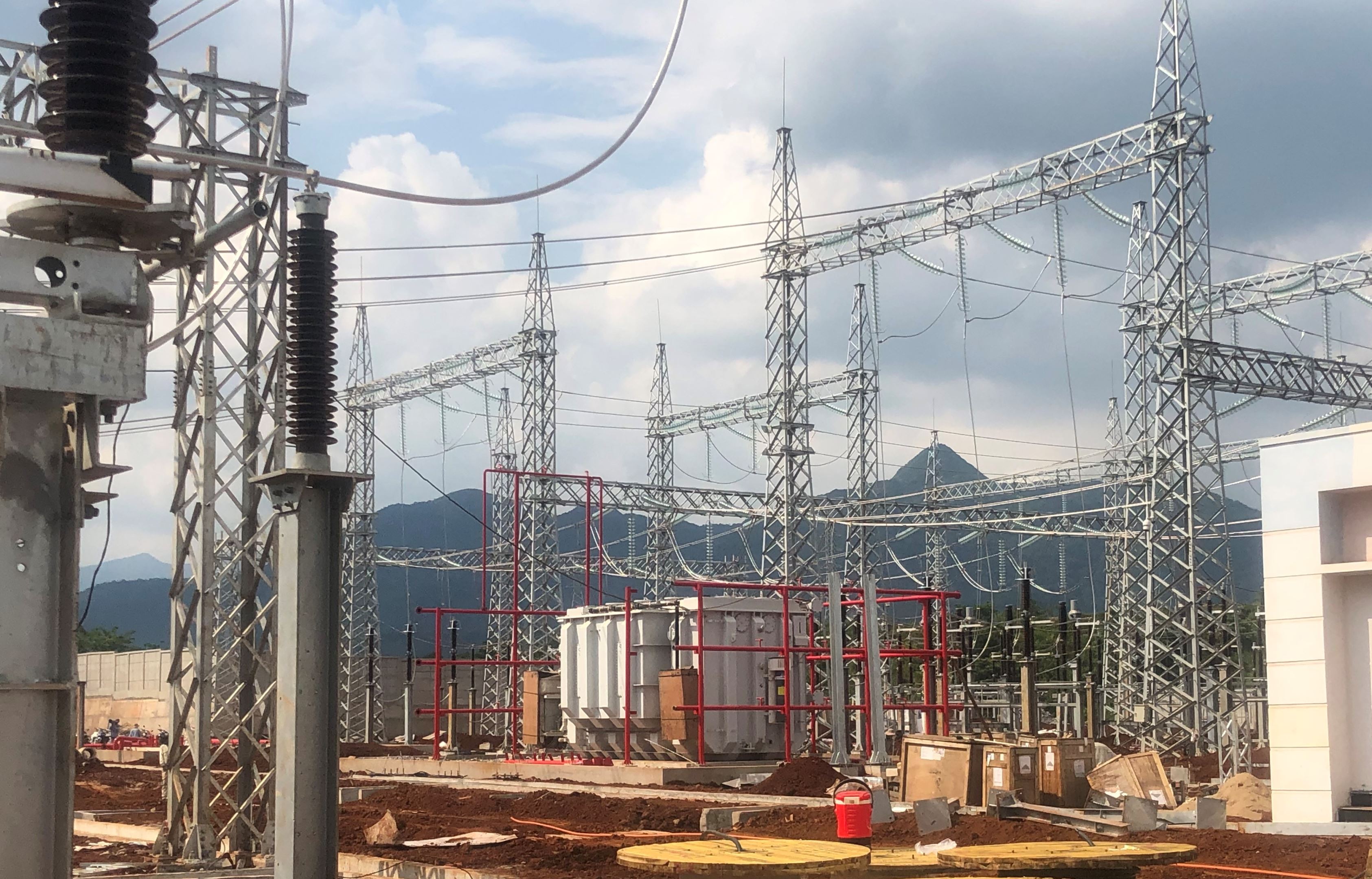

Thi công lắp đặt TBA 220 kV Lao Bảo

Dự án có quy mô: phần ĐD 220 kV mạch kép Đông Hà - Lao Bảo được xây dựng mới, tổng chiều dài 47,3 km với 124 vị trí cột, đi qua các huyện: Triệu Phong, Cam Lộ, Đa Krông và Hướng Hóa. Phần TBA 220 kV Lao Bảo (xã Tân Hợp, huyện Hướng Hóa, tỉnh Quảng Trị) được thiết kế lắp đặt 02 máy biến áp (MBA) 220 kV x 250 MVA. Trong đó giai đoạn 1 (dự kiến đóng điện cuối tháng 5 năm 2021) lắp đặt trước 01 MBA và giai đoạn 2 (dự kiến đóng điện cuối tháng 6 năm 2021) lắp đặt MBA thứ 2; mở rộng 02 ngăn xuất tuyến 220 kV tại TBA 220 kV Đông Hà (xã Triệu Ái, huyện Triệu Phong, tỉnh Quảng Trị).

Trong dự án này, Truyền tải điện (TTĐ) Quảng Trị (thuộc Công ty Truyền tải điện 2 - PTC2) được giao nhiệm vụ thực hiện công tác tư vấn giám sát và chuẩn bị tiếp nhận vận hành TBA 220 kV Lao Bảo và ĐD 220 kV Đông Hà - Lao Bảo.

Đến nay, khối lượng TTĐ Quảng Trị đã tham gia tư vấn giám sát cụ thể như sau: phần ĐD đã đào đất hố móng hoàn thiện được 85 vị trí; đúc bê tông móng hoàn thành 71 vị trí; tiếp địa hoàn thành 17 vị trí; thi công kè móng, mương thoát nước hoàn thành 01 vị trí; dựng cột hoàn thành 19 vị trí.

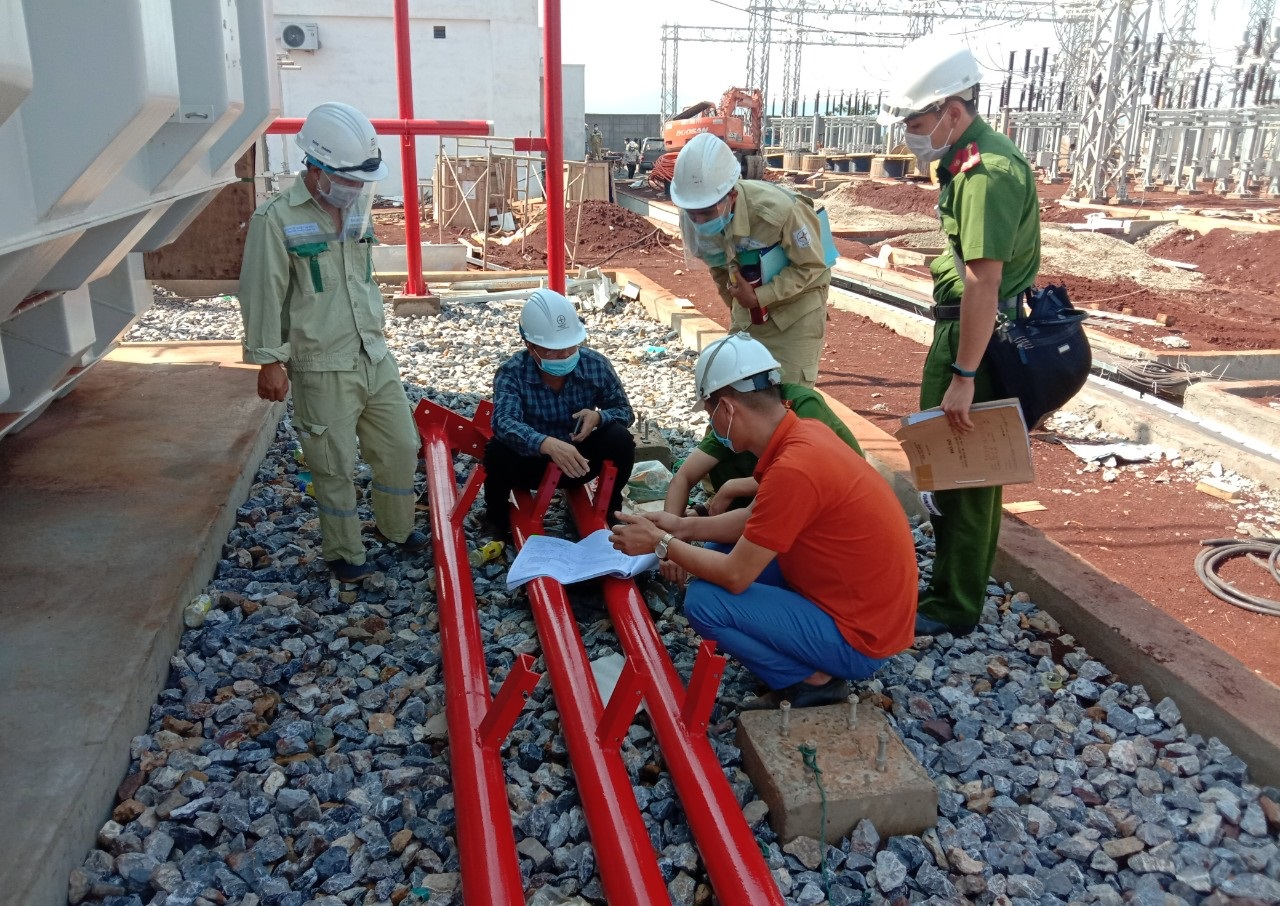

Kiểm tra, nghiệm thu hệ thống phòng cháy chữa cháy tại TBA 220 kV Lao Bảo

Về phần TBA 220 kV Lao Bảo: phần xây lắp móng cổng, cột thiết bị 220 – 110 kV đã cơ bản hoàn thành; bóc thực vật nền trạm và nền đường đạt 5630,12 m³ (96%), đào đất nền trạm 18542,7 m³ (92%) cùng nhiều hạng mục liên quan đến tường rào, kè mương, nhà điều khiển và các hạng mục phía ngăn lộ 110 kV cũng đang được thực hiện theo đúng kế hoạch đề ra. Hiện nay các đơn vị thi công đang tiến hành lắp đặt MBA, thiết bị và đấu nối.

Để thực hiện tốt công tác tư vấn giám sát cũng như chuẩn bị tiếp nhận vận hành, TTĐ Quảng Trị đã thành lập tổ tư vấn giám sát do Giám đốc TTĐ Quảng Trị làm tổ trưởng. Trong quá trình triển khai dự án, tổ tư vấn giám sát đã phối hợp chặt chẽ với các đơn vị nhằm đáp ứng tiến độ thi công, đảm bảo chất lượng công trình.

Tùng Lâm
