Triển khai dự án cấp điện cho xã đảo Nhơn Châu, Bình Định

Thứ ba, 21/4/2020 | 14:54 GMT+7
Dự án cấp điện bằng cáp ngầm xuyên biển cho đảo Nhơn Châu, Bình Định do Tổng công ty Điện lực miền Trung (EVNCPC) làm chủ đầu tư.

Mới đây, Phó Chủ tịch UBND tỉnh Bình Định Trần Hữu Thế có buổi làm việc với Ban chỉ đạo dự án cấp điện bằng cáp xuyên biển cho đảo Nhơn Châu, Bình Định về việc triển khai dự án cấp điện bằng cáp ngầm xuyên biển cho đảo Nhơn Châu, TP Quy Nhơn, tỉnh Bình Định do Liên minh châu Âu (EU) tài trợ.

Dự án gồm 4 hạng mục: ngăn xuất tuyến 22kV tại trạm biến áp 110kV Sông Cầu và đường dây 22kV trên đất liền thuộc địa phận Thị xã Sông Cầu; xây dựng mới tuyến cáp ngầm 22kV xuyên biển mạch đơn, chiều dài hơn 10km, nối từ trạm cắt 22kV Hòa An (xã Xuân Hòa, Thị xã Sông Cầu) đến xã đảo Nhơn Châu; xây dựng trạm cắt 22kV Nhơn Châu, 2 trạm biến áp 22/0,4kV với tổng công suất 650kVA; xây dựng hệ thống viễn thông và cáp thông tin… Tổng kinh phí thực hiện dự án gần 351,5 tỉ đồng từ nguồn vốn ODA không hoàn lại do EU tài trợ.

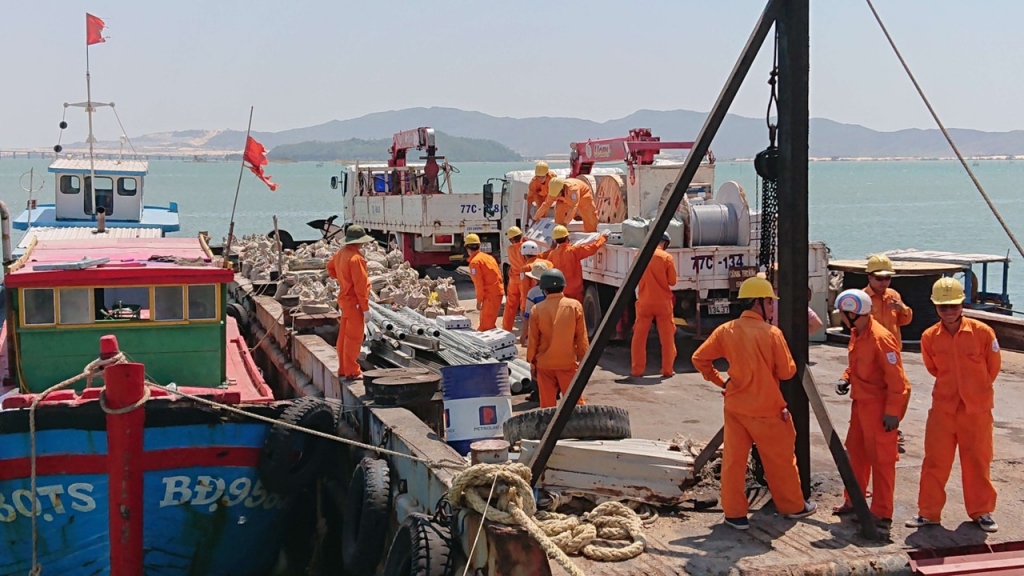

Vận chuyển trang thiết bị lắp đặt lưới điện ra đảo Nhơn Châu

Dự án được triển khai từ tháng 4/2020 và dự kiến hoàn thành vào tháng 9/2020. Mục tiêu của dự án là cấp điện ổn định và liên tục từ lưới điện quốc gia cho hơn 500 hộ dân cùng các cơ quan, tổ chức trên đảo Nhơn Châu, tỉnh Bình Định.

Phó Chủ tịch UBND tỉnh Bình Định nhấn mạnh: Nhơn Châu là một trong các đảo tiền tiêu của Tổ quốc, có vị trí chiến lược đặc biệt quan trọng về quốc phòng - an ninh cũng như phát triển kinh tế biển đảo. Do vậy, việc cấp điện cho khu vực này có ý nghĩa vô cùng quan trọng, thiêng liêng. Mặc dù dự án chủ yếu phục vụ cho người dân thuộc tỉnh Bình Định, nhưng phần lớn hạng mục công trình được triển khai trên địa bàn Thị xã Sông Cầu, tỉnh Phú Yên. Do vậy, UBND tỉnh yêu cầu Công ty Điện lực Phú Yên và Thị xã Sông Cầu phải tạo mọi điều kiện đẩy nhanh tiến độ đền bù, giải phóng mặt bằng để các đơn vị thi công sớm triển khai, hoàn thành dự án đúng tiến độ. Mặc dù trong thời điểm thực hiện giãn cách xã hội vì dịch COVID-19 nhưng các địa phương liên quan cần tạo mọi điều kiện để các đơn vị triển khai thi công, hoàn thành dự án kịp tiến độ và phải đảm bảo các điều kiện về an toàn phòng chống dịch bệnh.

Nhã Quyên
