Đảm bảo hoàn thành kế hoạch khởi công, đóng điện các dự án truyền tải điện

Thứ ba, 8/6/2021 | 16:14 GMT+7
Ban Quản lý dự án các công trình điện miền Bắc (NPMB) đã quán triệt và chỉ đạo sát sao tập thể, cán bộ công nhân viên nỗ lực, quyết tâm thực hiện và hoàn thành kế hoạch Tổng công ty Truyền tải điện quốc gia (EVNNPT) giao năm 2021: khởi công 12 dự án, đóng điện 23 dự án.

Về kế hoạch khởi công: đến ngày 31/5, NPMB thực hiện khởi công được dự án cải tạo đường dây (ĐZ) 220 kV Phả Lại - rẽ nhiệt điện Hải Dương. Một số dự án đảm bảo tiến độ nhưng vẫn còn một số dự án có nguy cơ chậm tiến độ khởi công do tiềm ẩn rủi ro trong thực hiện các thủ tục đầu tư như: dự án ĐZ 220 kV Phong Thổ - Than Uyên và dự án ĐZ 220kV Than Uyên - TBA 500 kV Lào Cai; dự án lắp MBA thứ 3 trạm biến áp 220kV Vân Trì đang chờ hoàn thành sơ đồ cải tạo lại trạm 220kV Vân Trì.

Để đảm bảo kế hoạch khởi công các dự án năm 2021, Giám đốc NPMB đã chỉ đạo các phòng chức năng phối hợp, đẩy nhanh thủ tục để khởi công bổ sung các dự án: TBA 220kV Điện Biên, TBA 500kV Vĩnh Yên, TBA 220kV Phố Cao, qua đó đẩy nhanh tiến độ hoàn thành các dự án để kịp thời cấp điện cho các phụ tải trong năm 2022.

Trong công tác điều hành, NPMB luôn tập trung đôn đốc các nhà thầu tư vấn thiết kế đẩy nhanh công tác lập báo cáo nghiên cứu khả thi, thiết kế kỹ thuật; khẩn trương triển khai lựa chọn nhà thầu xây lắp, tư vấn giám sát, đo vẽ giải thửa, thu hồi đất, giao đất. Thêm vào đó, NPMB luôn chủ động bám sát, đề nghị tổ chức các buổi họp thẩm định tại Cục Điện lực và Năng lượng tái tạo, Bộ Công Thương để đẩy nhanh công tác thẩm định dự án của cơ quan quản lý nhà nước. Đặc biệt, NPMB luôn quan tâm trao đổi, đôn đốc, hỗ trợ các nhà thầu tư vấn thiết kế để nâng cao chất lượng sản phẩm thiết kế, tránh phải chỉnh sửa nhiều làm kéo dài thời gian chuẩn bị hồ sơ, thời gian trình duyệt.

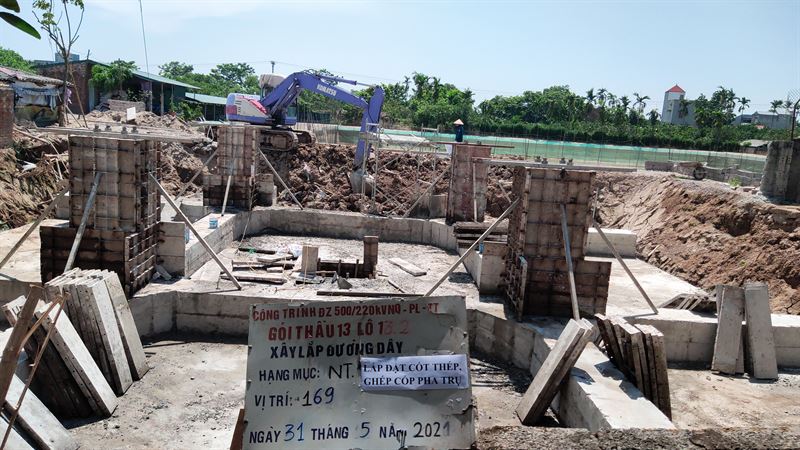

Thi công tại đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín

Về kế hoạch đóng điện: NPMB đã thực hiện đóng điện được tổng cộng 6 dự án bao gồm: nâng công suất TBA 500 kV Quảng Ninh, cải tạo ĐZ 220kV Phả Lại - rẽ nhiệt điện Hải Dương (đoạn từ Nhà máy nhiệt điện Phả Lại đến điểm đấu nối rẽ Nhà máy nhiệt điện Hải Dương), nâng khả năng tải ĐZ 220kV Hòa Bình - Chèm và Hà Đông - Chèm (đoạn ĐZ 220kV Tây Hà Nội - Thành Công). Đây là các dự án trọng điểm, góp phần truyền tải công suất các nhà máy điện khu vực, tăng cường liên kết lưới điện truyền tải giảm quá tải các MBA hiện hữu, đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện miền Bắc, giảm tổn thất điện năng, nâng cao độ tin cậy, an toàn cung cấp điện, nâng cao hiệu quả sản xuất kinh doanh của EVNNPT.

Các dự án đang đảm bảo tiến độ hoàn thành đóng điện năm 2021 bao gồm: TBA 220kV Sơn Động và đấu nối; nâng công suất TBA 220kV Vinh; nâng công suất TBA 220 kV Xuân Mai; nâng công suất TBA 500kV Nho Quan (giai đoạn 2); nâng khả năng tải ĐZ 220kV Việt Trì - Vĩnh Yên - Sóc Sơn; Yên Bái - Việt Trì và Thái Nguyên - Bắc Giang.

Các dự án có kế hoạch đóng điện đang bị ảnh hưởng bởi nhiều nguyên nhân khách quan như: dự án ĐZ 500kV Tây Hà Nội - Thường Tín; nâng khả năng tải ĐZ 220kV Phả Lại - Bắc Ninh và Phả Lại - Hiệp Hòa đang hoãn thi công đoạn Phả Lại - Bắc Ninh; TBA 220kV Yên Hưng và đấu nối và một số dự án khác bị chậm tiến độ do công tác bồi thường giải phóng mặt bằng, giá vật liệu có nhiều biến động...

Đứng trước khó khăn nêu trên, NPMB đã thực hiện đồng bộ nhiều giải pháp như: làm việc với chính quyền địa phương các cấp và các đơn vị liên quan để xử lý, giải quyết dứt điểm vướng mắc, tuyên truyền, vận động, giải thích về công tác đền bù và an toàn hành lang lưới điện để người dân trong diện bị ảnh hưởng của các dự án đồng thuận. Lãnh đạo NPMB quán triệt tập trung triển khai công tác lập và trình duyệt báo cáo đáp ứng đúng tiến độ đề ra. Đôn đốc các nhà thầu cung cấp vật tư thiết bị giao hàng đúng tiến độ, đẩy nhanh công tác nghiệm thu và lên phiếu giá cho các khối lượng đã giao; đôn đốc các nhà thầu xây lắp đẩy nhanh tiến độ thi công dự án đã được bàn giao và có vật tư thiết bị. Hoàn thành công tác lựa chọn nhà thầu cho các gói thầu được giao đóng điện trong năm.

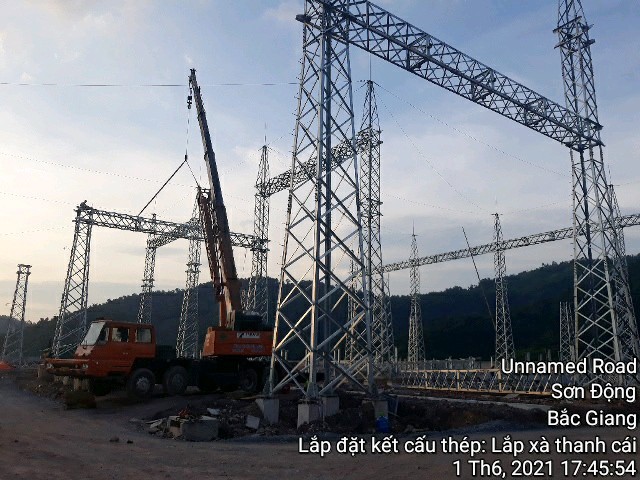

Lắp đặt xà thanh cái tại TBA 220kV Sơn Động

Bên cạnh đó, NPMB cũng quán triệt toàn thể cán bộ công nhân viên tập trung thực hiện tốt công tác chuyển đổi số theo kế hoạch của EVNNPT, áp dụng triệt để tiến bộ khoa học và công nghệ thông tin vào các mặt công tác nhằm nâng cao chất lượng công tác quản lý, điều hành, qua đó ngày càng nâng cao chất lượng, tiến độ công tác đầu tư xây dựng các dự án của NPMB.

Đồng thời, NPMB cũng đẩy mạnh công tác tuyên truyền bằng nhiều hình thức với các cơ quan thông tấn báo chí để tuyên truyền về mục đích, hiệu quả của dự án mang lại cũng như những khó khăn, bất cập cần được tháo gỡ nhằm tạo sự đồng thuận trong nhân dân và sự phối hợp của các cấp chính quyền.

Đình Tú
