Hiện EVNNPT đang triển khai đầu tư xây dựng 4 dự án lưới điện đồng bộ với NMĐ Nhơn Trạch 3 và 4, trong đó 3 dự án: trạm biến áp 220kV khu công nghiệp Nhơn Trạch và đấu nối; đường dây 220kV NMĐ Nhơn Trạch 3 - trạm biến áp 500kV Long Thành; đường dây 500kV NMĐ Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè giao Ban Quản lý dự án các công trình điện miền Nam (SPMB) quản lý điều hành; dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái giao Ban Quản lý dự án truyền tải điện (NPTPMB) quản lý điều hành dự án.
Cuộc họp của Ban chỉ đạo rà soát tiến độ các dự án giải tỏa công suất NMĐ Nhơn Trạch 3, 4
Đây là những dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế - xã hội các tỉnh khu vực phía Nam, trong đó có tỉnh Đồng Nai. Các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng và tăng nguồn thu ngân sách cho địa phương.
Tuy nhiên, hiện nay, những dự án này đang gặp khó khăn, vướng mắc như các địa phương tại Đồng Nai chưa thể ban hành thông báo thu hồi đất do vướng mắc thủ tục; công tác thực hiện giá đất cụ thể để thực hiện dự án cũng đang phải chờ ý kiến các sở ngành của tỉnh…
Sau khi nghe SPMB, NPTPMB trình bày báo cáo tình hình thực hiện các dự án liên quan và ý kiến của các Ban tham dự cuộc họp, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên cho biết: Đây là các dự án trọng điểm cấp bách của Tổng công ty và là dự án có ý nghĩa quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3, Nhơn Trạch 4 nhằm đảm bảo cung cấp điện cho hệ thống.
Hiện nay, các vướng mắc liên quan đến thủ tục pháp lý đang được dần tháo gỡ. Do đó, lãnh đạo EVNNPT yêu cầu SPMB cần tiếp tục chủ động bám sát và phối hợp chặt chẽ với UBND tỉnh Đồng Nai, các sở ban ngành, chính quyền địa phương trong việc tháo gỡ vướng mắc, khó khăn liên quan đến công tác quy hoạch, kế hoạch sử dụng đất, bồi thường giải phóng mặt bằng các dự án nhằm sớm bàn giao mặt bằng cho nhà thầu thi công, nhận mặt bằng đến đâu tổ chức thi công ngay đến đó, bảo đảm yêu cầu về kỹ thuật, chất lượng công trình, đáp ứng tiến độ vận hành thương mại của NMĐ Nhơn Trạch 3 và Nhơn Trạch 4.

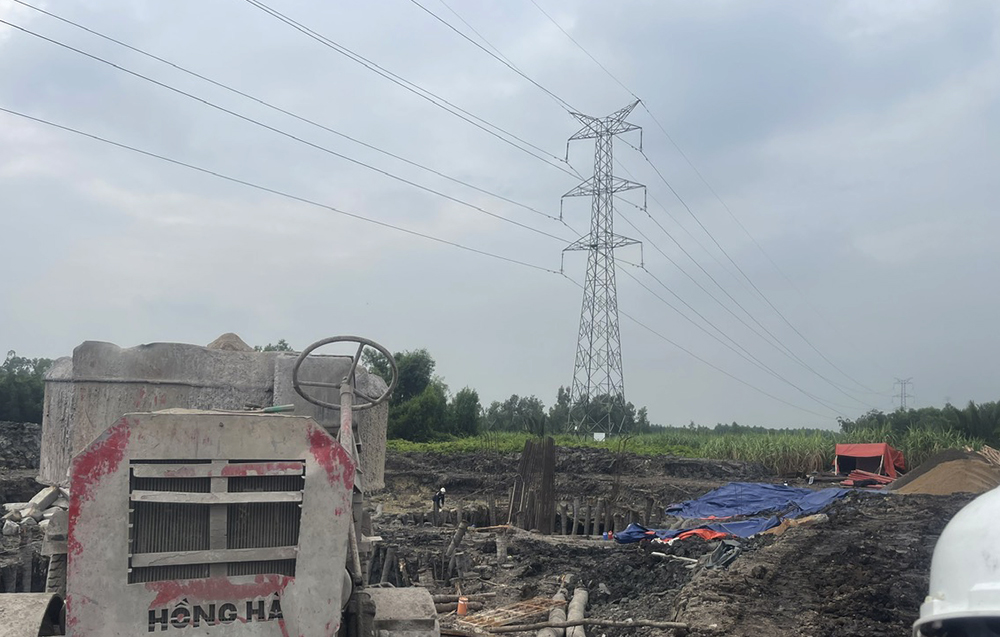

Việc thi công các dự án truyền tải giải tỏa công suất NMĐ Nhơn Trạch 3, 4 hiện đang gặp nhiều khó khăn, vướng mắc
Các đơn vị cần tập trung cao độ, phát huy tinh thần triển khai dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối, làm việc với quyết tâm cao nhất, nỗ lực lớn nhất đưa dự án về đích. Trong đó, hàng tuần, các đơn vị báo cáo EVNNPT tình hình thực hiện cụm dự án phục vụ cấp điện thử nghiệm và giải phóng công suất của NMĐ Nhơn Trạch 3, 4. Những khó khăn, vướng mắc trong quá trình triển khai phải báo cáo hàng ngày.
Trong đó, SPMB chỉ đạo nhà thầu tập trung toàn bộ lực lượng để dựng cột, kéo dây đảm bảo hoàn thành dự án đường dây 500kV NMĐ Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè trong tháng 10/2024. Phối hợp với địa phương sớm có phương án bồi thường giải phóng mặt bằng để triển khai dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành.
NPTPMB cần tiếp tục phối hợp chặt chẽ với chính quyền địa phương trong công tác bồi thường giải phóng mặt bằng để đảm bảo có mặt bằng khởi công dự án vào tháng 1/2025 và tập trung nguồn lực để hoàn thành đóng điện dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái trong tháng 10/2025.
Các ban chức năng của EVNNPT theo nhiệm vụ được giao chủ động tham mưu cho lãnh đạo EVNNPT công việc điều hành dự án trong quá trình xây dựng, đảm bảo tiến độ cấp điện thử nghiệm, giải tỏa công suất NMĐ Nhơn Trạch 3, 4 đáp ứng được yêu cầu.
