Đẩy nhanh tiến độ dự án đường dây 500kV Hải Phòng – Thái Bình

Thứ hai, 27/10/2025 | 15:27 GMT+7
Dự án đường dây 500kV Hải Phòng – Thái Bình là công trình trọng điểm, có ý nghĩa đặc biệt trong việc đảm bảo truyền tải công suất, đáp ứng nhu cầu phụ tải cho khu vực miền Bắc, được EVNNPT chỉ đạo quyết liệt nhằm hoàn thành đúng kế hoạch trong năm 2025.

Ngày 27/10, Chủ tịch HĐTV Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Nguyễn Tuấn Tùng cùng đoàn công tác đã kiểm tra hiện trường và đôn đốc tiến độ thi công dự án đường dây 500kV Hải Phòng – Thái Bình.

Dự án đường dây 500kV Hải Phòng – Thái Bình có ý nghĩa đặc biệt quan trọng nhằm đảm bảo truyền tải công suất đầy đủ, ổn định và tin cậy cho TBA 500kV Hải Phòng; đáp ứng nhu cầu phụ tải cho thành phố Hải Phòng, tỉnh Hưng Yên và các khu vực lân cận theo tiêu chí N-1. Đồng thời, dự án góp phần nâng cao chất lượng điện áp, giảm tổn thất kỹ thuật và tăng cường liên kết, linh hoạt trong vận hành lưới điện 500kV khu vực miền Bắc.

Dự án khởi công ngày 17/8/2025. Đây là công trình năng lượng cấp đặc biệt do EVNNPT làm chủ đầu tư, Ban quản lý dự án các công trình điện miền Bắc (NPMB) quản lý điều hành, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi dự án hoàn thành.

Dự án được triển khai trên địa bàn các xã: An Quang, An Khánh, Quyết Thắng, Lạc Phượng, Nguyên Giáp, Vĩnh Thịnh (thành phố Hải Phòng); các xã: A Sào, Vĩnh Hòa, Minh Thọ, Quỳnh Phụ, Quỳnh An, Nguyễn Du, Thần Khê (tỉnh Hưng Yên).

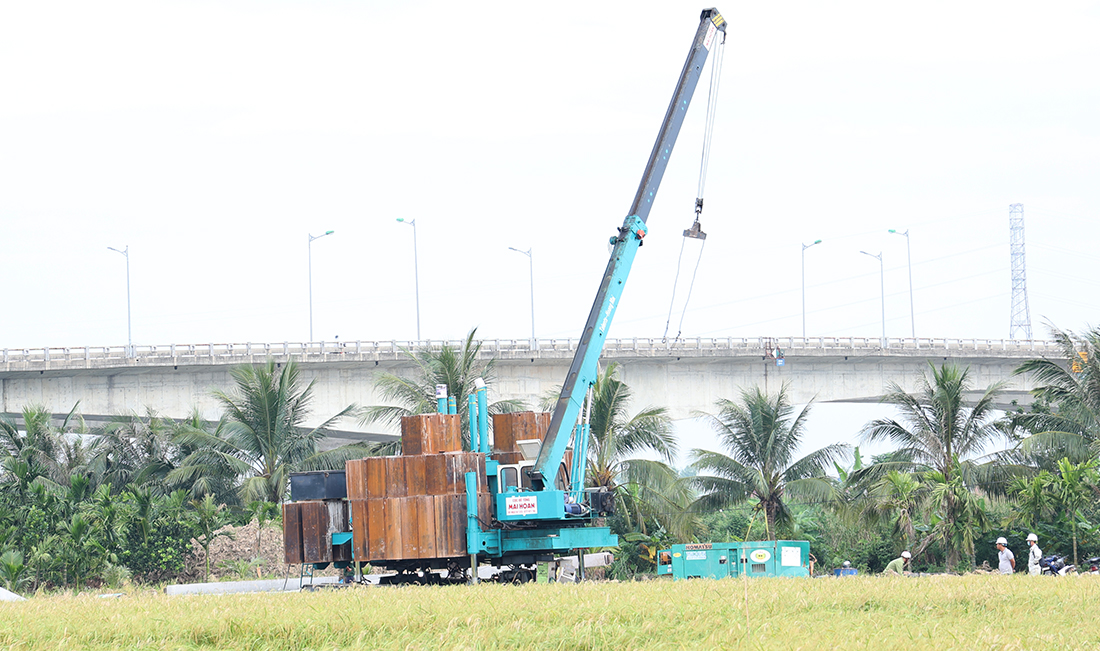

Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng nghe đơn vị thi công báo cáo tình hình triển khai dự án đoạn qua thành phố Hải Phòng

Quy mô dự án bao gồm xây dựng mới 2 mạch đường dây 500kV với tổng chiều dài 38,3 km. Điểm đầu tại thanh cái 500kV của trạm biến áp 500kV Hải Phòng, điểm cuối tại thanh cái 500kV của TBA 500kV Thái Bình. Trong đó, đoạn qua thành phố Hải Phòng dài 20,4 km với 52 vị trí móng và 22 khoảng néo; đoạn qua tỉnh Hưng Yên dài 17,9 km với 47 vị trí cột và 15 khoảng néo.

Đến nay, với sự chỉ đạo sát sao của EVNNPT, sự ủng hộ của chính quyền địa phương và nỗ lực của các đơn vị tham gia dự án, công tác bàn giao mặt bằng đã đạt 88/99 vị trí móng. Trong đó, đoạn qua thành phố Hải Phòng đã bàn giao 43/52 vị trí; đoạn qua Hưng Yên đã bàn giao 45/47 vị trí cho các nhà thầu thi công. Còn lại 2 vị trí vướng một doanh nghiệp đã được phê duyệt điều chỉnh thiết kế, đang thực hiện công tác bồi thường, vận động, dự kiến bàn giao trong tháng 10/2025.

Thi công vị trí móng cọc dự án đường dây 500kV Hải Phòng – Thái Bình đoạn qua thành phố Hải Phòng

Về công tác thi công, hiện đang triển khai đồng loạt tại 86 vị trí móng. Trong đó, đã đúc móng xong 28 vị trí, đang triển khai thi công 58 vị trí; đã lắp dựng hoàn thành 2 vị trí cột, đang lắp dựng 7 vị trí.

Mặc dù tiến độ thi công phần móng đã đạt khối lượng lớn, tuy nhiên tiến độ cung cấp cột thép của nhà thầu vẫn chậm. Việc vận chuyển cột thép diễn ra rời rạc, không đảm bảo tiến độ khiến nhiều vị trí móng đã hoàn thành nhưng chưa có cột để dựng.

Ngoài ra, công tác giải phóng mặt bằng tại một số khu vực thuộc thành phố Hải Phòng còn gặp khó khăn. Hiện vẫn còn 9 vị trí chưa bàn giao mặt bằng do chờ điều chỉnh thiết kế và vướng mắc với các hộ dân chưa đồng ý nhận tiền theo phương án bồi thường.

Bên cạnh đó, khu vực dự án liên tiếp chịu ảnh hưởng bởi mưa bão trong thời gian qua, đặc biệt là các cơn bão số 10 và 11, gây mưa lớn, ngập úng, ảnh hưởng đến việc thi công móng, làm đường và xử lý mặt bằng ép cọc.

Các nhà thầu thi công cam kết huy động tối đa nguồn lực để đẩy nhanh tiến độ, đồng thời mong muốn chủ đầu tư tiếp tục phối hợp chặt chẽ với chính quyền địa phương trong công tác bồi thường, giải phóng mặt bằng. Ngoài ra, cần có sự phối hợp nhịp nhàng trong việc cung cấp vật tư, thiết bị để tổ chức thi công hợp lý, đáp ứng yêu cầu tiến độ, đảm bảo hoàn thành dự án trong năm 2025.

Tại buổi kiểm tra hiện trường và họp rà soát tiến độ dự án, Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng ghi nhận những nỗ lực của NPMB và các đơn vị thi công trong việc đẩy nhanh tiến độ, sớm có mặt bằng phục vụ thi công. Tuy nhiên, khối lượng công việc của dự án vẫn còn rất lớn.

Để đáp ứng tiến độ, lãnh đạo EVNNPT yêu cầu NPMB tiếp tục tập trung trong công tác chỉ đạo, điều hành; huy động đầy đủ nhân lực thực hiện bồi thường giải phóng mặt bằng; đôn đốc hội đồng đền bù, chính quyền các xã và các cơ quan địa phương để thúc đẩy tiến độ phê duyệt phương án bồi thường, vận động bàn giao mặt bằng các vị trí móng còn lại trong tháng 10/2025. Đồng thời, cần đẩy mạnh công tác rà soát, kiểm kê hành lang tuyến và bàn giao hành lang kéo dây trước ngày 15/11/2025.

Các nhà thầu cần khẩn trương bố trí đủ thiết bị và nhân lực tại các vị trí móng cọc, đảm bảo việc đúc – vận chuyển – ép cọc đại trà được liên tục, không gián đoạn. Đồng thời, tổ chức đầy đủ các đội lắp dựng để triển khai ngay sau khi móng đủ điều kiện thi công.

Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng chủ trì cuộc họp rà soát tiến độ dự án với các đơn vị liên quan

Đối với các gói thầu cung cấp và vận chuyển cột thép, lãnh đạo EVNNPT yêu cầu NPMB khẩn trương kiểm tra, kiểm soát tình hình gia công, chế tạo, sản xuất, vận chuyển và cung cấp hàng hóa, đảm bảo hoàn thành trong tháng 10/2025.

Đối với các vị trí giao chéo tuyến đường sắt Lào Cai – Hà Nội – Hải Phòng, NPMB cần tiếp tục làm việc, đôn đốc Ban quản lý đường sắt để sớm xác định tuyến điện di dời theo chỉ đạo của EVNNPT, đồng thời báo cáo kịp thời những vướng mắc vượt thẩm quyền để được giải quyết.

Lãnh đạo EVNNPT yêu cầu Ban Tổng giám đốc và NPMB tập trung chỉ đạo, tháo gỡ khó khăn tại các vị trí vướng mắc, quyết tâm cao nhất hoàn thành dự án trong năm 2025.

Thu Hà
