Tổng Liên đoàn Lao động Việt Nam và Tập đoàn Điện lực Việt Nam (EVN) chọn công trình này trong danh mục trọng điểm cấp bách của EVN để hoàn thành đóng điện trong năm 2025 và được EVNNPT, Công đoàn EVNNPT phát động thi đua phấn đấu hoàn thành sớm nhất.

Các đơn vị liên quan chứng kiến thời khắc đóng điện dự án trạm biến áp 220kV Vũng Áng và đấu nối
Dự án do EVNNPT làm chủ đầu tư, Ban quản lý dự án các công trình điện miền Trung thay mặt chủ đầu tư quản lý, điều hành dự án; Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành.
Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Vũng Áng, tỉnh Hà Tĩnh. Trạm có quy mô đến 2030 là 2 máy biến áp công suất 2x250MVA, giai đoạn này lắp đặt 1 máy biến áp công suất 125MVA. Trạm được thiết kế với 3 cấp điện áp 220kV, 110kV, 22kV.
Phần đường dây đấu nối có chiều dài 2x13,4 km. Tuyến đường dây đấu nối đi qua địa phận phường Vũng Áng và phường Sông Trí, tỉnh Hà Tĩnh.

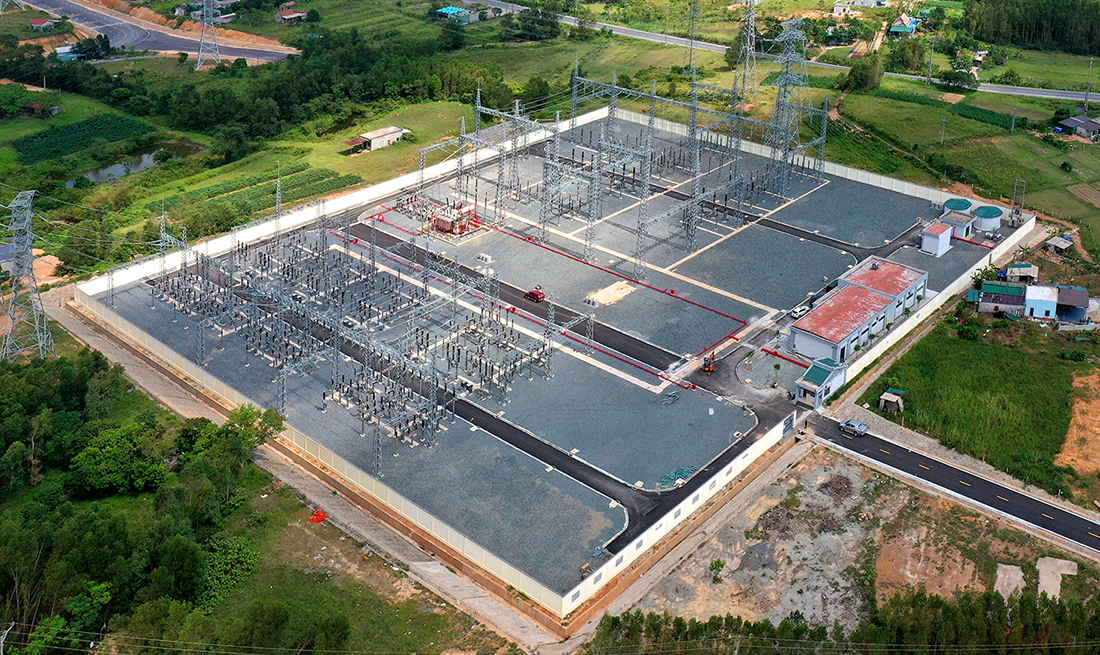

Toàn cảnh trạm biến áp 220kV Vũng Áng và đường dây đấu nối
Thời gian qua, việc thi công dự án gặp rất nhiều khó khăn vướng mắc trong công tác bồi thường giải phóng mặt bằng, đặc biệt là đoạn tuyến đi qua tổ dân phố Tây Yên, phường Vũng Áng. Vượt qua khó khăn, các đơn vị liên quan đã hoàn thành, đóng điện trạm biến áp 220kV Vũng Áng vào ngày 21/9/2025.
Tuy nhiên, để phát huy hết hiệu quả của dự án cần sớm hoàn thành phần đường dây 220kV đấu nối. Quá trình triển khai thi công phần đường dây đấu nối gặp nhiều thách thức trong công tác bồi thường giải phóng mặt bằng khi một số hộ dân cố tình chống đối, ngăn cản đơn vị thi công kéo dây tại khoảng néo 06-08 có chiều dài khoảng 600 mét.
Với sự chỉ đạo sát sao của Tỉnh ủy, UBND tỉnh Hà Tĩnh, sự vào cuộc của các sở, ngành, Công an tỉnh Hà Tĩnh và sự ủng hộ của chính quyền địa phương khi đã huy động lực lượng bảo vệ thi công cho công tác kéo dây khoảng néo 06-08, từ đó đưa dự án về đích, đáp ứng tiến độ đề ra.

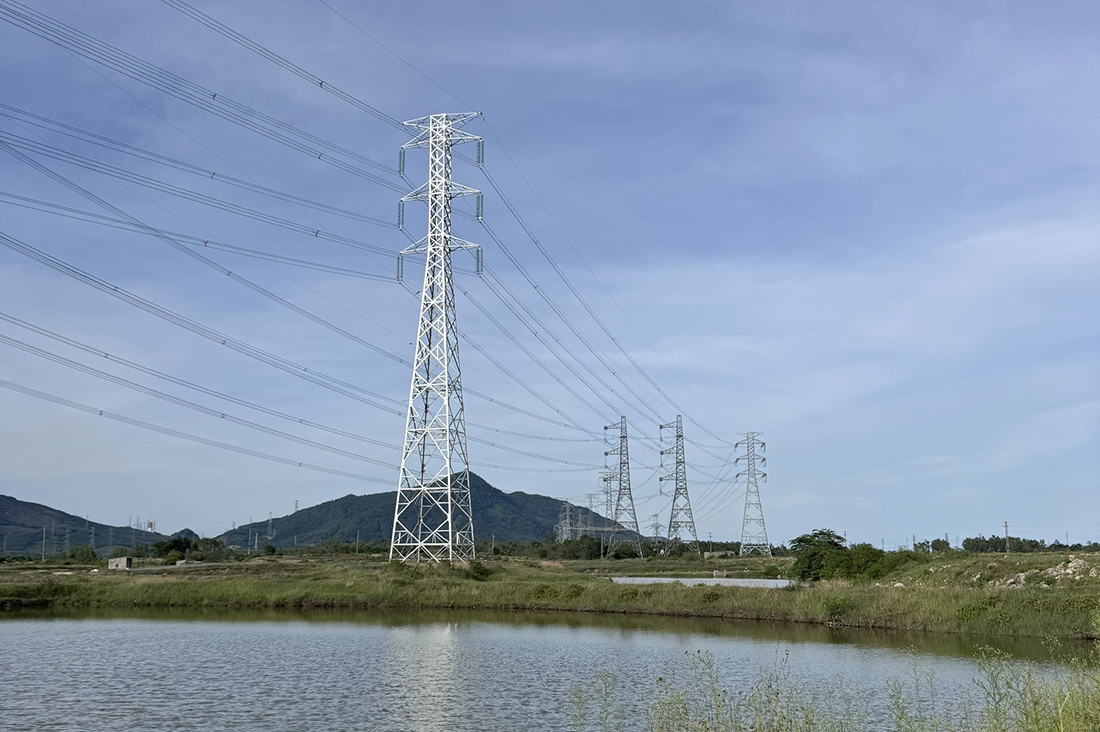

Đường dây 220kV đấu nối từ trạm biến áp 220kV Vũng Áng đến Nhà máy nhiệt điện Vũng Áng
Dự án trạm biến áp 220kV Vũng Áng và đấu nối sau khi hoàn thành có ý nghĩa quan trọng nhằm đảm bảo cung cấp điện cho nhiều phụ tải quan trọng của tỉnh Hà Tĩnh, đặc biệt là khu kinh tế Vũng Áng có nhiều khu công nghiệp và nhà máy sản xuất quan trọng của địa phương; giải phóng công suất cho Nhà máy nhiệt điện Vũng Áng, đồng thời góp phần giảm tổn thất điện năng, đảm bảo an toàn vận hành hệ thống điện, nâng cao độ tin cậy và chất lượng cung cấp điện, phục vụ phát triển kinh tế - xã hội trên địa bàn tỉnh Hà Tĩnh.
