Vẫn còn vướng mắc về mặt bằng
Dự án đường dây 500kV Lào Cai - Vĩnh Yên là dự án trọng điểm quốc gia đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, giao Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, Ban quản lý dự án điện 1 là đại diện chủ đầu tư. Đây là công trình đường dây 500kV mạch kép có tổng chiều dài 229,5km với tổng cộng 468 vị trí móng cột điện. Dự án đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc với điểm đầu là trạm 500kV Lào Cai, điểm cuối là trạm 500kV Vĩnh Yên.
Sau khi đưa vào vận hành, đường dây có khả năng truyền tải công suất từ các nhà máy thủy điện ở khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia và tăng khả năng nhập khẩu điện, đồng thời tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện; nâng cao khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia; giảm tổn thất điện năng trong lưới truyền tải; tăng hiệu quả sản xuất kinh doanh điện của EVN. Theo kế hoạch, dự án sẽ nghiệm thu, đóng điện đưa vào sử dụng trước ngày 31/8/2025.

Quang cảnh cuộc họp
Theo đại diện Tập đoàn Điện lực Việt Nam (EVN), tính đến ngày 27/3, các địa phương có dự án đi qua đã bàn giao mặt bằng được 434/468 vị trí móng cột (92,7%), còn 34 vị trí móng chưa bàn giao. Cụ thể, tỉnh Lào Cai đã bàn giao 100/100 vị trí (100%); tỉnh Yên Bái đã bàn giao 154/173 vị trí (89%), còn 19 vị trí chưa bàn giao; tỉnh Phú Thọ đã bàn giao 81/94 vị trí (86%), còn 13 vị trí chưa bàn giao; tỉnh Vĩnh Phúc đã bàn giao 99/01 vị trí (98%), còn 2 vị trí chưa bàn giao.
Về phần hành lang tuyến, Ban quản lý dự án điện 1 (EVNPMB1) đã hoàn thành công tác đo vẽ, cắm và bàn giao mốc cho địa phương 242/242 khoảng néo. Phê duyệt và bàn giao hồ sơ cho các tỉnh: Lào Cai, Phú Thọ, Vĩnh Phúc đã hoàn thành; tỉnh Yên Bái đã hoàn thành 10/23 xã, còn 13/23 xã EVNPMB1 đã trình hồ sơ để Văn phòng Đăng ký đất đai tỉnh xem xét, phê duyệt.
Bên cạnh đó, tỉnh Lào Cai đã có quyết định phê duyệt phương án bồi thường, hỗ trợ tái định cư, đang thực hiện chi trả tiền; 3 tỉnh đang thực hiện công tác kiểm đếm để lập phương án bồi thường, hỗ trợ tái định cư và còn 4 tỉnh chưa thực hiện bàn giao hành lang tuyến cho chủ đầu tư.

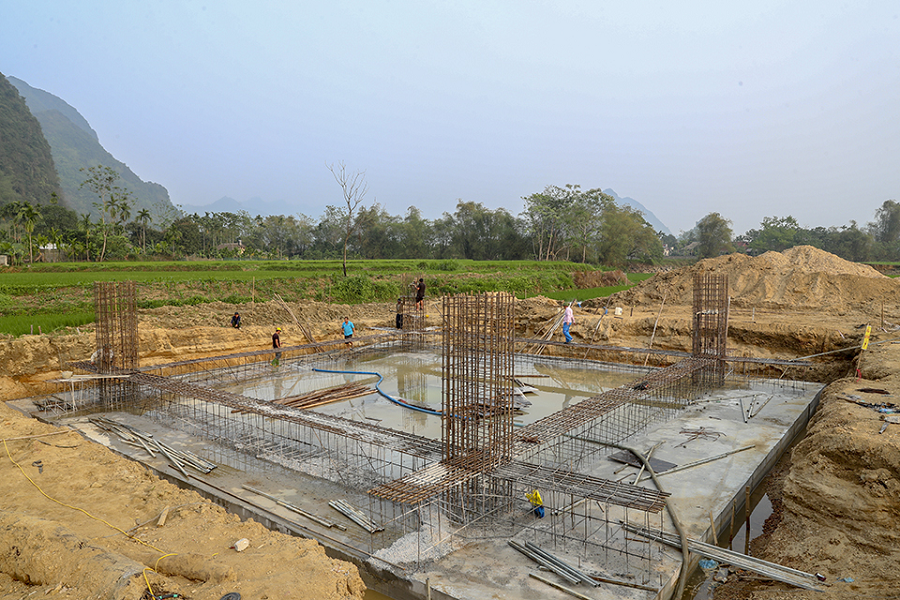

EVN đã hoàn thành lựa chọn nhà thầu cho 32/36 gói thầu. Hiện nay các nhà thầu đang khẩn trương thỏa thuận/đền bù, mở đường thi công và triển khai thi công đào đúc móng. Tuy nhiên, đến ngày 27/3 vẫn còn 34/468 vị trí chưa bàn giao mặt bằng. Bên cạnh đó, 10/12 huyện chưa hoàn thành công tác phê duyệt giá đất và 11/12 huyện chưa phê duyệt phương án bồi thường, hỗ trợ tái định cư chính thức…
Vì vậy, để đảm bảo tiến độ thi công, đại diện EVN kiến nghị các tỉnh xác định phương án tái định cư đối với những hộ dân đủ điều kiện tái định cư theo thứ tự ưu tiên: tái định cư tại chỗ, tự tái định cư, tái định cư vào khu tái định cư có sẵn, xây dựng khu tái định cư mới. Tiếp tục hỗ trợ, phối hợp với EVN/EVNPMB1 và các nhà thầu vận động người dân cho mượn đường phục vụ thi công...
Trao đổi tại cuộc họp, Phó Chủ tịch UBND tỉnh Yên Bái Ngô Hạnh Phúc cho biết, tính đến hết ngày 27/3, tỉnh Yên Bái đã bàn giao cho nhà thầu thi công 154/173 vị trí móng cột. Ngoài ra, Yên Bái đang tiến hành kiểm kê hành lang tuyến và tạm thời tổ chức chi trả đền bù cho người dân. Tuy vậy, việc thẩm định, đo đạc bản đồ còn chậm do đó ảnh hưởng đến tiến độ kiểm kê, giải phóng mặt bằng. Tỉnh cũng kiến nghị chủ đầu tư bố trí đủ nhân lực tại các xã để thực hiện dự án.
Theo lãnh đạo UBND tỉnh Yên Bái, thời gian tới, tỉnh sẽ tập trung cao độ, quyết liệt cho công tác giải phóng mặt bằng. Tập trung nhân lực hoàn thành hành kiểm đếm hành lang tuyến xong trước ngày 15/4 và cơ bản hoàn thành để bàn giao trước ngày 30/4.
Trong khi đó, đến nay, tỉnh Phú Thọ đã hoàn thành 82 vị trí móng cột, còn 12 vị trí chưa bàn giao. Theo ông Nguyễn Mạnh Sơn, Phó Chủ tịch UBND tỉnh Phú Thọ, để đảm bảo tiến độ dự án, cần sự phối hợp tốt giữa chủ đầu tư với các địa bàn, đồng thời chủ đầu tư cần sớm bàn giao hồ sơ để địa phương có căn cứ lập phương án bồi thường.
Theo đại diện Sở Công Thương tỉnh Vĩnh Phúc, nhằm thực hiện dự án đường dây 500kV Lào Cai - Vĩnh Yên, Tỉnh ủy Vĩnh Phúc đã chỉ đạo quyết liệt và giao chỉ tiêu cho các địa phương thực hiện, đến thời điểm hiện nay đã bàn giao 99/101 vị trí, còn 2 vị trí. Với các hộ dân bị ảnh hưởng, tỉnh đã có phương án cụ thể như tái định cư tại chỗ; xem xét vị trí khác hoặc sử dụng quỹ đất ở các địa phương để bố trí cho các hộ dân này. Tỉnh Vĩnh Phúc cam kết đến ngày 15/4 cơ bản hoàn thành việc bàn giao hành lang tuyến và hiện các địa phương đang triển khai nhằm thực hiện đúng tiến độ.
Huy động nguồn lực, đảm bảo các mốc tiến độ
Phát biểu tại cuộc họp, Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên cho biết, đến thời điểm này, toàn tuyến đã bàn giao được 442/468 vị trí móng, tăng hơn 90% số vị trí so với cuộc họp giao ban trước (ngày 21/2) là tiến bộ rất rõ nét. Dự án đã được Thủ tướng Chính phủ chính thức khởi công vào ngày 16/3/2025.
Mặc dù đạt được nhiều kết quả nhưng theo Bộ trưởng, hiện toàn tuyến vẫn còn 26 vị trí móng cột chưa bàn giao; toàn bộ hành lang tuyến qua 4 tỉnh chưa bàn giao; công tác phê duyệt giá đất, phê duyệt phương án bồi thường vẫn còn nhiều huyện chưa hoàn thành; việc mở đường tạm thi công, bãi tập kết nguyên vật liệu còn gặp nhiều khó khăn...

Huy động nhân lực, đẩy nhanh tiến độ thi công dự án đường dây 500kV Lào Cai - Vĩnh Yên
Để đảm bảo tiến độ đề ra, Bộ trưởng Bộ Công Thương đề nghị UBND các tỉnh tiếp tục huy động toàn bộ hệ thống chính trị vào cuộc, quyết liệt chỉ đạo triển khai công tác giải phóng mặt bằng và hỗ trợ chủ đầu tư trong quá trình thi công; tăng cường công tác tuyên truyền, vận động để người dân trong khu vực dự án đồng thuận, ủng hộ và tạo điều kiện thuận lợi cho công tác bàn giao mặt bằng cũng như công tác thi công.
Bộ trưởng Nguyễn Hồng Diên lưu ý các địa phương một số mốc cần hoàn thành như: công tác kê kiểm, lập, phê duyệt phương án bồi thường, hỗ trợ tái định cư đối với phần hành lang tuyến trước ngày 15/4; vận động người dân bàn giao toàn bộ các vị trí móng còn lại trong tháng 3/2025; bàn giao toàn bộ hành lang tuyến trước ngày 30/4 và yêu cầu các chủ rừng hoàn thành việc lập phương án khai thác tận thu lâm sản, trình cơ quan có thẩm quyền phê duyệt trước ngày 31/3...
Bên cạnh đó, Bộ trưởng yêu cầu EVN tiếp tục phối hợp với các địa phương hoàn thiện hồ sơ, thủ tục liên quan đến công tác bồi thường, giải phóng mặt bằng. Đồng thời, Bộ trưởng yêu cầu các nhà thầu/đơn vị thi công tăng cường nhân lực, vật tư, thiết bị khẩn trương triển khai thi công ngay khi có mặt bằng và đủ điều kiện thi công; tận dụng điều kiện thời tiết tốt hiện nay để đẩy nhanh tiến độ thi công trên công trường.
