Đóng điện công trình trạm biến áp 220kV Bá Thiện

Thứ bảy, 28/6/2025 | 10:54 GMT+7
Ngày 28/6, tại tỉnh Vĩnh Phúc, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý dự án các công trình điện miền Bắc (NPMB) phối hợp với các đơn vị liên quan đóng điện giai đoạn 1 công trình trạm biến áp 220kV Bá Thiện, thuộc dự án trạm biến áp 220kV Bá Thiện và đường dây 220kV Việt Trì – Tam Dương – Bá Thiện.

Trước đó, vào ngày 26/6, Phó Tổng giám đốc EVNNPT Hoàng Văn Tuyên, Chủ tịch Hội đồng nghiệm thu cấp chủ đầu tư chủ trì cuộc họp của hội đồng nghiệm thu. Các ủy viên hội đồng nghiệm thu đã thống nhất đóng điện công trình.

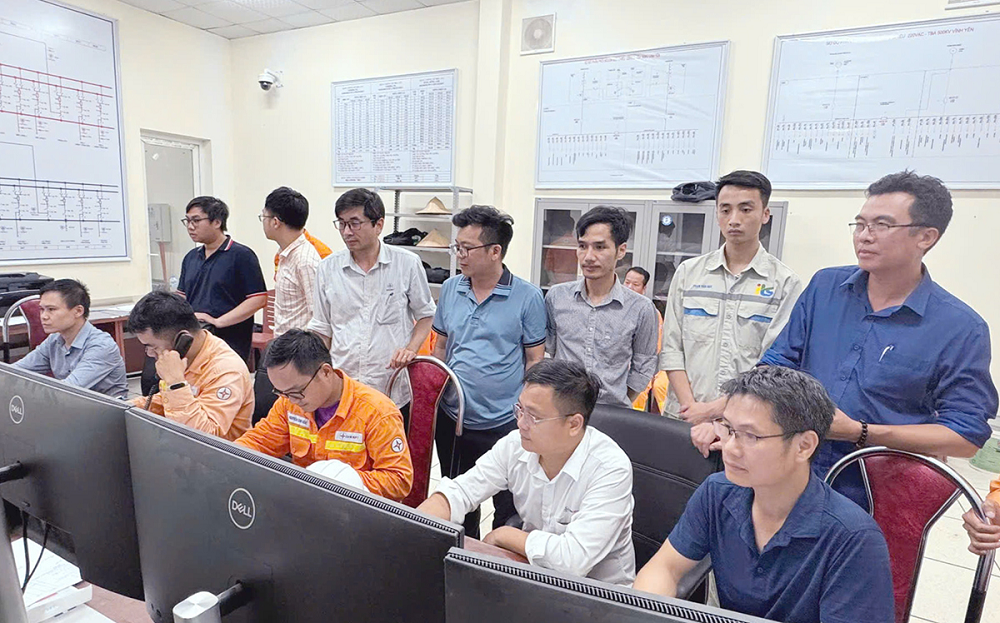

Các đơn vị liên quan chứng kiến thời khắc đóng điện công trình trạm biến áp 220kV Bá Thiện

Dự án do EVNNPT làm chủ đầu tư, NPMB là đơn vị quản lý dự án. Công ty Truyền tải điện 1 tiếp nhận vận hành dự án sau khi hoàn thành. Trạm biến áp 220kV Bá Thiện được xây dựng trên địa phận xã Trung Mỹ, huyện Bình Xuyên, tỉnh Vĩnh Phúc.

Dự án có quy mô xây dựng mới trạm biến áp 220/110/22kV Bá Thiện gồm 2 máy biến áp 220/110/22 kV-250 MVA; giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV - 250 MVA (AT4). Phía 220kV quy mô 12 ngăn lộ; giai đoạn này lắp thiết bị cho 7 ngăn lộ; phía 110kV quy mô 20 ngăn lộ; giai đoạn này lắp thiết bị cho 11 ngăn lộ. Hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA được trang bị phù hợp quy định của EVN, EVNNPT, tuân thủ quy phạm và các quy định hiện hành.

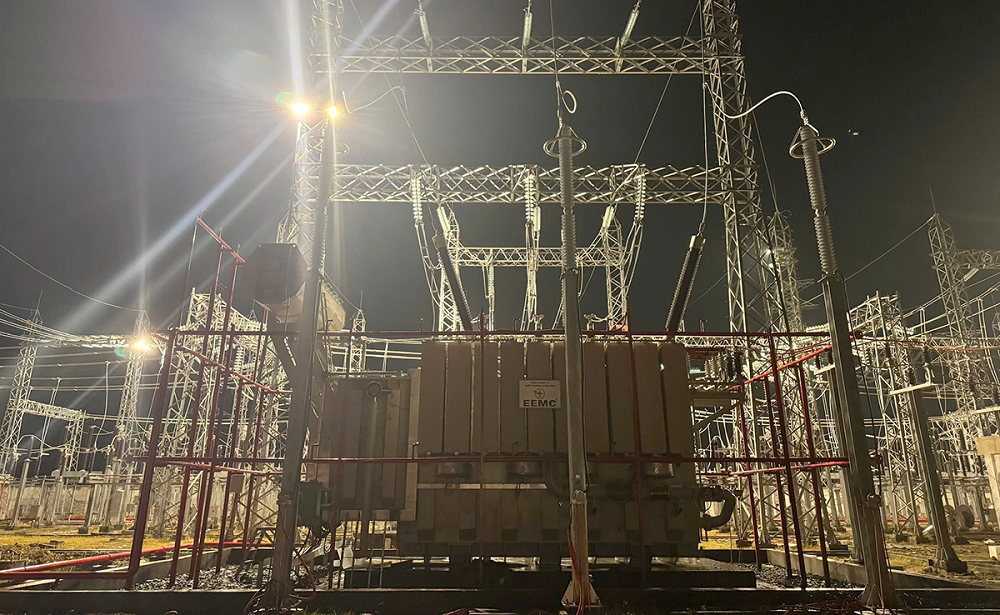

Máy biến áp AT1 tại trạm biến áp 220kV Bá Thiện

Dự án sau khi hoàn thành góp phần đảm bảo cung cấp điện cho các phụ tải của huyện Bình Xuyên nói riêng và tỉnh Vĩnh Phúc nói chung; đáp ứng nhu cầu phát triển kinh tế, xã hội của tỉnh Vĩnh Phúc cùng khu vực lân cận; giảm tải cho các máy biến áp  220kV và đường dây 220kV, 110kV hiện hữu trong khu vực; góp phần giải tỏa công suất của các nhà máy thủy điện khu vực Tây Bắc; nâng cao độ tin cậy, an toàn cung cấp điện cho lưới điện khu vực.
