Đây là công trình được Đảng ủy Tập đoàn Điện lực Việt Nam (EVN) chọn là công trình gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV, nhiệm kỳ 2025 - 2030.
Dự án trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối là công trình năng lượng cấp đặc biệt, nhóm B do EVNNPT làm chủ đầu tư, NPMB được giao quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành.
Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối được xây dựng tại xã Trung Mỹ, huyện Bình Xuyên, tỉnh Vĩnh Phúc (cũ), nay là xã Bình Tuyền, tỉnh Phú Thọ.
Dự án có quy mô xây dựng mới trạm biến áp 500/220/35kV gồm 2 máy biến áp 900MVA, mỗi máy biến áp được đấu nối tổ hợp từ 3 máy biến áp 1 pha, công suất 300MVA; xây dựng các ngăn xuất tuyến 500kV và 220kV; xây dựng 2 đoạn đường dây đấu nối dài 4,7 km.

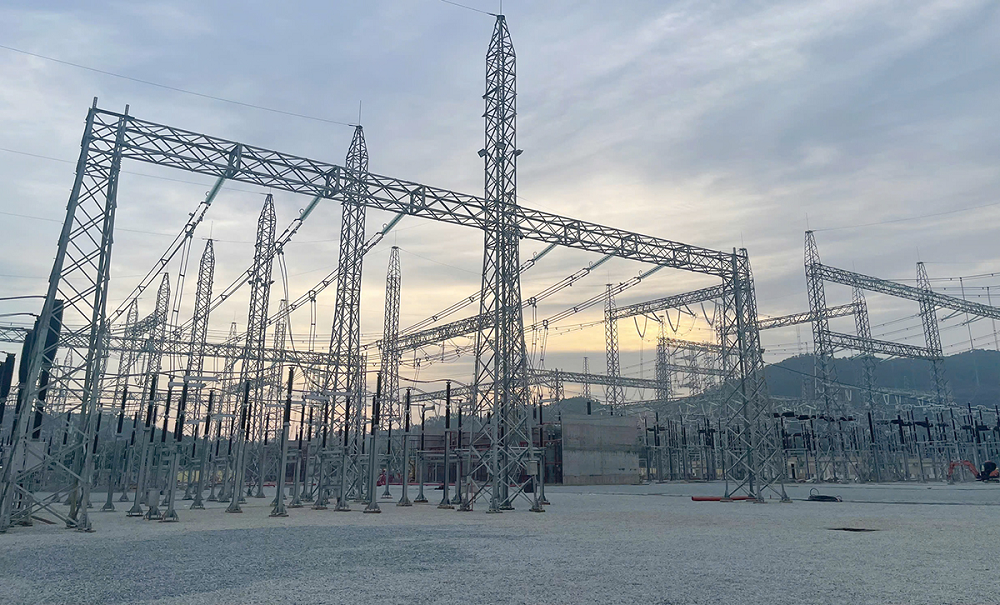

Đại diện NPMB cùng các đơn vị liên quan chứng kiến thời khắc đóng điện dự án trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối
Trạm biến áp 500kV Vĩnh Yên khi hoàn thành sẽ được đấu nối với đường dây 500kV Hiệp Hòa – Sơn La, Hiệp Hòa – Việt Trì, là điểm chung chuyển giữa hai nguồn nhiệt điện và thủy điện từ các nhà máy thủy điện Sơn La, Lai Châu và các cụm nhiệt điện khu vực Quảng Ninh.
Trạm biến áp cũng sẽ được đấu nối vào tuyến đường dây 500kV Lào Cai – Vĩnh Yên sau khi tuyến đường dây hoàn thành, kịp thời giải tỏa nguồn điện từ các nhà máy thủy điện nhỏ khu vực Tây Bắc và nhập khẩu điện, góp phần quan trọng đảm bảo điện khu vực miền Bắc trong các năm tiếp theo. Dự án sau khi hoàn thành có ý nghĩa quan trọng nhằm đáp ứng nhu cầu tăng trưởng phụ tải của hệ thống điện khu vực tỉnh Phú Thọ; tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện, tăng khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia.
Quá trình triển khai dự án gặp nhiều thách thức trong bồi thường giải phóng mặt bằng. Đến tháng 4/2025, toàn bộ mặt bằng trạm biến áp mới được địa phương bàn giao. Giá cả vật tư, vật liệu biến động tăng cao, việc huy động nhân lực thi công của nhà thầu gặp nhiều khó khăn do EVN, EVNNPT cùng lúc triển khai nhiều công trình điện trọng điểm, trong đó nổi bật là dự án đường dây 500kV mạch 3… Mặt bằng trạm biến áp 500kV Vĩnh Yên có nhiều dự án triển khai đồng thời, nhiều nhà thầu tham gia các gói thầu dẫn đến ảnh hưởng tiến độ một số hạng mục. Cùng với đó, giữa tháng 5/2025, máy biến áp mới được chuyển tới trạm nên đơn vị phối hợp với các nhà thầu tập trung làm ngày, làm đêm để lắp đặt, thí nghiệm hiệu chỉnh.
Vượt qua khó khăn, đến nay, dự án hoàn thành đóng điện, đáp ứng đúng tiến độ, tăng cường đảm bảo điện cho tỉnh Phú Thọ và khu vực từ mùa nắng nóng năm nay

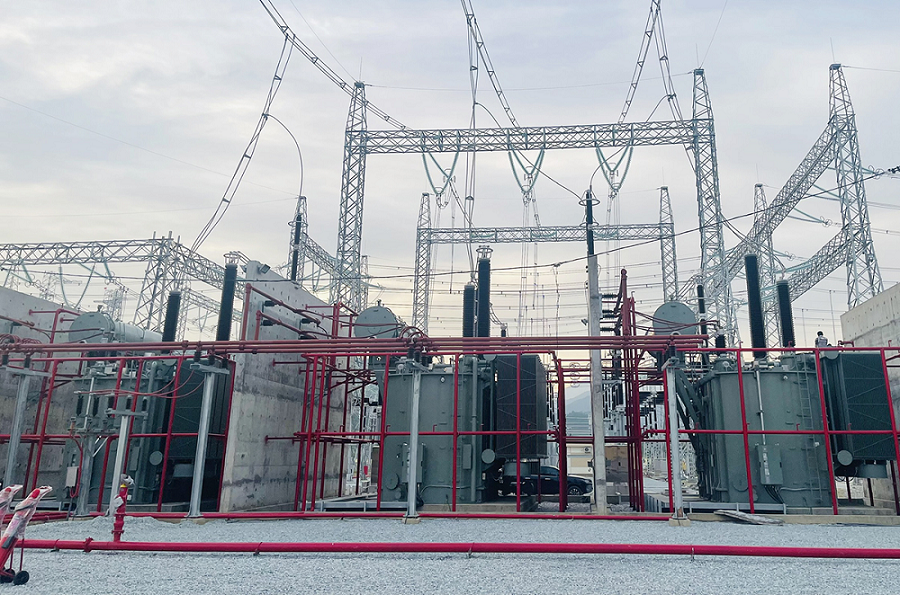

Một góc trạm biến áp 500kV Vĩnh Yên
Để đẩy nhanh tiến độ dự án nhằm gắn biển chào mừng Đại hội Đảng bộ Tập đoàn theo đúng kế hoạch, ngay sau khi có chỉ đạo của Đảng ủy EVN và Đảng ủy EVNNPT, Đảng ủy NPMB đã xây dựng 2 chương trình hành động để thực hiện các Nghị quyết của Đảng ủy EVN, Đảng ủy EVNNPT nhằm đẩy nhanh tiến độ đầu tư xây dựng trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối.

Máy biến áp tại trạm biến áp 500kV Vĩnh Yên
Các chương trình hành động được Đảng ủy NPMB phổ biến, quán triệt, triển khai sâu rộng, nghiêm túc và đồng bộ đến từng chi bộ, đảng viên. Nhờ đó, toàn thể cán bộ, đảng viên, người lao động trong cơ quan đã nhận thức rõ vai trò, tầm quan trọng của việc thực hiện các chương trình hành động, tạo sự đồng thuận và quyết tâm cao trong tổ chức thực hiện, góp phần hoàn thành tốt những mục tiêu, nhiệm vụ được giao. Dự án đã được Hội đồng nghiệm thu cấp chủ đầu tư họp ngày 18/7/2025 đánh giá công trình đảm bảo chất lượng, kỹ thuật và thống nhất đóng điện.
Đến thời điểm hiện tại, các công việc chuẩn bị đã cơ bản hoàn tất, sẵn sàng cho lễ gắn biển chào mừng Đại hội Đảng bộ EVN lần thứ IV.
