Đóng điện trạm biến áp 110kV Bảo Lâm, Cao Bằng

Thứ tư, 29/7/2020 | 14:28 GMT+7
Ban Quản lý dự án phát triển Điện lực, Tổng công ty Điện lực miền Bắc (EVNNPC) vừa phối hợp với Công ty Điện lực Cao Bằng tổ chức nghiệm thu đóng điện, đưa vào vận hành thành công công trình đường dây và trạm biến áp 110kV Bảo Lâm tại xóm Nà Ca, thị trấn Pác Miầu, huyện Bảo Lâm.

Dự án đường dây và trạm biến áp 110kV Bảo Lâm được khởi công từ tháng 9/2019 với tổng mức đầu tư 77,637 tỷ đồng do EVNNPC làm chủ đầu tư, giao Ban Quản lý dự án phát triển Điện lực quản lý và điều hành.

Trạm được thiết kế theo mô hình trạm không người trực nên được trang bị hệ thống điều khiển bảo vệ, hệ thống viễn thông, SCADA đồng bộ kèm theo. Trạm 110kV Bảo Lâm được đưa vào vận hành sẽ cải thiện đáng kể mục tiêu nâng cao độ tin cậy cung cấp điện cho khu vực huyện Bảo lạc, Bảo Lâm, cấp điện cho những huyện ráp ranh của tỉnh Hà Giang thông qua các mạch vòng liên kết giữa hai tỉnh Cao Bằng, Hà Giang.

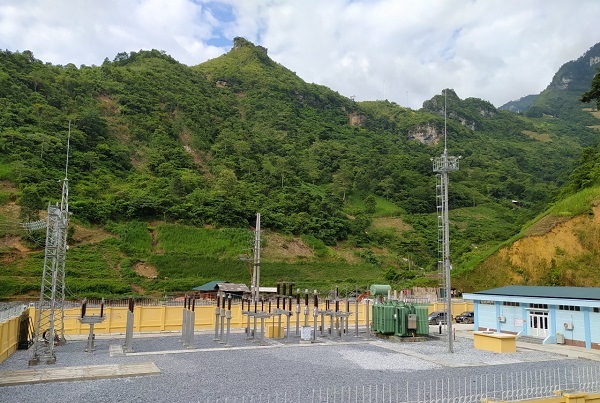

Trạm biến áp 110 kV Bảo Lâm, Cao Bằng

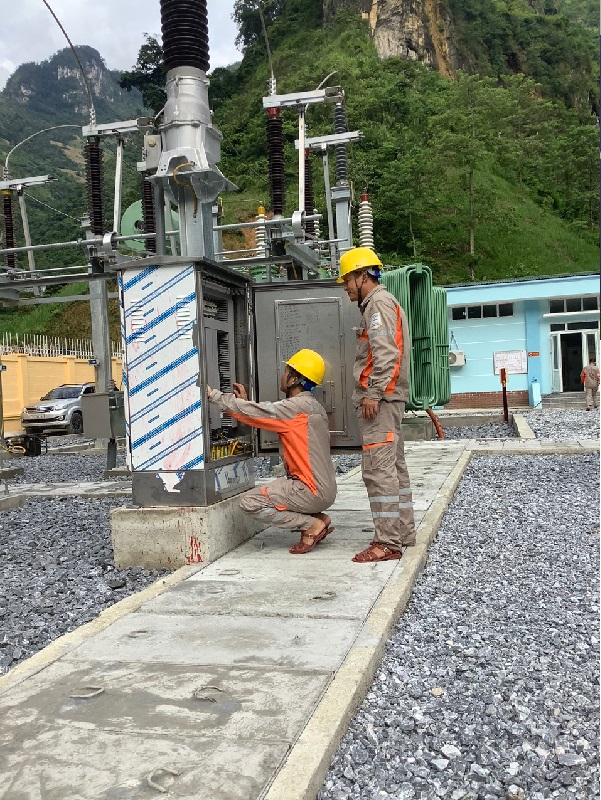

Ông Lê Minh Tuấn, Phó Tổng giám đốc EVNNPC chỉ đạo giao cho Công ty điện lực Cao Bằng tổ chức đóng điện và quản lý vận hành dự án đường dây và TBA 110kV Bảo Lâm theo quy định hiện hành, phối hợp với Ban Quản lý dự án phát triển Điện lực chuẩn bị công tác gắn biển công trình chào mừng theo kế hoạch của Tổng công ty.

Quy mô xây dựng dự án gồm: 11,605km đường dây 110kV mạch đơn sử dụng dây dẫn ACSR 240/32mm2 nhận điện từ xuất tuyến 171 TBA 220kV Bảo Lâm. TBA 110kV Bảo Lâm được thiết kế với quy mô 2x25MVA; trước mắt lắp 01 máy cắt 110 kV cấp điện cho 01 MBA T1 công suất 25MVA điện áp 110/35/22 kV. Phía 35kV được thiết kế theo sơ đồ một hệ thống thanh cái có phân đoạn, sử dụng các thiết bị hợp bộ đặt trong nhà gồm 1 tủ tổng, 4 tủ xuất tuyến, 01 tủ đo lường và 01 tủ tự dùng. Phía 22kV giai đoạn này chưa đầu tư khai thác, chỉ lắp CSV đầu cực MBA.

Đức Dũng
