Dự án nhiệt điện Duyên Hải 2 vận hành thương mại toàn nhà máy

Thứ năm, 23/12/2021 | 16:24 GMT+7
Ngày 23/12, Nhà máy nhiệt điện Duyên Hải 2 hoàn thành chạy tin cậy 168 giờ và thử nghiệm xác định công suất tin cậy ban đầu (IDC) cho toàn nhà máy, chính thức bắt đầu vận hành thương mại (COD) toàn nhà máy.

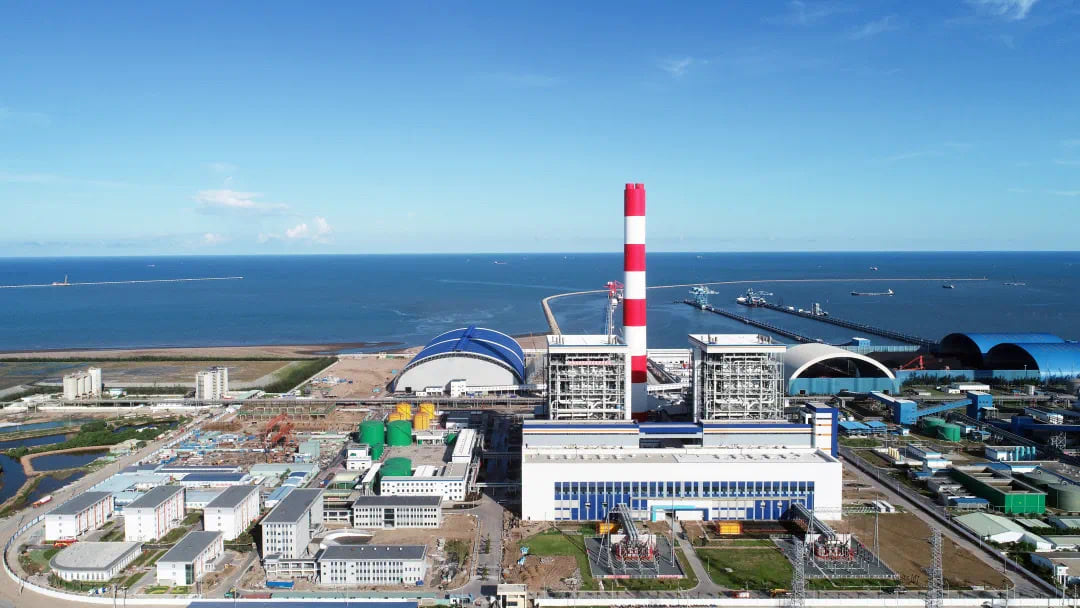

Dự án Nhiệt điện Duyên Hải 2 vận hành thương mại toàn nhà máy

Dự án Nhà máy nhiệt điện Duyên Hải 2 thuộc Trung tâm điện lực Duyên Hải tọa lạc tại xã Dân Thành, thị xã Duyên Hải, tỉnh Trà Vinh. Dự án được đầu tư bởi Công ty TNHH Janakuasa Việt Nam theo hình thức hợp đồng BOT (Build - Own - Transfer) với 2 tổ máy với công suất 2 x 660MW. Công ty CP Tư vấn Xây dựng điện 2 (PECC 2) là đơn vị tư vấn quản lý dự án.

Trước khi chính thức vận hành thương mại toàn nhà máy vào ngày 23/12, tổ máy 1 của nhà máy vận hành thương mại từ ngày 1/6/2021; tổ máy 2 hoàn thành chạy tin cậy 168 giờ vào ngày 9/12/2021; toàn nhà máy hoàn thành chạy tin cậy 168 giờ vào ngày 21/12/2021; hoàn thành thử nghiệm công suất tin cậy ban đầu toàn nhà máy vào ngày 22/12/2021.

Tùng Lâm
