EVNGENCO2 tích cực triển khai các dự án nguồn điện

Thứ ba, 9/11/2021 | 14:41 GMT+7
Tổng công ty Phát điện 2 (EVNGENCO2) tích cực triển khai các dự án nguồn điện như: điện gió Công Hải 1 giai đoạn 2, điện gió Hướng Phùng 1, dự án chuyển đổi nhiên liệu Nhà máy nhiệt điện Ô Môn I sử dụng khí Lô B trong bối cảnh dịch tình hình dịch bệnh COVID-19 diễn biến phức tạp.

Theo báo cáo của EVNGENCO2, tháng 10/2021, sản lượng điện sản xuất của Tổng công ty là 1.465,83 tr.kWh, đạt 94,62% kế hoạch tháng, tăng 10,32% so với cùng kỳ 2020.

Tình hình mưa bão tiếp tục xuất hiện trong tháng 10 gây mưa lớn trên diện rộng trong khu vực miền Trung. Các hồ thủy điện của Tổng công ty nằm trong khu vực chịu ảnh hưởng của bão. Sản lượng phát của khối thủy điện đạt 103,45% kế hoạch 10 tháng được giao.

Đối với khối nhiệt điện chạy than được huy động đảm bảo mục tiêu tích nước các hồ thủy điện miền Bắc với sản lượng phát đạt 97,02% kế hoạch 10 tháng được giao. Nhìn chung, các đơn vị đảm bảo các tổ máy vận hành an toàn và tin cậy; bám sát phương thức vận hành của Trung tâm Điều độ hệ thống điện quốc gia; thực hiện điều tiết lũ theo đúng quy trình, chấp hành nghiêm túc chỉ đạo của Ban chỉ huy phòng chống thiên tai và tìm kiếm cứu nạn tại địa phương.

Tình hình triển khai các dự án nguồn điện của EVNGENCO 2: dự án thủy điện Sông Bung 2 đã được Tập đoàn Điện lực Việt Nam (EVN) phê duyệt quyết toán vốn đầu tư hoàn thành (giai đoạn 1) vào ngày 30/07/2021; đang tiếp tục lập báo cáo quyết toán hoàn thành phần còn lại.

Về dự án điện gió Công Hải 1 giai đoạn 2: tiếp tục theo dõi diễn biến tình hình dịch bệnh COVID-19 để triển khai công tác giải phóng mặt bằng (đợt 2) và phối hợp với tư vấn hiệu chỉnh hồ sơ mời thầu EPC.

Dự án điện gió Hướng Phùng 1: tiếp tục phối hợp với chính quyền địa phương tổ chức đền bù, giải phóng mặt bằng các hạng mục trạm biến áp 22/110kV, đường dây 110kV, tuyến đường vận hành; thi công hạng mục đường thi công vận hành, cấp điện thi công theo hợp đồng đã ký kết.

Dự án mở rộng lưu vực bổ sung nước cho công trình thủy lợi – thủy điện Quảng Trị và vùng hạ du: hiện nay, công trình đã đủ điều kiện tổ chức nghiệm thu cấp chủ đầu tư nhưng do tình hình dịch bệnh COVID-19 diễn biến phức tạp nên EVNGENCO2 đang xem xét phương án triển khai phù hợp. Hiện đang triển khai công tác khảo sát, lập thiết kế bản vẽ thi công, lập hồ sơ mời thầu gói thầu thi công hạng mục đường vận hành (giai đoạn 2) đồng thời phối hợp với tư vấn thực hiện quyết toán theo quy định.

Dự án chuyển đổi nhiên liệu Nhà máy nhiệt điện Ô Môn I sử dụng khí Lô B: hiện tư vấn triển khai công tác khảo sát hiện trường từ ngày 2/11.

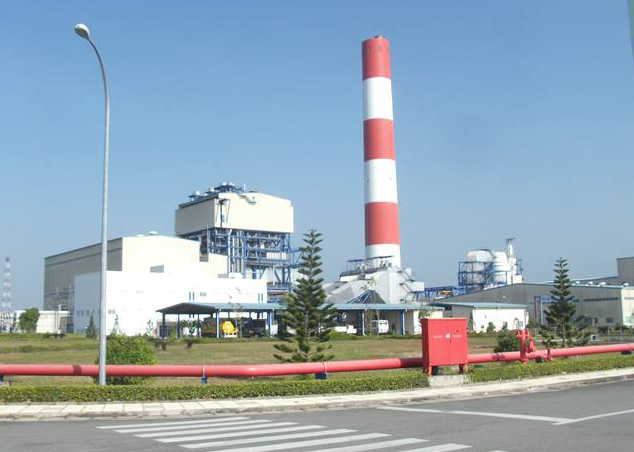

Dự án chuyển đổi nhiên liệu Nhà máy nhiệt điện Ô Môn I sử dụng khí Lô B hiện đang được tư vấn triển khai công tác khảo sát hiện trường

Với sản lượng điện sản xuất dự kiến trong tháng 11 (theo Bộ Công Thương) ở mức 1.560 tr.kWh, trong tháng 11, Tổng công ty sẽ tập trung thực tăng cường công tác quản lý kỹ thuật các tổ máy nhằm đảm bảo vận hành an toàn liên tục, tin cậy, đảm bảo khả dụng cao các tổ máy (đặc biệt là các tổ máy nhiệt điện). Chuẩn bị đầy đủ nhiên liệu (than, dầu...), vật tư, thiết bị, nhân lực sẵn sàng đáp ứng yêu cầu huy động của Trung tâm Điều độ hệ thống điện quốc gia.

Bên cạnh đó, tăng cường công tác quản lý kỹ thuật để giảm suất sự cố, tập trung nhân lực thực hiện công tác sửa chữa lớn nhằm đảm bảo tiến độ và chất lượng sửa chữa. Theo dõi tình hình mưa bão và chuẩn bị sẵn sàng các phương án phòng chống thiên tai và tìm kiếm cứu nạn, đảm bảo an toàn hồ đập và công trình thủy điện, đảm bảo an toàn cho vùng hạ du. Kiểm tra, đôn đốc các đơn vị thực hiện các mục tiêu, nhiệm vụ nhằm đảm bảo thực hiện đạt và vượt các chỉ tiêu, nhiệm vụ kế hoạch năm 2021 được EVN giao.

Về các dự án nguồn: theo dõi diễn biến tình hình dịch bệnh COVID-19 để triển khai công tác giải phóng mặt bằng (đợt 2) và hiệu chỉnh hồ sơ mời thầu EPC dự án điện gió Công Hải 1 giai đoạn 2. Triển khai thi công các hạng mục phụ; triển khai công tác giải phóng mặt bằng tại các vị trí móng trụ tuabin gió và các hạng mục TBA 22/110kV, đường dây 110kV, tuyến đường vận hành và hiệu chỉnh hồ sơ mời thầu EPC dự án điện gió Hướng Phùng 1.

Bên cạnh đó, EVNGENCO2 có kế hoạch tổ chức công tác nghiệm thu hoàn thành cấp chủ đầu tư dự án mở rộng lưu vực bổ sung nước cho công trình thủy lợi – thủy điện Quảng Trị và vùng hạ du. Tiếp tục thực hiện khảo sát, lập thiết kế bản vẽ thi công, lập hồ sơ mời thầu gói thầu thi công hạng mục đường vận hành (giai đoạn 2) đồng thời thực hiện quyết toán công trình theo quy định.

Về dự án chuyển đổi nhiên liệu Nhà máy nhiệt điện Ô Môn I sử dụng khí Lô B, EVNGENCO2 tiếp tục phối hợp với tư vấn triển khai công tác khảo sát hiện trường.

Tùng Lâm
