EVNNPT làm việc với UBND tỉnh An Giang về triển khai dự án truyền tải điện cấp bách Thủ tướng Chính phủ giao

Thứ bảy, 9/8/2025 | 08:31 GMT+7
Ngày 8/8, UBND tỉnh An Giang làm việc với Tổng công ty Truyền tải điện Quốc gia (EVNNPT) để bàn giải pháp đẩy nhanh tiến độ giải phóng mặt bằng dự án đường dây 220kV Hồng Ngự - Châu Đốc.

Thực hiện chỉ đạo của Thủ tướng Chính phủ tại công điện số 49/CĐ-TTg ngày 23/4/2025 và công điện số 81/CĐ-TTg ngày 3/6/2025 về việc bảo đảm cung ứng điện trong các tháng cao điểm năm 2025 và thời gian tới, EVNNPT cùng các đơn vị trực thuộc đang tập trung nguồn lực, đẩy nhanh tiến độ nhằm sớm hoàn thành và đưa vào vận hành vận hành dự án đường dây 220kV Hồng Ngự - Châu Đốc.

Phó Tổng giám đốc EVNNPT Bùi Văn Kiên nêu các kiến nghị tại buổi làm việc

Dự án có chiều dài khoảng 30,6 km với 78 vị trí trụ móng và 21 khoảng néo. Trong đó, đoạn qua tỉnh An Giang dài 18,5 km với 50 vị trí cột và 14 khoảng néo. Hiện nay, các địa phương chưa ký hợp đồng với đơn vị tư vấn khảo sát giá đất, chưa phê duyệt giá đất cụ thể. Một số hộ dân chưa đồng ý bàn giao mặt bằng để thi công móng trụ, trong khi công tác lập hồ sơ và phương án vẫn đang được thực hiện.

Phát biểu tại buổi làm việc, Phó Tổng giám đốc EVNNPT Bùi Văn Kiên gửi lời cảm ơn đến lãnh đạo và các cấp chính quyền tỉnh An Giang đã luôn đồng hành, hỗ trợ EVNNPT trong công tác đầu tư xây dựng cũng như quản lý vận hành lưới truyền tải điện trên địa bàn tỉnh.

Ông cho biết, EVNNPT được Thủ tướng Chính phủ giao triển khai nhiều dự án quan trọng tại An Giang nhằm bảo đảm an ninh năng lượng và phục vụ phát triển kinh tế - xã hội của địa phương. Trong đó, cấp bách nhất là dự án đường dây 220kV Hồng Ngự - Châu Đốc, được yêu cầu hoàn thành trong tháng 8/2025. Nếu việc thực hiện bồi thường giải phóng mặt bằng thực hiện như trình tự thông thường thì dự án sẽ không thể hoàn thành đáp ứng chỉ đạo của Thủ tướng Chính phủ.

Đại diện các sở, ngành, địa phương của tỉnh An Giang đưa ra giải pháp để đẩy nhanh tiến độ giải phóng mặt bằng dự án

Chính vì vậy, EVNNPT đề nghị UBND tỉnh An Giang chỉ đạo các sở, ngành và địa phương liên quan đẩy nhanh tiến độ phê duyệt giá đất cụ thể để triển khai những bước tiếp theo trong công tác bồi thường, giải phóng mặt bằng. Đặc biệt là hoàn tất kiểm đếm phần trụ móng và hành lang an toàn tuyến đường dây, lập phương án bồi thường, tổ chức họp dân để lấy ý kiến và trình phê duyệt. EVNNPT cũng đề nghị địa phương phối hợp vận động người dân bàn giao mặt bằng trong tháng 8/2025 và hỗ trợ giải quyết các vướng mắc phát sinh trong quá trình triển khai.

Kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh An Giang Giang Thanh Khoa ghi nhận nỗ lực của EVNNPT trong việc đầu tư các dự án truyền tải điện trên địa bàn nhằm phục vụ phát triển kinh tế - xã hội. Riêng đối với dự án đường dây 220kV Hồng Ngự - Châu Đốc, ông nhấn mạnh đây là dự án trọng điểm quốc gia do Thủ tướng Chính phủ chỉ đạo thực hiện với tiến độ rất cấp bách, cần hoàn thành ngay trong tháng 8/2025.

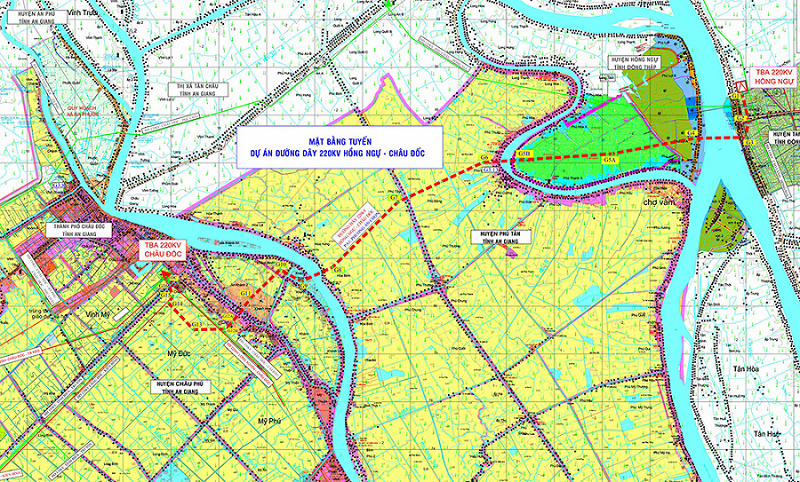

Phối cảnh mặt bằng hướng tuyến dự án đường dây 220kV Hồng Ngự - Châu Đốc

Phó Chủ tịch UBND tỉnh An Giang yêu cầu các sở, ngành và địa phương khẩn trương triển khai các phần việc liên quan với tinh thần quyết liệt, phối hợp chặt chẽ và hướng dẫn cụ thể về công tác bồi thường, giải phóng mặt bằng, hỗ trợ tái định cư. Đồng thời, cần đẩy mạnh công tác tuyên truyền, vận động để người dân đồng thuận, ủng hộ việc triển khai dự án.

Lãnh đạo UBND tỉnh An Giang cũng đề nghị EVNNPT phối hợp chặt chẽ với các sở, ngành, địa phương để kịp thời tháo gỡ những khó khăn, vướng mắc trong quá trình triển khai. Mục tiêu là rút ngắn thời gian thực hiện công tác bồi thường, giải phóng mặt bằng nhằm đảm bảo có đủ quỹ thời gian cho thi công, đáp ứng tiến độ yêu cầu của dự án.

Thu Hà
