Hà Tĩnh thống nhất tiến độ bàn giao mặt bằng dự án đường dây 500kV mạch 3

Thứ bảy, 2/3/2024 | 13:06 GMT+7
UBND tỉnh Hà Tĩnh quyết tâm để không làm chậm tiến độ dự án đường dây 500kV mạch 3 và sẽ vào cuộc quyết liệt để bàn giao mặt bằng đáp ứng đúng yêu cầu chỉ đạo của Thủ tướng Chính phủ, Bộ Công Thương.

Ngày 1/3, tại Hà Tĩnh, Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Trương Hữu Thành làm việc với Phó Chủ tịch UBND tỉnh Hà Tĩnh Trần Báu Hà để bàn giải pháp tháo gỡ những vướng mắc liên quan đến dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu.

Dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch – Quỳnh Lưu được đầu tư xây dựng mới đường dây gồm 2 mạch, dài khoảng 225,5km, gồm 463 vị trí móng cột. Tuyến đường dây đi qua địa bàn 3 tỉnh Quảng Bình, Hà Tĩnh và Nghệ An. Trong đó, tuyến đi qua địa bàn tỉnh Hà Tĩnh dài khoảng 141,52km, có 285 vị trí, thuộc địa bàn thị xã Kỳ Anh và các huyện: Cẩm Xuyên, Thạch Hà, Hương Khê, Can Lộc, Vũ Quang, Đức Thọ, Hương Sơn.

Phó Chủ tịch UBND tỉnh Hà Tĩnh Trần Báu Hà phát biểu tại buổi làm việc

Đến nay, tỉnh Hà Tĩnh đã vận động chi trả bàn giao mặt bằng 281/285 vị trí móng cột. Đối với phần hành lang tuyến đã bàn giao mốc, kê kiểm được 200/285 khoảng cột. 4 vị trí móng còn lại thuộc địa bàn huyện Cẩm Xuyên, mặc dù đã bàn giao mặt bằng nhưng chưa thể triển khai thi công được do vướng mắc từ các hộ dân tại vị trí 124, 126, 128 và 171.

Ngoài ra, dự án gặp vướng mắc đối với phần đất mượn thi công và đường công vụ. Hiện nay, Ban quản lý dự án các công trình điện miền Trung (CPMB) đã giao cho đơn vị thi công tổ chức và phối hợp với chính quyền địa phương các cấp thực hiện công tác bồi thường, hỗ trợ tài sản bị hư hại trong quá trình thi công gây ra (như đường công vụ, đất đào đổ ra…) theo đúng thực tế hư hại và đơn giá địa phương quy định. Tuy nhiên, nhiều hộ dân chưa thống nhất đồng thuận với bảng áp giá tài sản theo quy định của tỉnh mà yêu cầu đơn vị thi công bồi thường, hỗ trợ theo đơn giá thỏa thuận. Khi đơn vị thi công vận chuyển vật tư thiết bị vào đường liên thôn, liên xã nhiều hộ dân và chính quyền địa phương chưa thống nhất cho phép xe có trọng tải nặng vào đường bê tông do nhân dân xây dựng gây ành hưởng rất lớn đến tiến độ dự án.

Để bảo đảm tiến độ cấp bách hoàn thành đóng điện dự án vào tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ, EVNNPT đề nghị UBND tỉnh Hà Tĩnh xem xét chỉ đạo các sở ngành, địa phương quan tâm, phối hợp hỗ trợ chủ đầu tư giải quyết vướng mắc đối với hạng mục đường tạm phục vụ thi công các vị trí móng trụ qua rừng để tổ chức triển khai thi công đảm bảo tiến độ dự án.

Phó Tổng giám đốc EVNNPT Trương Hữu Thành nêu các kiến nghị tại buổi làm việc

Về công tác bồi thường giải phóng mặt bằng, EVNNPT đề nghị UBND tỉnh Hà Tĩnh chỉ đạo UBND huyện Cẩm Xuyên tiếp tục tìm mọi giải pháp để tháo gỡ vướng mắc và tuyên truyền vận động các hộ gia đình bàn giao mặt bằng 4 vị trí còn lại trước ngày 5/3/2024.

Chỉ đạo các địa phương đẩy nhanh thủ tục phê duyệt phương án bồi thường phần móng trụ trước ngày 7/3/2024; hành lang tuyến lập và phê duyệt phương án bồi thường chi trả tiền trong tháng 3/2024.

Đối với các sở, ban, ngành, đơn vị liên quan của tỉnh theo chức năng nhiệm vụ hỗ trợ các địa phương, chủ đầu tư tham mưu UBND tỉnh quyết định các kiến nghị, đề xuất về chính sách và tháo gỡ những vướng mắc để thực hiện dự án trước ngày 3/3/2024.

Trên cơ sở số liệu, hồ sơ kê kiểm nhà cửa, công trình của hộ dân trong hành lang tuyến, UBND các huyện/thị xã chỉ đạo hội đồng bồi thường huyện/ thị xã và các địa phương khẩn trương kiểm tra rà soát, vận động các hộ dân tự tái định cư tại chỗ, phân tán hoặc sớm có phương án bố trí tái định cư và di dời nhà ra khỏi hành lang an toàn đáp ứng tiến độ dự án hoàn thành trong tháng 3/2024.

UBND các huyện, thị xã hoàn thành kê kiểm tài sản bị ảnh hưởng trong hành lang tuyến, hoàn thành trước ngày 3/3/2024; lập trình phê duyệt phương án bồi thường, hỗ trợ và chi trả tiền và bàn giao toàn bộ hành lang tuyến trong tháng 3/2024.

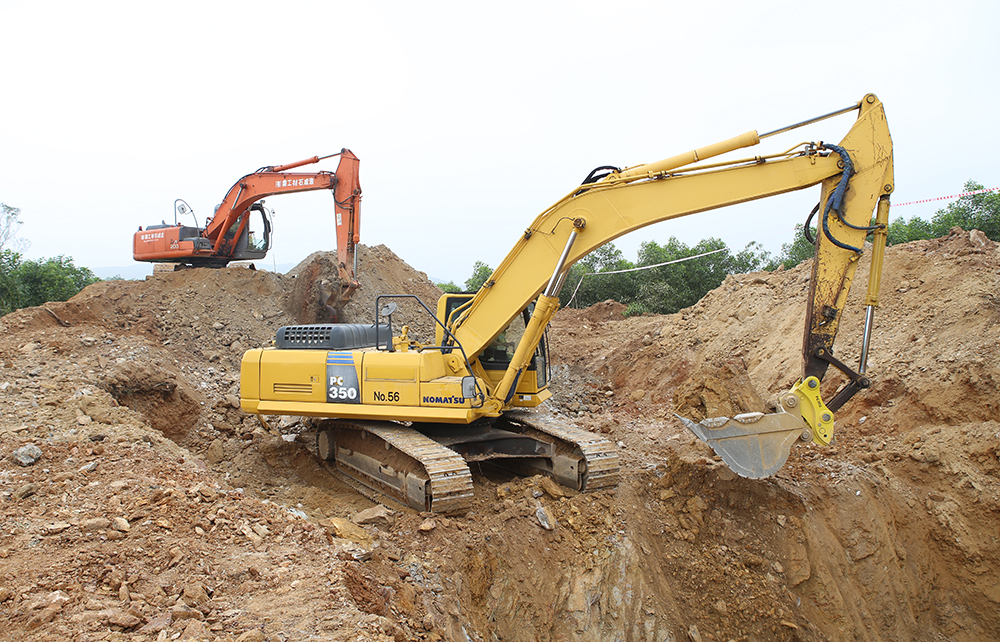

Thi công dự án đường dây 500kV mạch 3 đoạn qua tỉnh Hà Tĩnh

Ông Trần Báu Hà, Phó Chủ tịch UBND tỉnh Hà Tĩnh cho biết, thời gian qua, cả hệ thống chính trị của tỉnh Hà Tĩnh đã vào cuộc quyết liệt để cơ bản bàn giao mặt bằng các vị trí móng cho EVNNPT triển khai thi công. Hiện những vướng mắc của 4 vị trí còn lại không lớn. UBND tỉnh Hà Tĩnh yêu cầu UBND huyện Cẩm Xuyên cùng các sở ngành vào cuộc quyết liệt để bàn giao toàn bộ 4 vị trí trước ngày 5/3/2024.

Đối với đường tạm thi công, lãnh đạo tỉnh Hà Tĩnh yêu cầu các địa phương nghiêm túc thực hiện các chỉ đạo của UBND tỉnh trước đó. Cùng với đó phải có trách nhiệm cùng với chủ đầu tư tuyên truyền vận động để người dân hiểu, đồng thuận với dự án.

Đối với hành lang tuyến, Phó Chủ tịch UBND tỉnh Hà Tĩnh Trần Báu Hà yêu cầu các sở ngành địa phương cần vào cuộc quyết liệt để sớm bàn giao hành lang an toàn dự án. Tỉnh Hà Tĩnh quyết tâm để không làm chậm tiến độ dự án đường dây 500kV mạch 3 và sẽ vào cuộc quyết liệt để bàn giao mặt bằng đáp ứng đúng yêu cầu chỉ đạo của Thủ tướng Chính phủ, Bộ Công Thương.

Thu Hà
