Hoàn thành công trình góp phần giải tỏa công suất dự án điện gió tại Bạc Liêu

Thứ hai, 19/7/2021 | 16:56 GMT+7
Tổng công ty Điện lực miền Nam (EVNSPC) vừa đóng điện thành công, đưa vào vận hành dự án cấp điện trọng điểm, góp phần giải tỏa công suất các dự án điện gió tại Bạc Liêu.

Tổng công ty Điện lực miền Nam (EVNSPC) vừa đóng điện thành công, đưa vào vận hành công trình đường dây 110kV Hòa Bình – Đông Hải và trạm biến áp (TBA) 110kV Hòa Bình (Vĩnh Hậu) thuộc công trình trạm 110kV Hòa Bình và đường dây 110kV Hòa Bình – Bạc Liêu 2.

Đây là công trình trọng điểm của EVNSPC. Công trình được hoàn thành sẽ đáp ứng nhu cầu cung cấp điện và phát triển kinh tế khu vực huyện Hòa Bình, Đông Hải và góp phần giải phóng công suất các nhà máy năng lượng gió Đông Hải 1, Hòa Bình 1 và Hòa Bình 2, tỉnh Bạc Liêu.

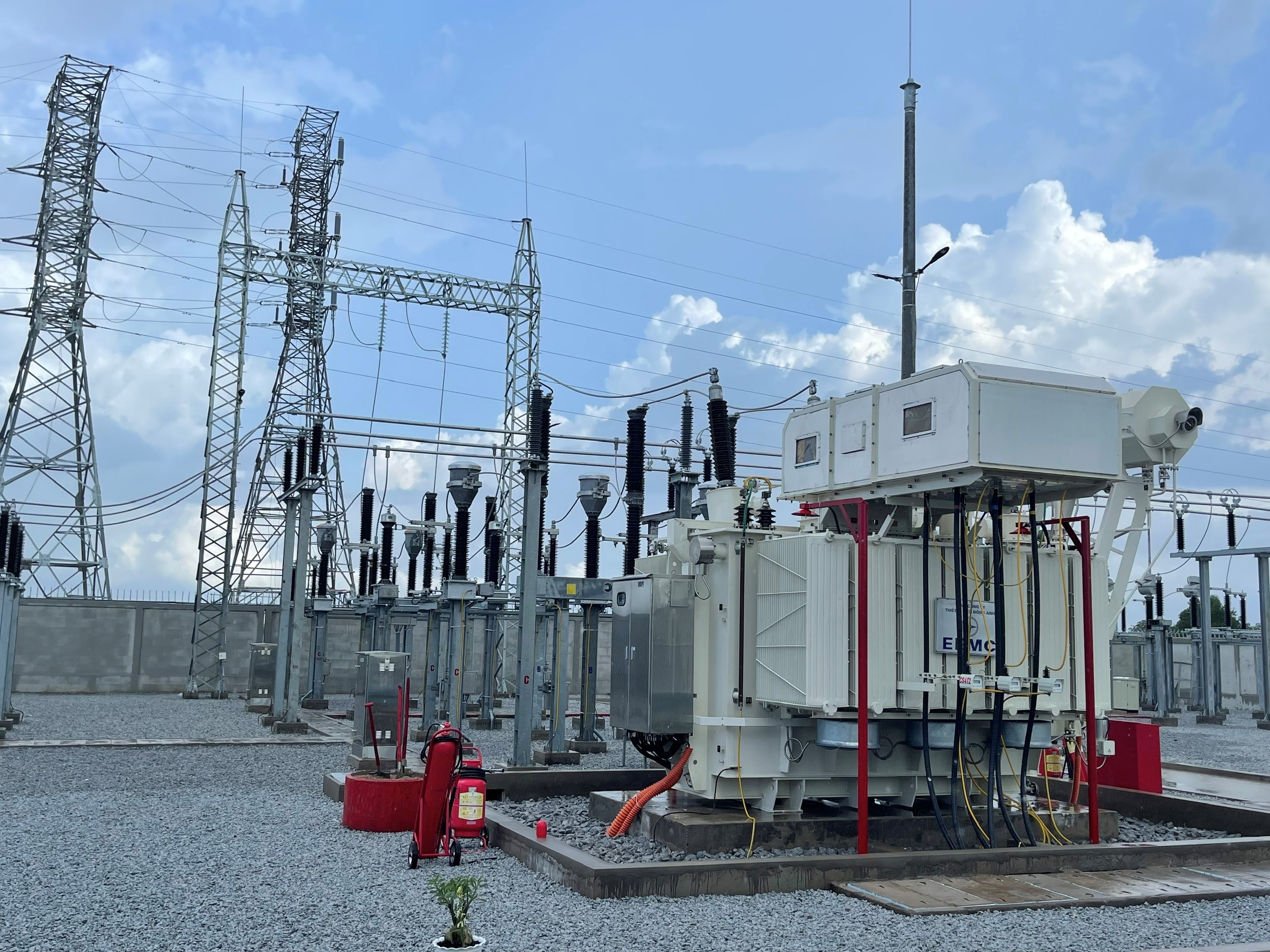

TBA 110kV Vĩnh Hậu đi vào vận hành sớm 2 tháng so với kế hoạch

Công trình đường dây 110kV Hòa Bình - Đông Hải được khởi công tháng 9/2019, có tổng chiều dài đường dây 34,385 km, 2 mạch, tổng mức đầu tư 134 tỷ đồng.

Trạm 110kV Hòa Bình (Vĩnh Hậu) thuộc công trình trạm 110kV Hòa Bình và đường dây 110kV Hòa Bình – Bạc Liêu được khởi công tháng 11/2020, với quy mô 2 MBA 40MVA (giai đoạn 1 lắp 01 máy biến áp 110kV/22kV– 40MVA), 16.977 km chiều dài đường dây cao thế, tổng mức đầu tư 113,5 tỷ đồng.

TBA 110kV Vĩnh Hậu được đưa vào vận hành sẽ đáp ứng nhu cầu phụ tải phát triển mạnh của huyện Hòa Bình, tỉnh Bạc Liêu; tăng cường liên kết và chống quá tải cho lưới điện 110kV, giảm tổn thất điện năng và nâng cao chất lượng điện áp cùng độ tin cậy cung cấp điện cho khu vực huyện Hòa Bình.

Hiện EVNSPC đang gấp rút đẩy nhanh các tiến độ đầu tư xây dựng trong bối cảnh dịch COVID-19 diễn biến phức tạp. Trong thời gian tới, EVNSPC sẽ nỗ lực hoàn thành thêm các công trình lưới điện trên địa bàn tỉnh Bạc Liêu nói riêng, khu vực Nam Bộ nói chung theo đúng tiến độ nhằm truyền tải hiệu quả nguồn năng lượng tái tạo bổ sung vào hệ thống điện.

Tùng Lâm
