Hoàn thành giai đoạn 1 dự án TBA 220kV Ninh Phước và đấu nối vào tháng 6/2020

Thứ tư, 29/4/2020 | 14:16 GMT+7
Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) Nguyễn Đức Tuyển mới đây đã kiểm tra hiện trường và họp điều độ thi công xây dựng dự án TBA 220kV Ninh Phước và đấu nối.

Dự án TBA 220kV Ninh Phước và đấu nối do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, CPMB quản lý điều hành dự án. Dự án được khởi công ngày 27/12/2019, có công suất (2x250MVA), được xây dựng tại xã Phước Hữu, huyện Ninh Phước, tỉnh Ninh Thuận.

Công trình TBA 220kV Ninh Phước và đấu nối là công trình trọng điểm với mục tiêu giảm tổn thất công suất cực đại lưới điện khu vực; nâng cao, cải thiện điện áp lưới điện 110kV khu vực; thu gom nguồn năng lượng tái tạo trong khu vực để truyền tải công suất lên lưới điện quốc gia, góp phần quan trọng trong việc đảm bảo cung ứng điện cho miền Nam trong giai đoạn tới cũng như có ý nghĩa quan trọng trong việc vận hành kinh tế hệ thống điện quốc gia.

Trong thời gian qua, dịch bệnh Covid-19 đã tác động mạnh đến công tác bồi thường giải phóng mặt bằng, thi công và cung cấp vật tư thiết bị, làm ảnh hưởng đến tiến độ chung của toàn dự án. Tuy nhiên, với nỗ lực của các bên liên quan, đến nay, mặt bằng trạm biến áp và đường dây vào trạm biến áp đã hoàn thành bàn giao. Phần nhánh rẽ 220kV đã bàn giao cho đơn vị thi công 09/12 vị trí, còn 03 vị trí chưa bàn giao do các hộ dân chưa đồng thuận với đơn giá đền bù. Các phòng chức năng CPMB liên tục bám sát UBND huyện Ninh Phước để vận động các hộ bàn giao mặt bằng trước 15/5/2020 và UBND huyện Thuận Nam để hoàn chỉnh các trình tự phê duyệt phương án bồi thường, dự kiến trước ngày 10/5/2020.

CPMB đang yêu cầu các nhà thầu đẩy nhanh tiến độ dự án

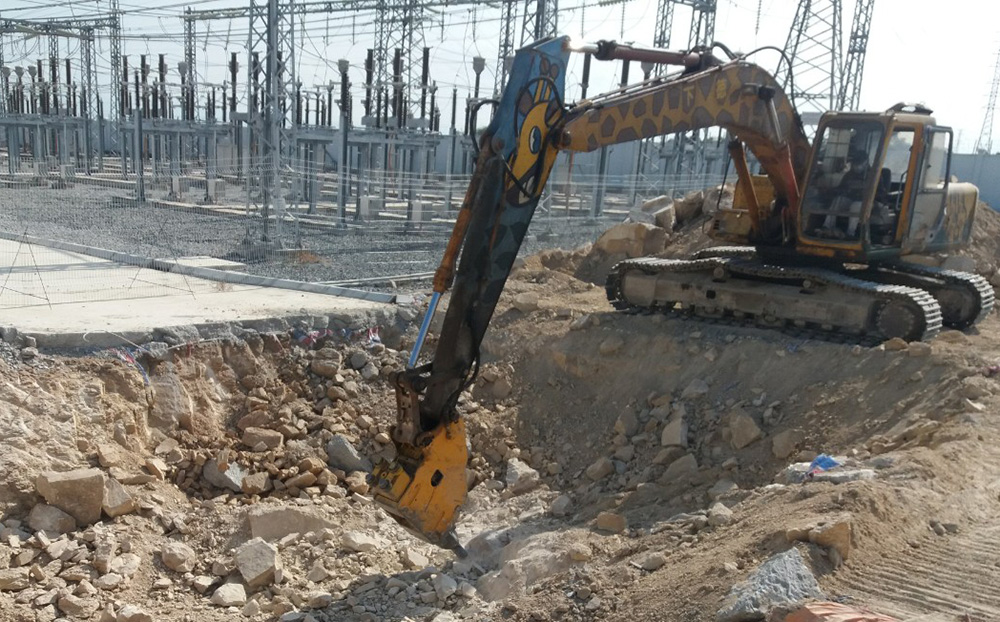

Phần thi công, trạm biến áp đã hoàn thành bóc lớp thực vật, đắp đất đạt 81%; đang thi công hàng rào, bể dầu sự cố, nhà điều khiển, bể nước phòng cháy chữa cháy, đường mở rộng, nhà điều khiển, đường mở rộng, mương cáp, hệ thống cấp, thoát nước, tiếp địa; hoàn thành các hạng mục móng cột cổng 220kV, 110kV, móng MBA, móng trụ đỡ thiết bị, đang xây tường rào, lắp đặt cột cổng thanh cái. Phần đường dây đấu nối hoàn thành 9/12 vị trí.

Về tình hình cung cấp vật tư thiết bị, đã có quyết định điều động vật tư thiết bị đảm bảo điều kiện đóng điện tháng 6/2020. Gói thầu cung cấp và vận chuyển MBA 220kV - 250MVA dự kiến ngày 15/05/2020 MBA đến trạm. Gói thầu cung cấp và vận chuyển vật tư thiết bị nhất thứ và phụ kiện thực hiện điều động từ dự án TBA 220kV Tây Ninh 2 và đấu nối dự kiến vận chuyển lên công trường kết thúc trước 30/4/2020. Các gói cách điện và phụ kiện đường dây đấu nối, gói dây dẫn, dây chống sét, cáp quang và phụ kiện, kẹp cực thiết bị, chuỗi cách điện và phụ kiện trong trạm; vật tư thiết bị nhị thứ, thiết bị thông tin và Scada... tất cả dự kiến sẽ kết thúc trước cuối tháng 5/2020.

Tại công trường, Giám đốc CPMB Nguyễn Đức Tuyển yêu cầu, trong thời gian tới, các bên cần phải tập trung thực hiện và bằng mọi giải pháp để đóng điện giai đoạn 1 vào tháng 6/2020 theo chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN)/EVNNPT.

Theo đó, về công tác bồi thường giải phóng mặt bằng, các phòng chức năng và tư vấn đền bù phối hợp chặt chẽ với chính quyền địa phương khẩn trương dứt điểm công tác bồi thường giải phóng mặt bằng trước ngày 15/5/2020. Về công tác thi công, các đơn vị thi công tập trung nhân lực, phương tiện máy móc lập tiến độ theo dõi chi tiết công việc, bám sát nội dung thi đua đã cam kết với CPMB, đôn đốc, giám sát, giải quyết kịp thời mục tiêu đề ra trong tuần, tháng, quý, đảm bảo tiến độ, chất lượng, yêu cầu kỹ thuật, mỹ thuật, đảm bảo an toàn cho người và thiết bị; không để xảy ra tai nạn lao động.

Để đảm bảo hoàn thành dự án giai đoạn 1 vào tháng 6/2020, thời gian tới các đơn vị cần tập trung cao độ, thi công kể cả vào các ngày nghỉ, ngày lễ, tăng ca kíp, hoàn thành các hạng mục công việc còn lại. Về công tác cung cấp vật tư thiết bị, cán bộ CPMB phải thường xuyên đôn đốc bám sát các tiến độ của công tác vật tư thiết bị tránh chậm trễ ảnh hưởng đến tiến độ dự án.

Nhã Quyên
