Hoàn thành lắp đặt tụ bù ngang của 4 trạm biến áp nhằm đảm bảo điện cho khu vực miền Bắc

Thứ hai, 27/4/2026 | 09:39 GMT+7
Ngày 26/4, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban quản lý dự án Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan đóng điện lắp đặt tụ bù ngang 4 trạm biến áp thuộc dự án “Lắp đặt bổ sung tụ bù ngang 110kV trên lưới điện truyền tải miền Bắc năm 2026”.

4 trạm biến áp được bổ sung tụ bù ngang vừa được đóng điện gồm: trạm biến áp 500kV Hiệp Hòa (tỉnh Bắc Ninh), trạm biến áp 500kV Nho Quan (tỉnh Ninh Bình), trạm biến áp 500kV Tây Hà Nội (thành phố Hà Nội) và trạm biến áp 220kV Phú Bình (tỉnh Thái Nguyên).

Các đơn vị chứng kiến thời khắc đóng điện tụ bù ngang 110kV trạm biến áp 500kV Nho Quan

Đây là công trình năng lượng cấp II, nhóm B, do EVNNPT làm chủ đầu tư, NPTPMB thay mặt chủ đầu tư quản lý điều hành dự án. Dự án được thực hiện tại 18 trạm biến áp 220 - 500kV khu vực phía Bắc.

Ông Võ Lương Nhân, Phó Giám đốc NPTPMB cho biết: Quá trình triển khai dự án này gặp nhiều thách thức trong công tác chuẩn bị đầu tư khi phải thực hiện nhiều thủ tục, thời gian gấp, khối lượng công việc nhiều và thực hiện trải dài trên nhiều địa phương.

Trong quá trình triển khai dự án, NPTPMB và các nhà thầu thi công gặp rất nhiều thách thức về điều kiện cắt điện để thi công, cùng với đó phải thi công trong điều kiện các thiết bị trong trạm biến áp đang mang điện, đòi hỏi nghiêm ngặt về an toàn.

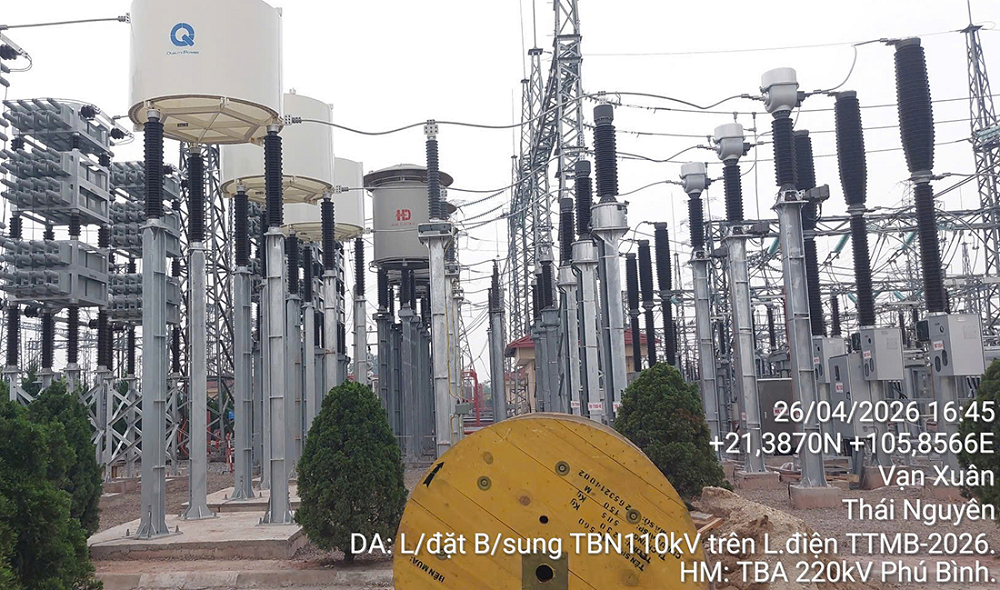

Tụ bù ngang 110kV trạm biến áp 220kV Phú Bình

Theo kế hoạch, dự án cần hoàn thành trước ngày 30/04/2026, tiến độ thời gian rất cấp bách. Tuy nhiên, dưới sự chỉ đạo quyết liệt, sát sao của lãnh đạo EVN, EVNNPT, sự phối hợp, hỗ trợ của Công ty Truyền tải điện 1 và các đơn vị liên quan, sự động viên kịp thời của Công đoàn EVNNPT, NPTPMB và các đơn vị đã nỗ lực hoàn thành sớm, đưa vào vận hành đóng điện 4 trạm biến áp, vượt trước tiến độ đề ra. Các giàn tụ tại các trạm biến áp còn lại đang được NPTPMB cùng các nhà thầu nỗ lực thi công xuyên ngày lễ, ngày nghỉ để hoàn thành đáp ứng đúng tiến độ được giao.

Việc hoàn thành lắp đặt bổ sung giàn tụ của 4 trạm biến áp giúp tăng cường bổ sung thêm nguồn điện cho miền Bắc trước mùa nắng nóng năm nay; đồng thời giúp tăng cường độ ổn định cung cấp điện, giảm tổn thất công suất, điện năng trong hệ thống điện.

Thu Hà
