Khởi công dự án mạch 2 đường dây 110kV và TBA 110kV Cát Bà (Hải Phòng)

Thứ ba, 30/11/2021 | 21:22 GMT+7
Ngày 30/11, tại thôn Phú Cường, xã Trân Châu, huyện Cát Bà, TP Hải Phòng, Tổng công ty Điện lực miền Bắc (EVNNPC) tổ chức lễ khởi công dự án xây dựng mạch 2 đường dây 110kV và trạm biến áp (TBA) 110kV Cát Bà.

Dự án sẽ được triển khai thi công từ tháng 12/2021 và tiến độ đóng điện giao trước 31/5/2022.

Theo ông Hoàng Văn Hưng, Phó Giám đốc Ban quản lý phát triển điện lực (BA2), hiện nay, lưới điện cấp cho đảo Cát Bà chỉ thông qua duy nhất đường dây 35kV lộ 371 E2.24, được xây dựng từ năm 1997 đi qua khoảng vượt Lạch Huyện. Lưới điện 35kV trên đảo chủ yếu đi qua địa bàn rừng núi hiểm trở và trong quá trình vận hành 20 năm qua, Công ty TNHH MTV Điện lực Hải Phòng đã nhiều lần sửa chữa, cải tạo nâng cấp. Tuy nhiên, với vị trí địa lý là rừng núi, khó khăn, trên tuyến đường giao thông đi lại phải qua bến phà Lạch Huyện, khi sự cố lưới điện phải mất nhiều thời gian trong việc khắc phục, sửa chữa để cấp điện cho nhân dân.

Bên cạnh đó, trong những năm gần đây, do tốc độ phát triển kinh tế, du lịch trên đảo Cát Bà tăng nên việc sử dụng điện tăng cao, công suất lớn nhất trong năm 2020 là 15,7MVA và dự kiến tương lai nhu cầu công suất sẽ tiếp tục tăng nhanh.

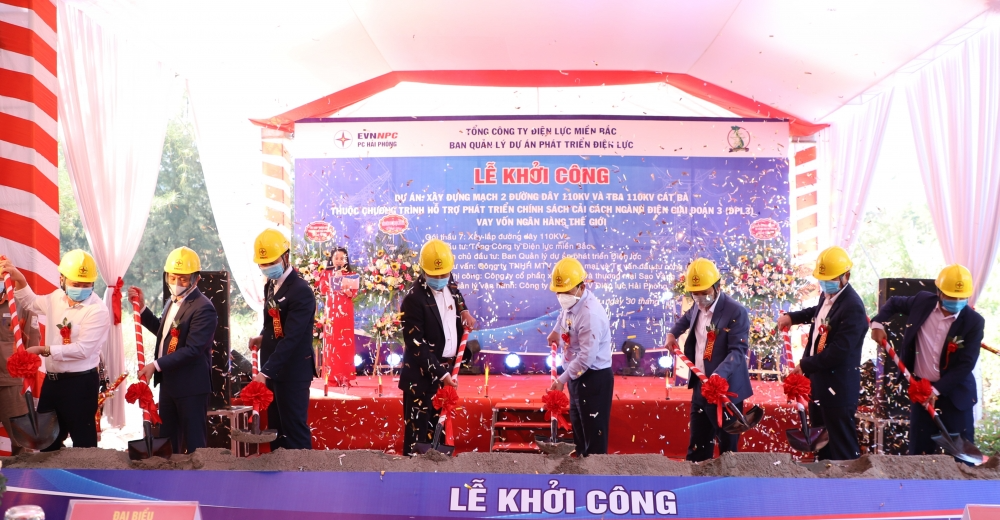

Các đại biểu thực hiện nghi thức khởi công dự án xây dựng mạch 2 đường dây 110kV và TBA 110kV Cát Bà

Từ thực trạng lưới điện hiện có và tình hình phụ tải tăng cao, để đáp ứng nhu cầu cung cấp điện phát triển kinh tế - xã hội và an ninh quốc phòng trên huyện đảo theo chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN) và EVNNPC cần thiết phải đầu tư xây dựng mạch 2 đường dây 110kV và TBA 110kV Cát Bà đáp ứng tiêu chí không người trực. Dự án có tổng vốn dự toán xây dựng khoảng 110,16 tỷ đồng do EVNNPC làm chủ đầu tư và BA2 được giao quản lý dự án.

Về quy mô dự án sẽ treo dây mạch 2 trên cột thép 2 mạch đường dây 110kV Chợ Rộc – Cát Bà (hiện trạng đã treo dây mạch 1), có tổng chiều dài tuyến 13,647km. Và xây dựng mới TBA 110kV Cát Bà kiểu trong nhà và ngoài trời, mô hình trạm không người trực. Đồng thời, xây dựng mới 5 lộ xuất tuyến đường dây 35kV đấu nối sau TBA 110kV Cát Bà.

Phát biểu tại buổi lễ, ông Nguyễn Đức Thọ, Phó Chủ tịch UBND TP Hải Phòng cho biết, dự án xây dựng mạch 2 đường dây 110kV và TBA 110kV Cát Bà do EVNNPC làm chủ đầu tư có ý nghĩa hết sức quan trọng. Thứ nhất, dự án sẽ đáp ứng được nhu cầu phụ tải hiện tại và tương lai của khu vực để phát triển kinh tế, xã hội và du lịch của huyện Cát Hải. Thứ hai, sẽ tạo mạch vòng liên kết với các TBA 110kV trong khu vực làm giảm thiểu đáng kể nguy cơ mất điện trên diện rộng, nâng cao độ tin cậy cho lưới điện, đảm bảo cung cấp điện đầy đủ, kịp thời, an toàn và ổn định theo tiêu chí N-1. Thứ ba, góp phần hoàn thiện cấu trúc lưới điện 110kV khu vực huyện Cát Hải để đáp ứng theo quy hoạch của Thành phố.

Ông Nguyễn Đức Thọ đề nghị chủ đầu tư cùng các nhà thầu thi công tập trung bố trí nhân lực, thiết bị, tài chính thi công đảm bảo tiến độ dự án. Thường xuyên phối hợp với các Sở, ban ngành liên quan của thành phố báo cáo tiến độ thực hiện dự án, phản ánh kịp thời những khó khăn, vướng mắc trong quá trình thi công để Thành phố kịp thời chỉ đạo giải quyết.

Ông Lê Minh Tuấn, Phó Tổng giám đốc EVNNPC cho biết: Việc dự án xây dựng mạch 2 đường dây 110kV và TBA 110kV Cát Bà được đưa vào hoạt động sẽ đáp ứng được nhu cầu phụ tải gia tăng trong tương lai, đồng thời là động lực để Thành phố thu hút vốn đầu tư vào Cát Bà.

Ông Lê Minh Tuấn cũng yêu cầu các đơn vị nâng cao nỗ lực chuyên môn trong nghiệp vụ, phát huy tối đa hiệu quả công trình, đảm bảo chất lượng thi công xây dựng, khắc phục khó khăn hoàn thành đúng tiến độ của công trình và đảm bảo an toàn trong bối cảnh vừa triển khai thi công vừa phòng chống dịch Covid-19.

Trong thời gian tới, EVNNPC sẽ tiếp tục triển khai các dự án trên địa bàn TP Hải Phòng để nâng cao chất lượng điện năng, chống quá tải lưới điện cũng như nâng cao độ tin cậy cung cấp điện.

Đình Tú
