Lãnh đạo EVNNPT kiểm tra tiến độ dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối

Chủ nhật, 11/10/2026 | 09:36 GMT+7
Ngày 10/10, Chủ tịch Hội đồng thành viên Tổng công ty Truyền tải điện Quốc gia (EVNNPT) Nguyễn Quang Trung đã kiểm tra tình hình triển khai dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối tại tỉnh Bắc Ninh nhằm rà soát tiến độ, tháo gỡ khó khăn, vướng mắc và đẩy nhanh các công việc để đáp ứng yêu cầu đóng điện dự án.

Dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối do EVNNPT làm chủ đầu tư, Ban quản lý dự án các công trình điện miền Bắc (NPMB) được giao quản lý, điều hành dự án. Công trình được xây dựng trên địa bàn phường Cảnh Thụy, thành phố Bắc Ninh, có vai trò bổ sung hạ tầng lưới điện, tăng cường khả năng cung cấp điện cho khu vực.

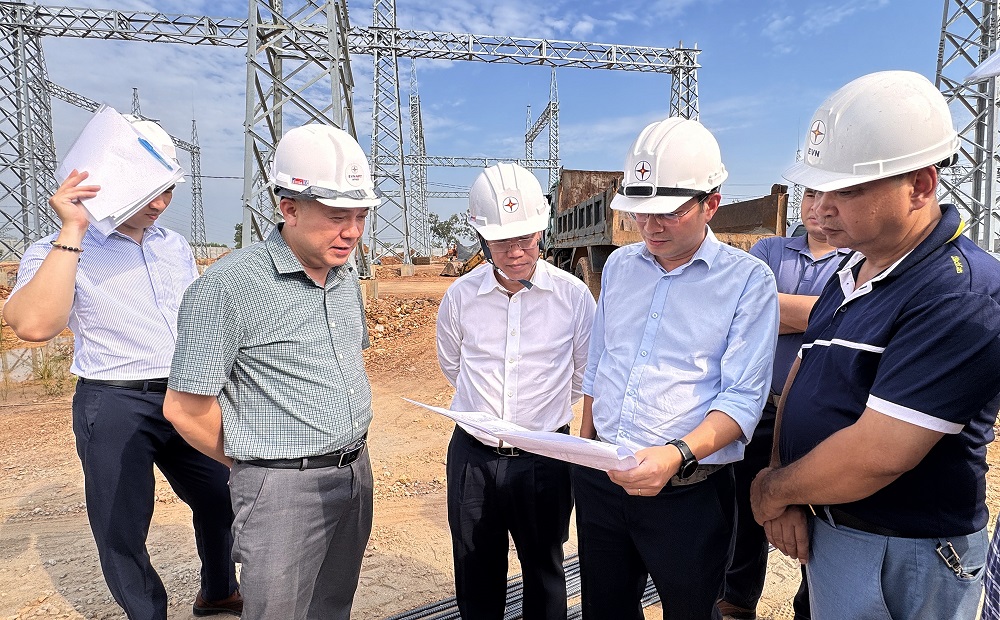

Chủ tịch HĐTV EVNNPT Nguyễn Quang Trung và đoàn công tác của EVNNPT kiểm tra công trường và nghe báo cáo tiến độ triển khai dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối

Theo quy mô thiết kế, phần trạm biến áp được xây dựng với 2 máy biến áp 220kV, công suất 500MVA mỗi máy. Phía 220kV có quy mô 10 ngăn lộ, giai đoạn này lắp đặt 5 ngăn; phía 110kV có quy mô 24 ngăn lộ, giai đoạn này lắp đặt 10 ngăn. Phần đường dây đấu nối gồm đoạn đường dây 220kV hai mạch, dài khoảng 0,11km, đấu nối vào đường dây 220kV Phả Lại – Quang Châu hiện hữu và đường dây 35kV một mạch, dài gần 1 km, cấp điện tự dùng cho trạm.

Báo cáo với đoàn công tác, đại diện NPMB cho biết, đến nay, dự án đang được triển khai đồng thời nhiều hạng mục xây dựng và lắp đặt thiết bị. Một số hạng mục đã cơ bản hoàn thành như móng cột cổng phía 220kV, 110kV; bể dầu sự cố; bể nước cứu hỏa; bể nước sinh hoạt; lắp đặt cột cổng thanh cái phía 220kV và phần lớn phía 110kV; hệ thống thoát nước hoàn trả ngoài trạm.

Công tác san nền đạt 90.600/91.491m³. Nhà điều khiển, nhà trạm bơm, nhà nghỉ ca và nhà bảo vệ đã hoàn thành đổ mái, trát và đang tiếp tục hoàn thiện. Hạng mục kè mái taluy đạt 595/610m; hệ thống thoát nước trong trạm đã thi công 92/94 hố ga và lắp đặt 1.005/1.124m cống thoát nước. Phần tường rào đã hoàn thành móng 201/205 trụ, thi công giằng 790/818m và xây tường đạt 615/818m.

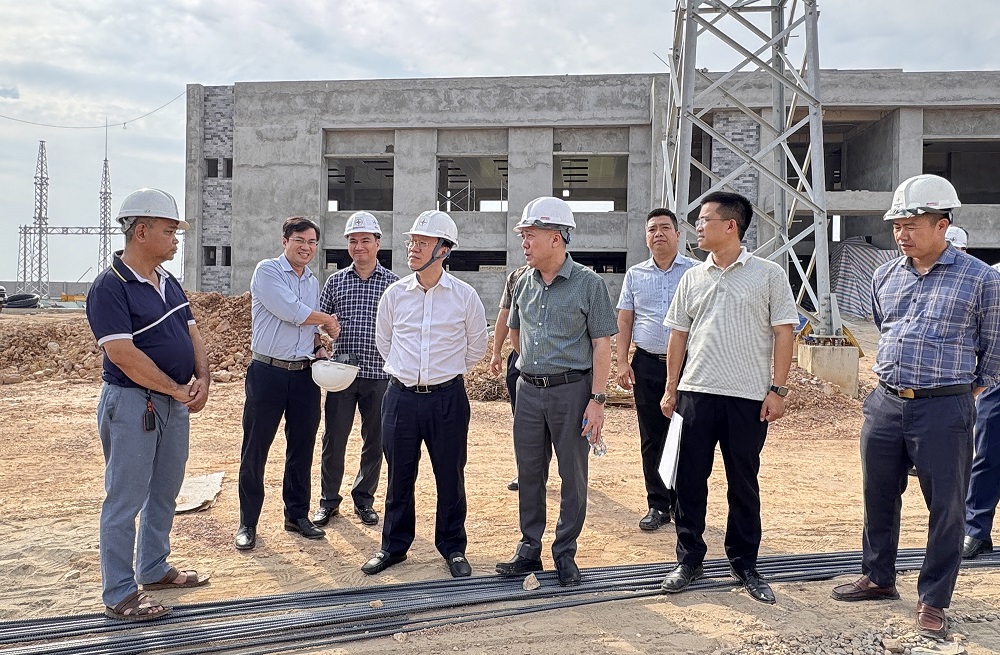

Chủ tịch HĐTV EVNNPT Nguyễn Quang Trung và đoàn công tác của EVNNPT kiểm tra công trường và nghe báo cáo tiến độ triển khai dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối

Đối với phần móng máy biến áp, cả hai móng máy biến áp 220kV đã hoàn thành đổ bê tông. Phần móng trụ thiết bị phía 220kV đang được triển khai, trong đó đã hoàn thành 24/192 móng và đang thi công 30/192 móng. Phía đường dây 220kV đấu nối đã đúc móng tại cả hai vị trí cột, dựng được một cột; cột còn lại đã gia công xong.

Một trong những nội dung cần tập trung xử lý là công tác cung cấp vật tư, thiết bị phục vụ đóng điện. Ngoài ra, dự án cần sớm bàn giao mặt bằng đường dây 35kV cấp điện tự dùng. Đây đều là những công việc quan trọng, có ảnh hưởng trực tiếp đến khả năng hoàn thành các điều kiện kỹ thuật để đóng điện công trình.

Chủ tịch HĐTV EVNNPT chủ trì cuộc họp với các đơn vị tham gia dự án và yêu cầu toàn công trường cần quyết tâm để đưa dự án về đích đáp ứng đúng chỉ đạo của EVN

Tại buổi làm việc, Chủ tịch HĐTV EVNNPT Nguyễn Quang Trung cùng lãnh đạo Ban quản lý đầu tư xây dựng EVNNPT, lãnh đạo NPMB rà soát tình hình thực hiện các hạng mục, tiến độ cung cấp thiết bị và những khó khăn, vướng mắc cần giải quyết. Trên cơ sở đó, các đơn vị liên quan cần tập trung phối hợp, xác định rõ những công việc ưu tiên, chủ động đề xuất giải pháp xử lý những vấn đề phát sinh, không để những vướng mắc về thiết kế, vật tư, thiết bị và mặt bằng ảnh hưởng đến tiến độ chung.

Chủ tịch HĐTV EVNNPT nhấn mạnh đây là dự án có ý nghĩa rất quan trọng trong việc đảm bảo cung cấp điện cho thành phố Bắc Ninh, đặc biệt là những khu công nghiệp trong khu vực. Theo yêu cầu của lãnh đạo EVN, dự án phải hoàn thành trong tháng 11/2026. Chính vì vậy, toàn công trường cần nỗ lực hơn nữa, quyết tâm hơn nữa, tranh thủ thời tiết thuận lợi tập trung thi công liên tục để đưa dự án về đích.

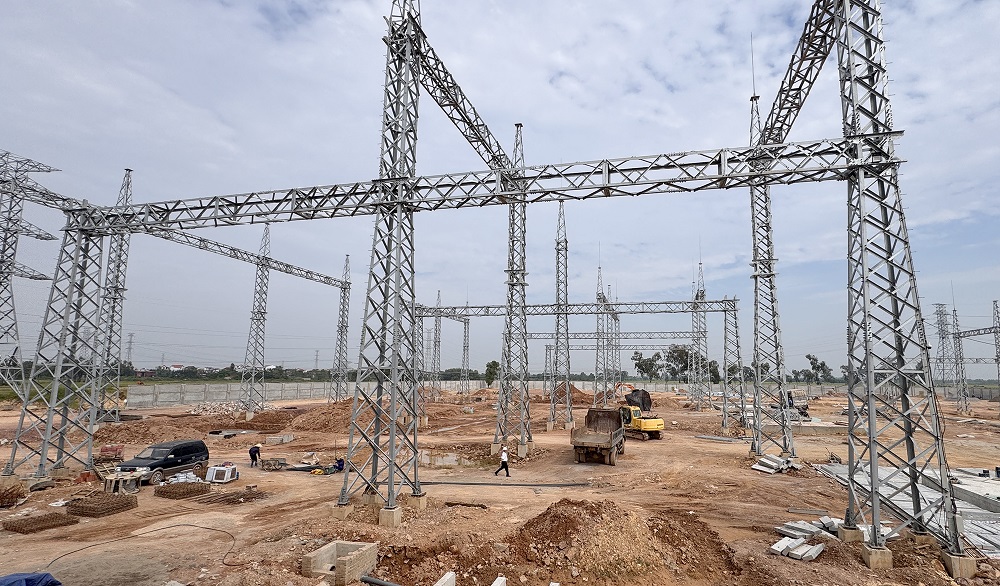

Thi công dự án trạm biến áp 220kV Yên Dũng

Việc đẩy nhanh tiến độ dự án trạm biến áp 220kV Yên Dũng và đường dây đấu nối có ý nghĩa quan trọng trong việc sớm đưa công trình vào vận hành, bổ sung năng lực hạ tầng lưới điện khu vực. EVNNPT yêu cầu các đơn vị liên quan tiếp tục phát huy tinh thần trách nhiệm, tăng cường phối hợp và tập trung nguồn lực để triển khai dự án đồng bộ, bảo đảm chất lượng, an toàn và đáp ứng yêu cầu tiến độ được giao.

Thu Hà
