Công trình đường dây 500/220kV Nho Quan - Phủ Lý - Thường Tín là công trình lưới điện truyền tải dài khoảng 80 km với mục tiêu tăng cường khả năng liên kết lưới, truyền tải công suất của trục 500kV Nho Quan - Thường Tín và tăng cường cấp điện cho trạm biến áp 220kV Phủ Lý, đáp ứng nhu cầu tăng trưởng phụ tải của các tỉnh Hà Nam, Ninh Bình, Hòa Bình, khu vực phía Nam Hà Nội và lân cận; tăng cường độ tin cậy, linh hoạt vận hành hệ thống lưới điện truyền tải 500 - 220kV khu vực.

Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác nghe báo cáo tiến độ triển khai dự án
Báo cáo tại buổi kiểm tra, đại diện Ban quản lý dự án các công trình điện miền Bắc (NPMB) cho biết: Đến nay, dự án đã vận động bàn giao được 190/236 vị trí móng và 60/110 khoảng néo hành lang tuyến. Trong đó, 46 vị trí móng còn lại chưa bàn giao thuộc địa bàn tỉnh Hà Nam. 50 khoảng néo hành lang tuyến chưa bàn giao, trong đó có 43 khoảng néo thuộc địa bàn thị xã Kim Bảng, tỉnh Hà Nam; 1 khoảng néo thuộc địa bàn tỉnh Ninh Bình; 4 khoảng néo thuộc địa bàn tỉnh Hòa Bình; 2 khoảng néo thuộc địa bàn thành phố Hà Nội.
Về công tác thi công, đến nay, dự án đang đúc móng xong 154/190 vị trí; đang làm đường tạm thi công/đào đúc dở dang 18 vị trí; kéo dây hoàn thành 34/34 khoảng néo đã bàn giao đủ điều kiện kéo dây.
Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao những nỗ lực của NPMB và các đơn vị tham gia dự án trong thời gian qua đã rất nỗ lực cố gắng để từng bước tháo gỡ những vướng mắc trong giải phóng mặt bằng. Đặc biệt trong thời gian qua đã hoàn thành giai đoạn 1 đoạn tuyến đi chung 6 mạch của dự án, qua đó kịp thời đưa các đường dây đi chung với dự án này đóng điện trở lại để đảm bảo cấp điện cho khu vực trong mùa nắng nóng năm nay.
Trong thời gian tới, NPMB cùng các đơn vị thi công cần tập trung làm việc với chính quyền địa phương nơi có tuyến đường dây đi qua, đặc biệt đối với đoạn tuyến điều chỉnh qua địa bàn thị xã Kim Bảng, tỉnh Hà Nam để đẩy nhanh tiến độ giải quyết, tháo gỡ các vướng mắc về giải phóng mặt bằng.
Phối hợp chặt chẽ với chính quyền địa phương thành phố Hà Nội, tỉnh Ninh Bình, Hòa Bình tuyên truyền vận động các hộ dân để hoàn thành kéo dây những khoảng néo còn lại trong thờ gian sớm nhất. Riêng 2 khoảng néo còn lại trên địa bàn thành phố Hà Nội, Tổng giám đốc EVNNPT yêu cầu NPMB, nhà thầu thi công chuẩn bị nhân lực, máy thi công và phối hợp với địa phương để tập trung cho kéo dây 2 khoảng néo cuối cùng. Sau khi hoàn thành các khoảng néo này sẽ dồn lực lượng về các khoảng cột trên địa bàn tỉnh Hà Nam để tập trung thi công đồng loạt với quyết tâm hoàn thành dự án này trong năm 2025.

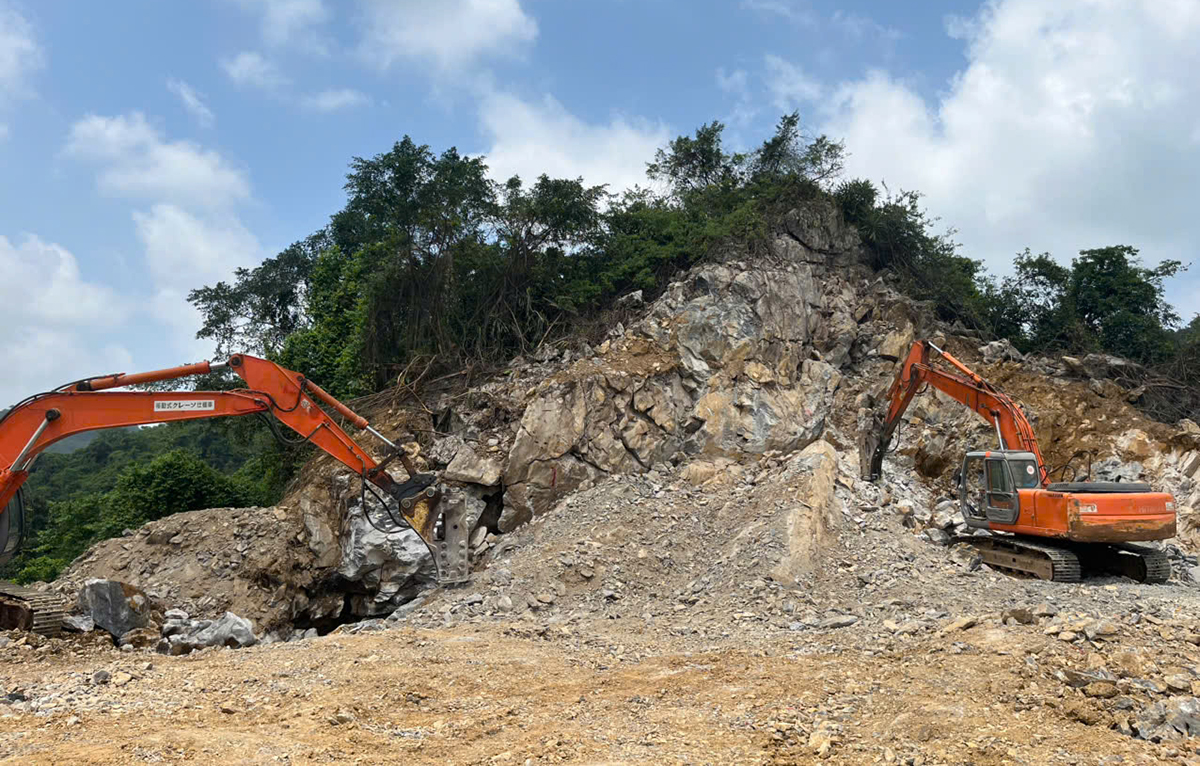

Thi công đào đúc móng dự án đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín
Tổng giám đốc EVNNPT yêu cầu các đơn vị thi công khẩn trương bố trí, tăng cường nhân lực để triển khai những công việc liên quan đến thi công, cắt điện và kể cả công tác chuẩn bị khác để triển khai đồng thời nhằm rút ngắn thời gian thi công, đảm bảo theo kế hoạch công việc theo lịch đăng ký cắt điện. Toàn công trường cần phát huy tinh thần dự án đường dây 500kV mạch 3 thi công “3 ca, 4 kíp” để đáp ứng được tiến độ, yêu cầu đặt ra.
Tổng giám đốc EVNNPT cũng yêu cầu NPMB, nhà thầu thi công, đơn vị tư vấn thiết kế cần khẩn trương rà soát toàn bộ vật tư cột, dây, sứ, phụ kiện đảm bảo phải đủ để triển khai thi công kịp thời, tránh vướng mắc thiếu vật tư. Truyền tải điện Ninh Bình phối hợp chặt chẽ với các đơn vị liên quan để nếu có những vướng mắc phát sinh thì phối hợp nhịp nhàng nhằm đảm bảo hoàn thành dự án đáp ứng tiến độ đề ra.
