Báo cáo tại buổi kiểm tra, lãnh đạo Ban quản lý dự án các công trình điện miền Trung (CPMB) – đơn vị được giao quản lý điều hành dự án cho biết: Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Kỳ Thịnh, thị xã Kỳ Anh, tỉnh Hà Tĩnh. Tuyến đường dây đấu nối đi qua địa phận các xã Kỳ Lợi, phường Kỳ Thịnh, phường Kỳ Trinh, thị xã Kỳ Anh, tỉnh Hà Tĩnh.
Trạm được thiết kế với 3 cấp điện áp 220kV, 110kV, 22kV. Cấp điện áp 22kV chỉ dùng để cấp nguồn tự dùng cho trạm. Trạm có quy mô đến năm 2030 là 2 máy biến áp 220/110/22kV: 2x250MVA (dự phòng sau năm 2030 máy biến áp thứ 3 - 250MVA). Trong giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV -125MVA. Đường dây đấu nối có chiều dài 2x13,4 km.
Theo kế hoạch, dự án hoàn thành trong quý III/2024 nhằm đảm bảo cung cấp điện cho khu kinh tế Vũng Áng và tỉnh Hà Tĩnh. Tuy nhiên, do vướng mắc trong bồi thường giải phóng mặt bằng nên dự án phấn đấu hoàn thành trong tháng 4/2025.

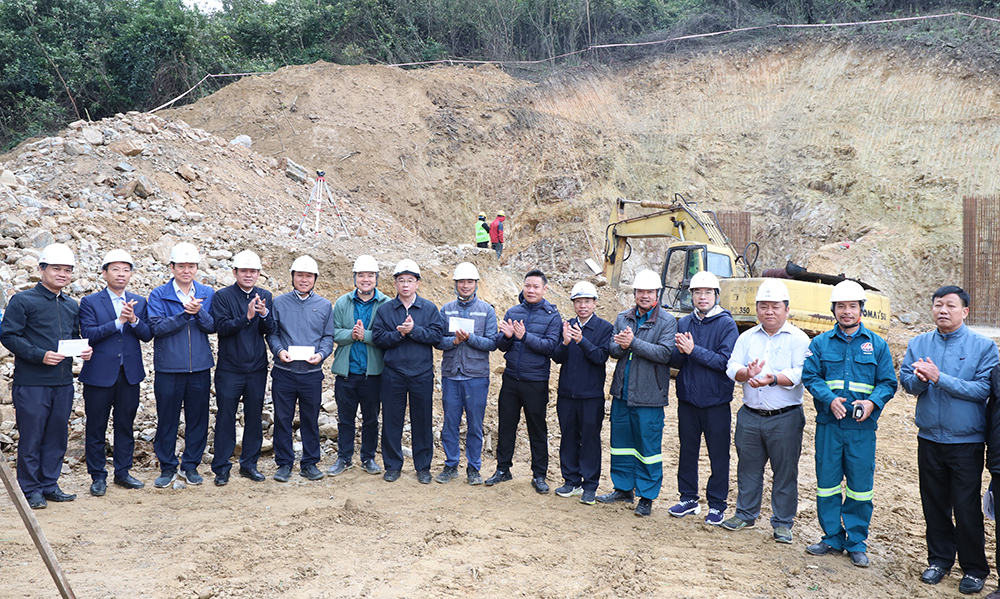

Lãnh đạo EVNNPT, Công đoàn EVNNPT tặng quà động viên các đơn vị tham gia thi công dự án
Để đảm bảo tiến độ bàn giao mặt bằng thi công đóng điện nhánh 220kV dự án vào tháng 4/2025 theo chỉ đạo, CPMB tiếp tục làm việc với UBND thị xã Kỳ Anh, Hội đồng bồi thường thị xã, các đoàn thể tập trung tuyên truyền vận động người dân nhận tiền phần móng trụ theo phương án tạm tính để sớm bàn giao mặt bằng đối với 12 vị trí cột còn lại.
Đối với phần hành lang tuyến, CPMB tiếp tục làm việc với UBND thị xã Kỳ Anh để sớm phê duyệt giá đất cụ thể. Làm việc với Hội đồng bồi thường thị xã, các đoàn thể tiếp tục vận động 32 hộ thuộc đất trồng cây lâu năm, đất rừng sản xuất, nhà, vật kiến trúc làm trên đất không đủ điều kiện bồi thường hợp tác đo vẽ để kê kiểm, xét nguồn gốc đất, lập, trình phê duyệt phương án bồi thường; hoàn thành trước ngày 20/3/2025.

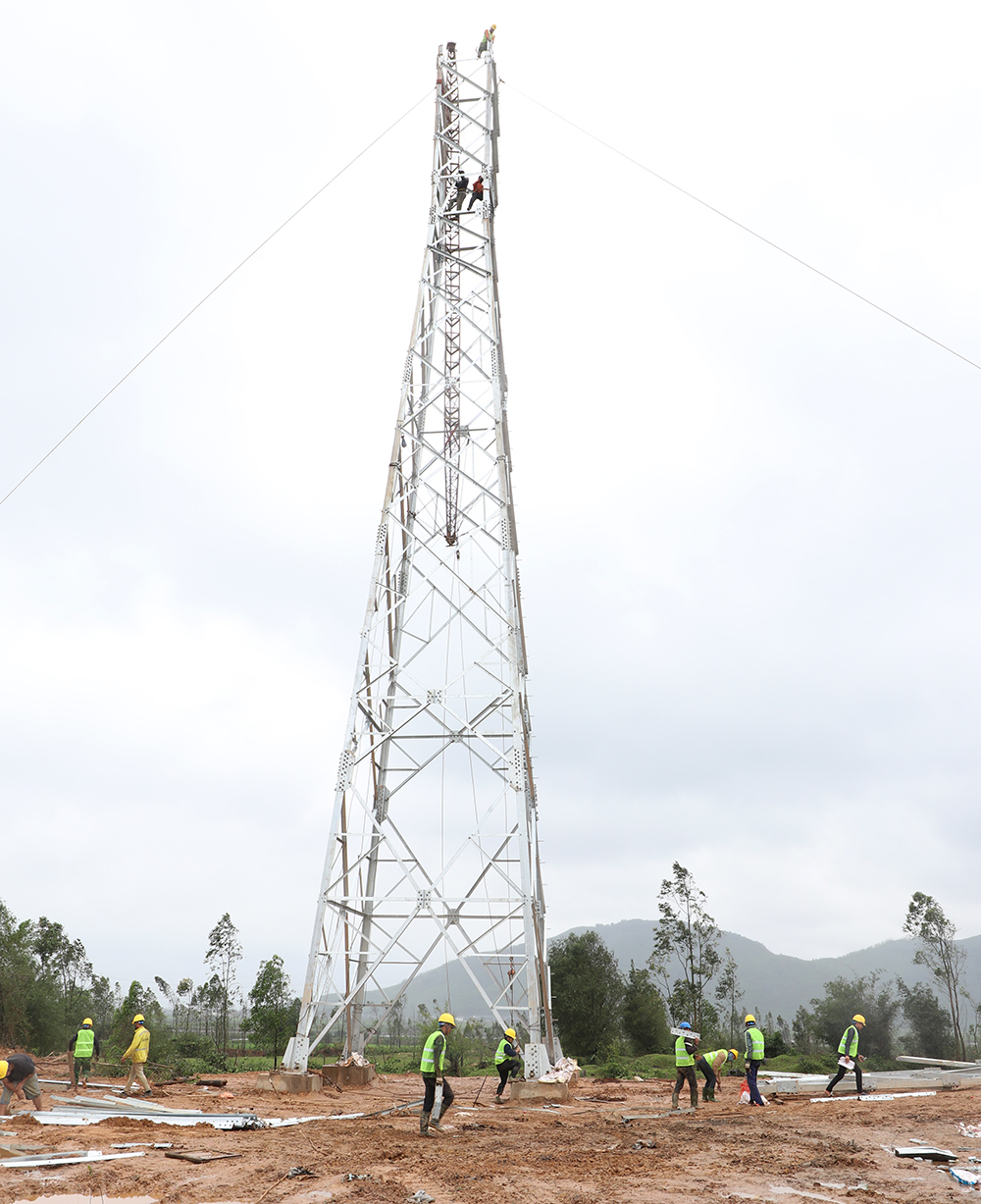

Thi công dựng cột phần đường dây 220kV đấu nối trạm biến áp 220kV Vũng Áng
Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác ghi nhận những nỗ lực của CPMB cùng các đơn vị tham gia dự án đã nỗ lực đẩy nhanh tiến độ dự án và đang dần đưa dự án về đích.
Hiện nay, khối lượng còn lại của dự án không còn nhiều nhưng tiềm ẩn nhiều thách thức. Chính vì vậy, Tổng giám đốc EVNNPT yêu cầu CPMB phối hợp chặt chẽ với các sở, ngành, UBND thị xã Kỳ Anh để sớm tháo gỡ vướng mắc mặt bằng. Phối hợp chặt chẽ với chính quyền địa phương, các tổ chức đoàn thể chính trị, giáo xứ, giáo phận tại khu vực để tuyên truyền các hộ dân đồng thuận với dự án. Trong trường hợp đã tính đúng, tính đủ theo quy định, kể cả công tác đền bù phục vụ thi công nhưng các hộ dân vẫn không hợp tác, cản trở… CPMB cần kiến nghị UBND tỉnh Hà Tĩnh, thị xã Kỳ Anh, các phòng liên quan có giải pháp quyết liệt để bàn giao mặt bằng theo kế hoạch.
Nhà thầu thi công xây lắp cử lãnh đạo có thẩm quyền/chỉ huy trưởng phải thường xuyên có mặt tại công trường. Tăng cường nhân lực, tăng ca triển khai thi công đồng loạt các vị trí đã bàn giao mặt bằng. Bố trí nhân lực thi công lắp dựng cột ngay đối với những vị trí đủ điều kiện. Bố trí cán bộ đền bù phối hợp với Phòng đền bù CPMB và Hội đồng giải phóng mặt bằng thị xã Kỳ Anh để triển khai công tác đền bù thi công những vị trí đã bàn giao mặt bằng và các vị trí móng còn lại.
