Trong đó có dự án trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối; dự án trạm biến áp 220kV Bá Thiện và đường dây 220kV Việt Trì - Tam Dương - Bá Thiện do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư.
Đây là hai dự án có ý nghĩa rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Vĩnh Phúc và khu vực lân cận. Tuy nhiên, đến nay cả hai dự án đều gặp vướng mắc mặt bằng thi công.

Quang cảnh buổi làm việc
Cụ thể, trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối còn 11 vị trí móng cột chưa phê duyệt phương án bồi thường và đang vướng mắc một số thủ tục như chưa ban hành lại thông báo thu hồi đất, giá đất cụ thể, quy hoạch và kế hoạch sử dụng đất… Phần hành lang tuyến đoạn đường dây đấu nối hiện nay đang tổ chức kiểm kê, chưa hoàn thành xét nguồn gốc đất nên chưa triển khai công tác giải phóng mặt bằng. Do mới chỉ đang dừng ở bước kiểm kê, xét duyệt nguồn gốc đất (việc này đã kéo dài nhiều tháng nhưng chưa hoàn thành), vì vậy chưa có cơ sở để xác định số lượng hộ dân thuộc diện phải thực hiện tái định cư. Trong khi đó việc thực hiện xét/duyệt việc tái định cư cho các hộ dân là công tác phức tạp, cần nhiều thời gian thực hiện.
Để đảm bảo tiến độ dự án, EVNNPT đề nghị UBND tỉnh Vĩnh Phúc quan tâm hỗ trợ, chỉ đạo huyện Bình Xuyên và các đơn vị liên quan của tỉnh Vĩnh Phúc sớm tháo gỡ các vướng mắc phần móng của dự án liên quan đến công tác trình và phê duyệt quy hoạch và kế hoạch sử dụng đất năm 2025; ban hành thông báo thu hồi đất; xác định giá đất cụ thể; lập phương án bồi thường, hỗ trợ giải phóng mặt bằng được thẩm định hoàn thành trước ngày 1/3/2025 để làm cơ sở chi trả tiền cho các hộ dân. Phần hành lang tuyến bàn giao cho chủ đầu tư trong tháng 3/2025; thực hiện các thủ tục cần thiết để xét duyệt tái định cư cho các hộ có đất ở nằm trong hành lang an toàn đường điện cấp điện áp 500kV.
Dự án trạm biến áp 220kV Bá Thiện và đường dây 220kV Việt Trì - Tam Dương - Bá Thiện đến nay phần trạm biến áp đã hoàn thành bàn giao mặt bằng. Phần đường dây đoạn tuyến đi trên địa bàn huyện Bình Xuyên đã hoàn thành bàn giao được 7/18 vị trí, còn 11/18 vị trí chưa bàn giao.
Khó khăn, vướng mắc phần móng cột là chưa phê duyệt bổ sung quy hoạch và kế hoạch sử dụng đất, chưa ban hành lại thông báo thu hồi đất, chưa có giá đất cụ thể. Phần hành lang tuyến hiện nay đang tổ chức kiểm kê, chưa hoàn thành xét nguồn gốc đất nên chưa thực hiện công tác giải phóng mặt bằng.
Đối với dự án này, EVNNPT đề nghị UBND tỉnh Vĩnh Phúc quan tâm chỉ đạo để sớm tháo gỡ các vướng mắc các vị trí móng còn lại liên quan liên quan đến công tác trình và phê duyệt quy hoạch và kế hoạch sử dụng đất năm 2025; ban hành thông báo thu hồi đất theo luật đất đai năm 2024; xác định giá đất cụ thể; lập phương án bồi thường, hỗ trợ giải phóng mặt bằng được thẩm định hoàn thành trước ngày 1/3/2025 để làm cơ sở chi trả tiền cho các hộ dân.

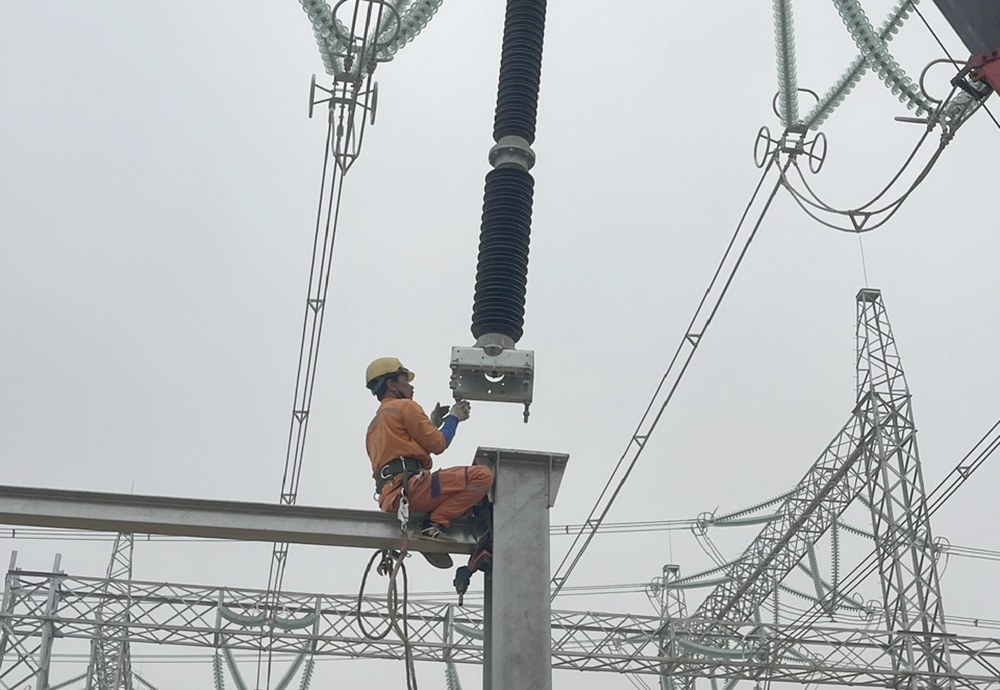

Thi công lắp đặt thiết bị tại TBA 500kV Vĩnh Yên
Phát biểu tại buổi làm việc, Chủ tịch UBND tỉnh Vĩnh Phúc Trần Duy đề nghị UBND huyện Bình Xuyên tập trung tháo gỡ khó khăn, đẩy nhanh tiến độ giải phóng mặt bằng; kê khai, kiểm đếm phần diện tích còn lại các dự án; hoàn thiện hồ sơ thủ tục kiểm đếm, cưỡng chế kiểm đếm, cưỡng chế thu hồi đất. Sở Tài nguyên và Môi trường hoàn thành điều chỉnh kế hoạch sử dụng đất năm 2025 trước ngày 20/2/2025; trên cơ sở đó, tham mưu UBND tỉnh phê duyệt kế hoạch sử dụng đất năm 2025 trước ngày 28/2/2025 và chấp thuận vị trí khu tái định cư để phục vụ chung cho các dự án điện.
Đối với trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối, hoàn thành bàn giao mặt bằng thi công cho 11 vị trí móng còn lại trước ngày 28/2/2025; hoàn thành kiểm đếm, bồi thường giải phóng mặt bằng hành lang tuyến, xác định phương án tái định cư cho các hộ có đất ở trong hành lang an toàn đường điện 500kV và bàn giao mặt bằng thi công hành lang tuyến trước ngày 30/4/2025.
Đối với trạm biến áp 220kV Bá Thiện và đường dây 220kV Việt Trì - Tam Dương - Bá Thiện, hoàn thành bàn giao mặt bằng thi công cho 11 vị trí móng còn lại trước ngày 28/02/2025; bàn giao mặt bằng thi công hành lang tuyến và phương án tái định cư cho các trường hợp tái định cư cần phải tái định cư trước ngày 30/3/2025.
Ông Trần Duy Đông yêu cầu các cấp chính quyền từ huyện đến xã tích cực tuyên truyền, vận động, thuyết phục hộ dân nằm trong hành lang đường dây đồng ý di chuyển tài sản. Trong trường hợp đã tính đúng, tính đủ nhưng hộ dân không đồng ý phải cương quyết xử lý, có phương án cưỡng chế, tháo dỡ nhằm bảo đảm tiến độ thi công dự án.
